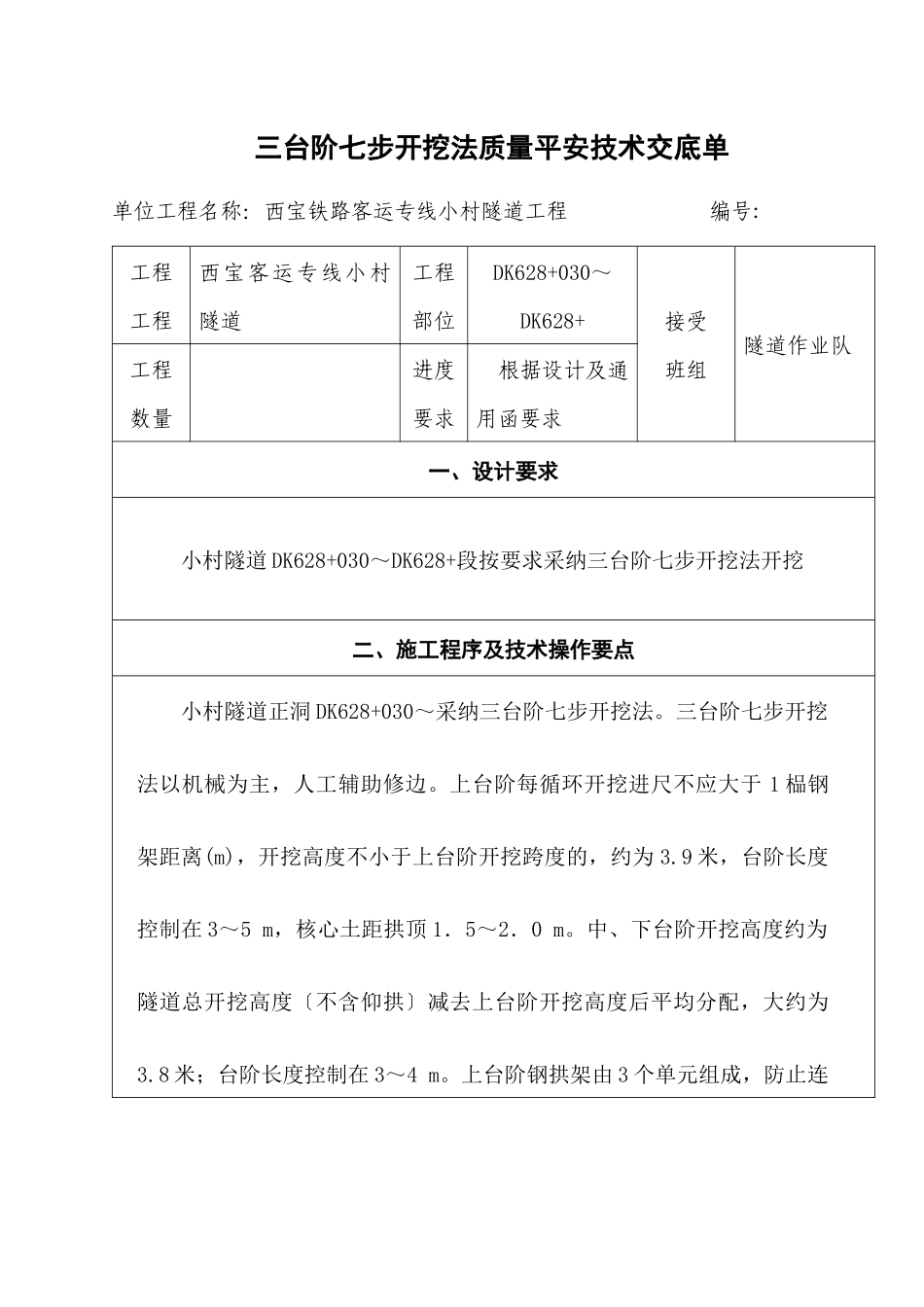

三台阶七步开挖法质量平安技术交底单单位工程名称:西宝铁路客运专线小村隧道工程 编号:工程工程西宝客运专线小村隧道工程部位DK628+030~DK628+接受班组隧道作业队工程数量 进度要求 根据设计及通用函要求一、设计要求小村隧道 DK628+030~DK628+段按要求采纳三台阶七步开挖法开挖二、施工程序及技术操作要点小村隧道正洞 DK628+030~采纳三台阶七步开挖法
三台阶七步开挖法以机械为主,人工辅助修边
上台阶每循环开挖进尺不应大于 1 榀钢架距离(m),开挖高度不小于上台阶开挖跨度的,约为 3
9 米,台阶长度控制在 3~5 m,核心土距拱顶 1.5~2.0 m
中、下台阶开挖高度约为隧道总开挖高度〔不含仰拱〕减去上台阶开挖高度后平均分配,大约为3
8 米;台阶长度控制在 3~4 m

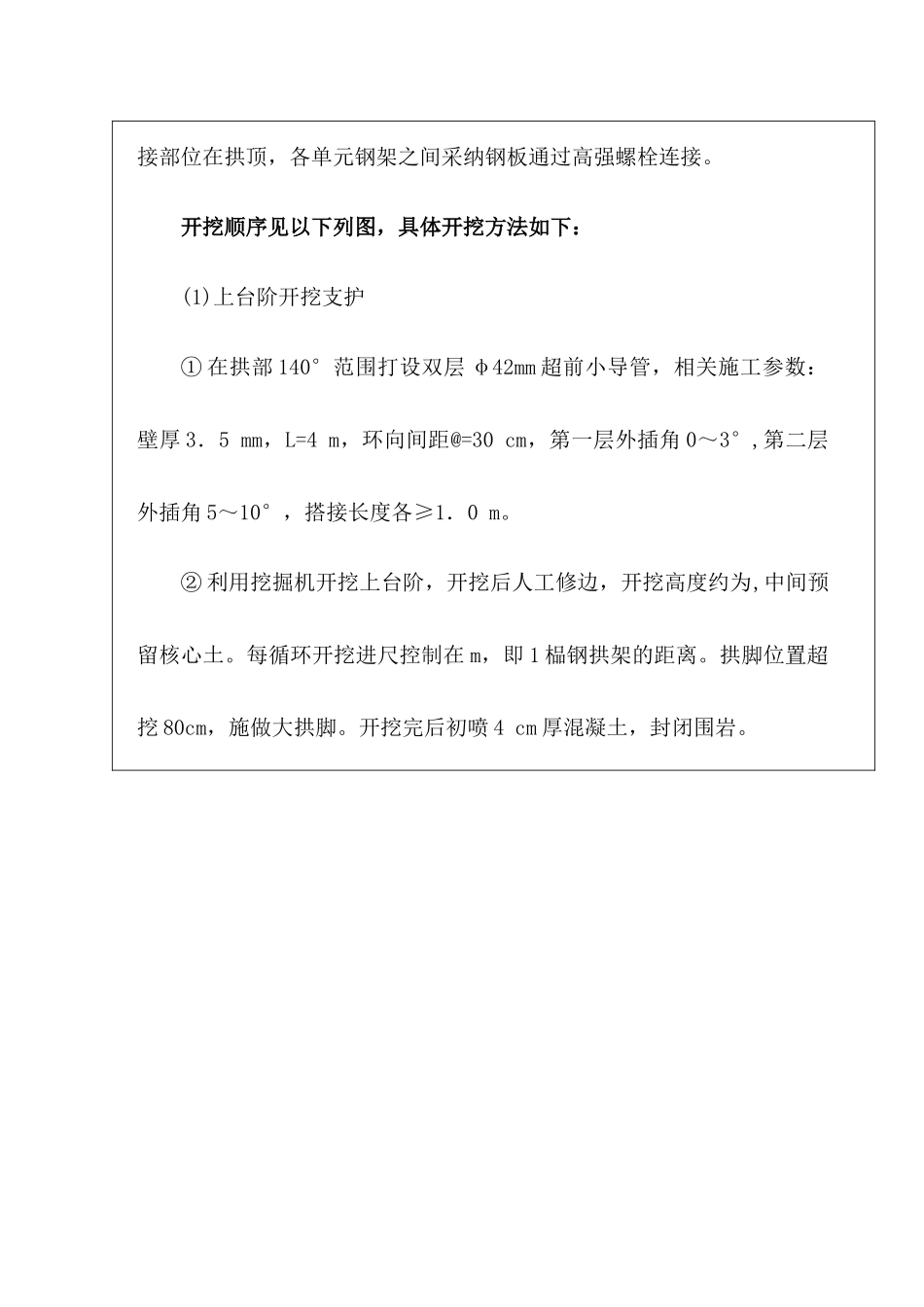

上台阶钢拱架由 3 个单元组成,防止连接部位在拱顶,各单元钢架之间采纳钢板通过高强螺栓连接

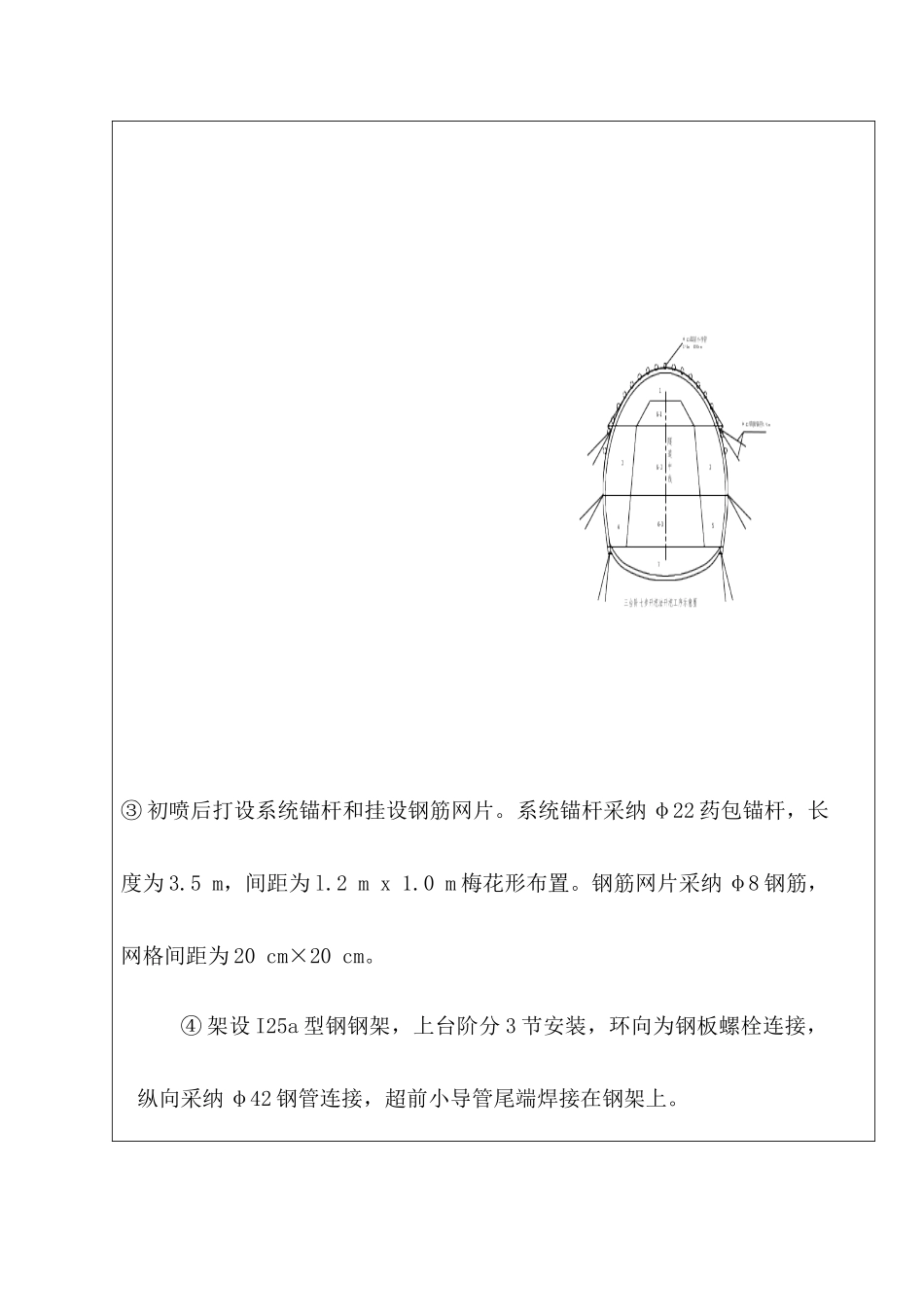

开挖顺序见以下列图,具体开挖方法如下:(1)上台阶开挖支护① 在拱部 140°范围打设双层 φ42mm 超前小导管,相关施工参数:壁厚 3.5 mm,L=4 m,环向间距@=30 cm,第一层外插角 0~3°,第二层外插角 5~10°,搭接长度各≥1.0 m
② 利用挖掘机开挖上台阶,开挖后人工修边,开挖高度约为,中间预留核心土
每循环开挖进尺控制在 m,即 1 榀钢拱架的距离
拱脚位置超挖 80cm,施做大拱脚
开挖完后初喷 4 cm 厚混凝土,封闭围岩
③ 初喷后打设系统锚杆和挂设钢筋网片
系统锚杆采纳 φ22 药包锚杆,长度为 3
5 m,间距为 l
2 m x 1
0 m 梅花形布置
钢筋网片采纳 φ8 钢筋,网格间距为 20 cm×20 cm
④ 架设 I25a 型钢钢架,上台阶分 3 节安装,环向为钢板螺栓连接,纵向采纳 φ42 钢管连接,超前小导管尾端焊接在钢架上
