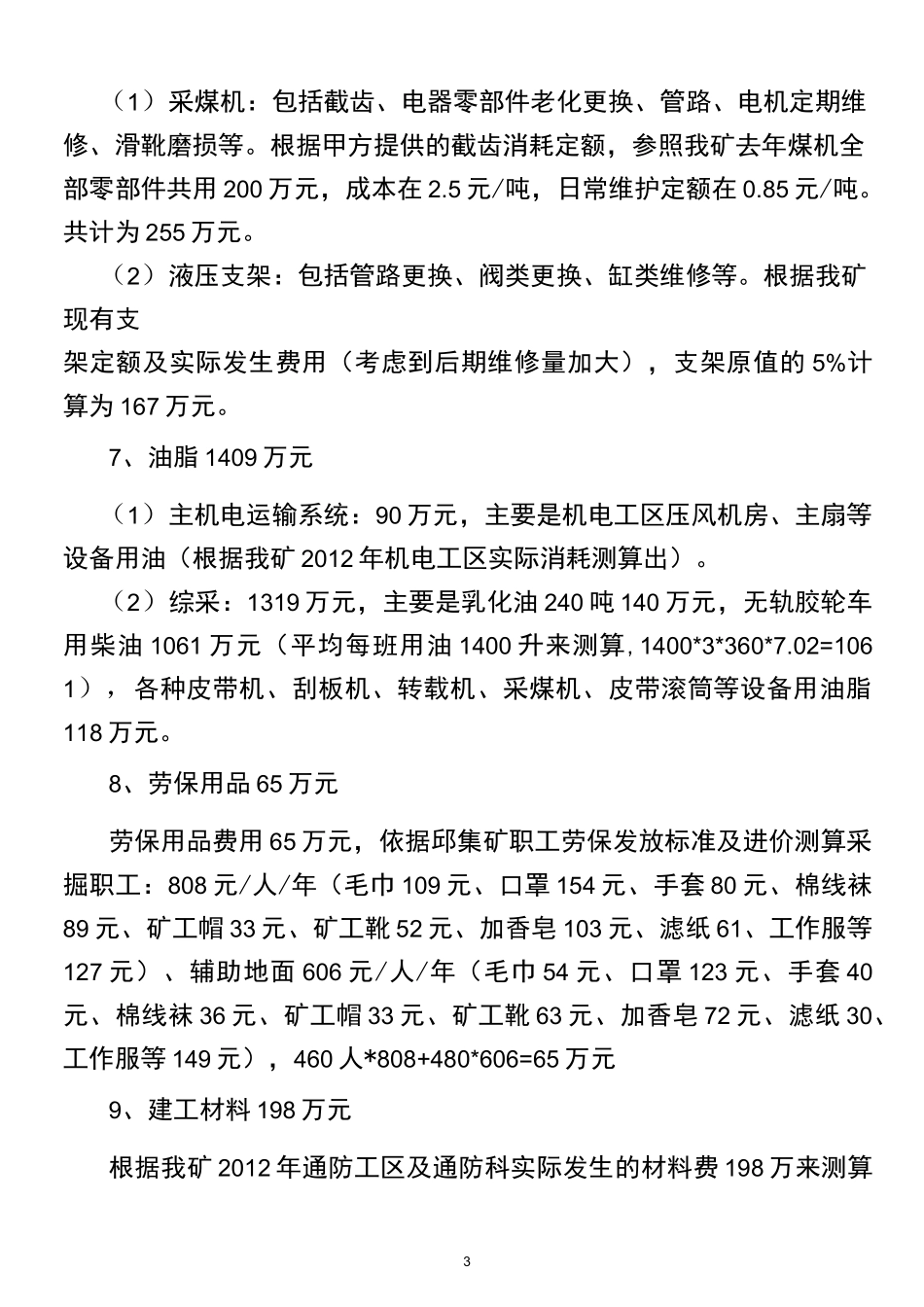

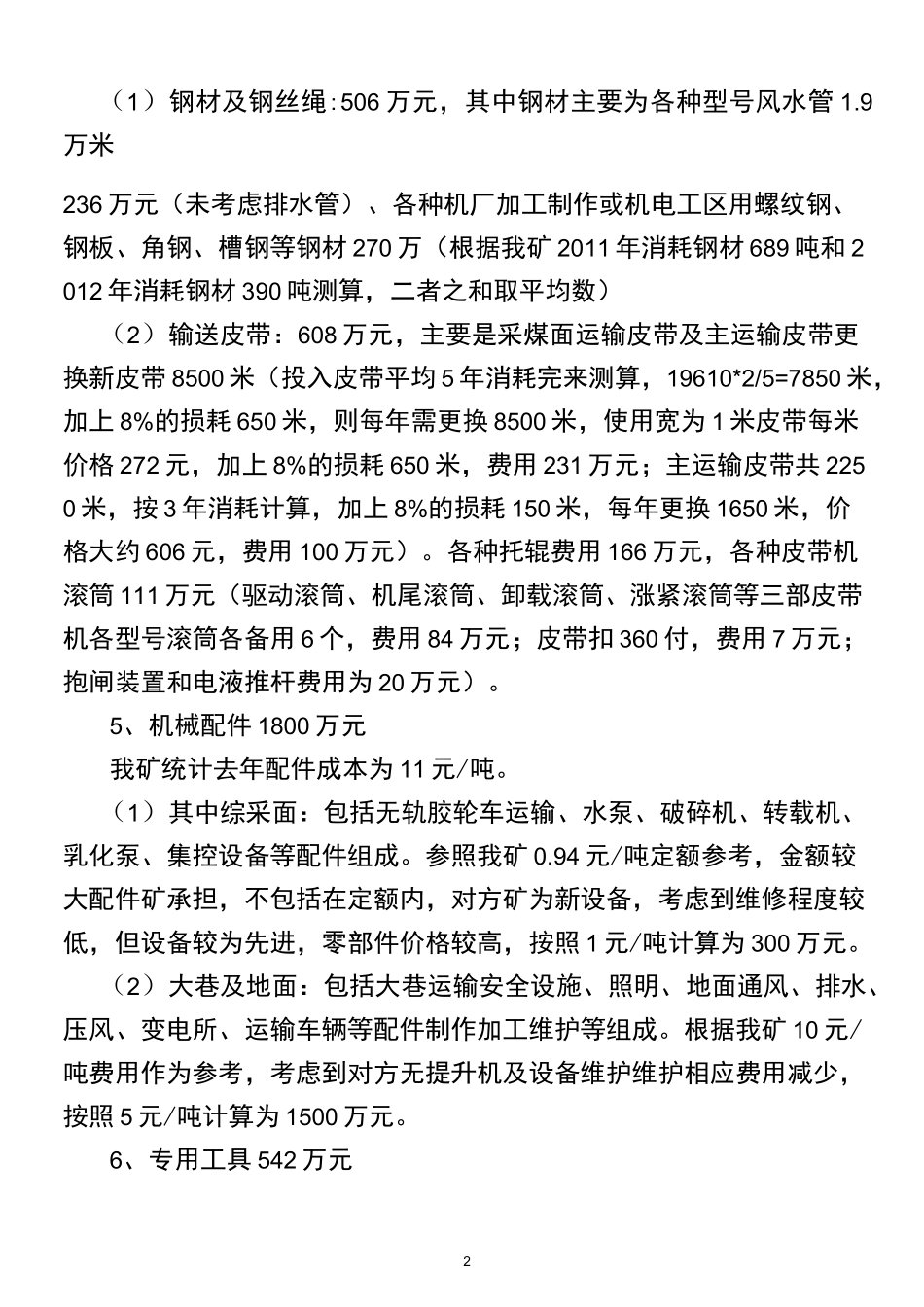

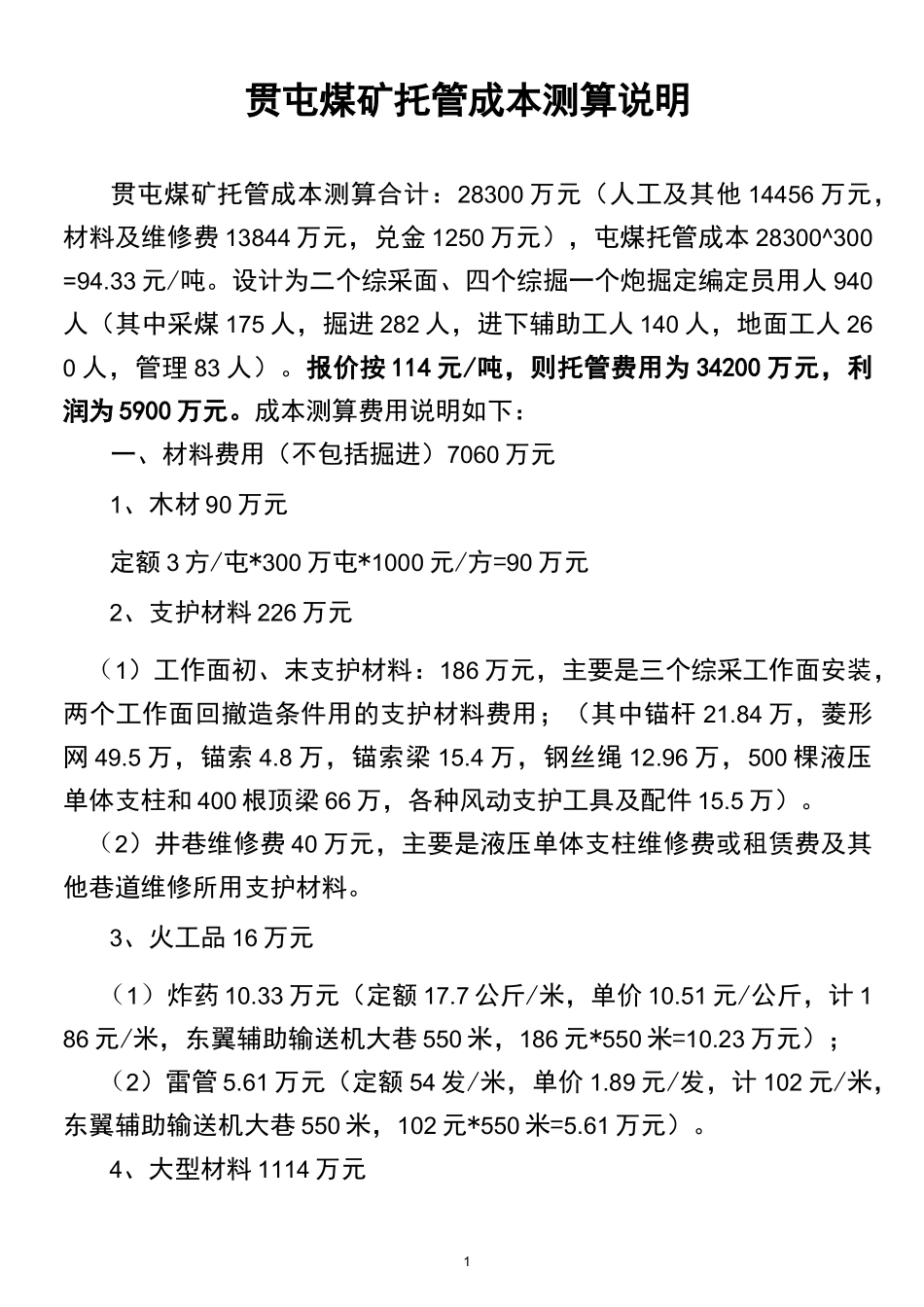

1贯屯煤矿托管成本测算说明贯屯煤矿托管成本测算合计:28300 万元(人工及其他 14456 万元,材料及维修费 13844 万元,兑金 1250 万元),屯煤托管成本 28300^300=94.33 元/吨。设计为二个综采面、四个综掘一个炮掘定编定员用人 940人(其中采煤 175 人,掘进 282 人,进下辅助工人 140 人,地面工人 260 人,管理 83 人)。报价按 114 元/吨,则托管费用为 34200 万元,利润为 5900 万元。成本测算费用说明如下:一、材料费用(不包括掘进)7060 万元1、木材 90 万元定额 3 方/屯*300 万屯*1000 元/方=90 万元2、支护材料 226 万元(1)工作面初、末支护材料:186 万元,主要是三个综采工作面安装,两个工作面回撤造条件用的支护材料费用;(其中锚杆 21.84 万,菱形网 49.5 万,锚索 4.8 万,锚索梁 15.4 万,钢丝绳 12.96 万,500 棵液压单体支柱和 400 根顶梁 66 万,各种风动支护工具及配件 15.5 万)。(2)井巷维修费 40 万元,主要是液压单体支柱维修费或租赁费及其他巷道维修所用支护材料。3、火工品 16 万元(1)炸药 10.33 万元(定额 17.7 公斤/米,单价 10.51 元/公斤,计 186 元/米,东翼辅助输送机大巷 550 米,186 元*550 米=10.23 万元);(2)雷管 5.61 万元(定额 54 发/米,单价 1.89 元/发,计 102 元/米,东翼辅助输送机大巷 550 米,102 元*550 米=5.61 万元)。4、大型材料 1114 万元2(1)钢材及钢丝绳:506 万元,其中钢材主要为各种型号风水管 1.9万米236 万元(未考虑排水管)、各种机厂加工制作或机电工区用螺纹钢、钢板、角钢、槽钢等钢材 270 万(根据我矿 2011 年消耗钢材 689 吨和 2012 年消耗钢材 390 吨测算,二者之和取平均数)(2)输送皮带:608 万元,主要是采煤面运输皮带及主运输皮带更换新皮带 8500 米(投入皮带平均 5 年消耗完来测算,19610*2/5=7850 米,加上 8%的损耗 650 米,则每年需更换 8500 米,使用宽为 1 米皮带每米价格 272 元,加上 8%的损耗 650 米,费用 231 万元;主运输皮带共 2250 米,按 3 年消耗计算,加上 8%的损耗 150 米,每年更换 1650 米,价格大约 606 元,费用 100 万元)。各种托辊费用 166 万元,各种皮带机滚筒 111 万元(驱动滚筒、机尾滚筒、卸载滚筒、涨紧滚筒等三部皮带机各型号滚筒各备用 6 个,费用 84 万元;皮带...
