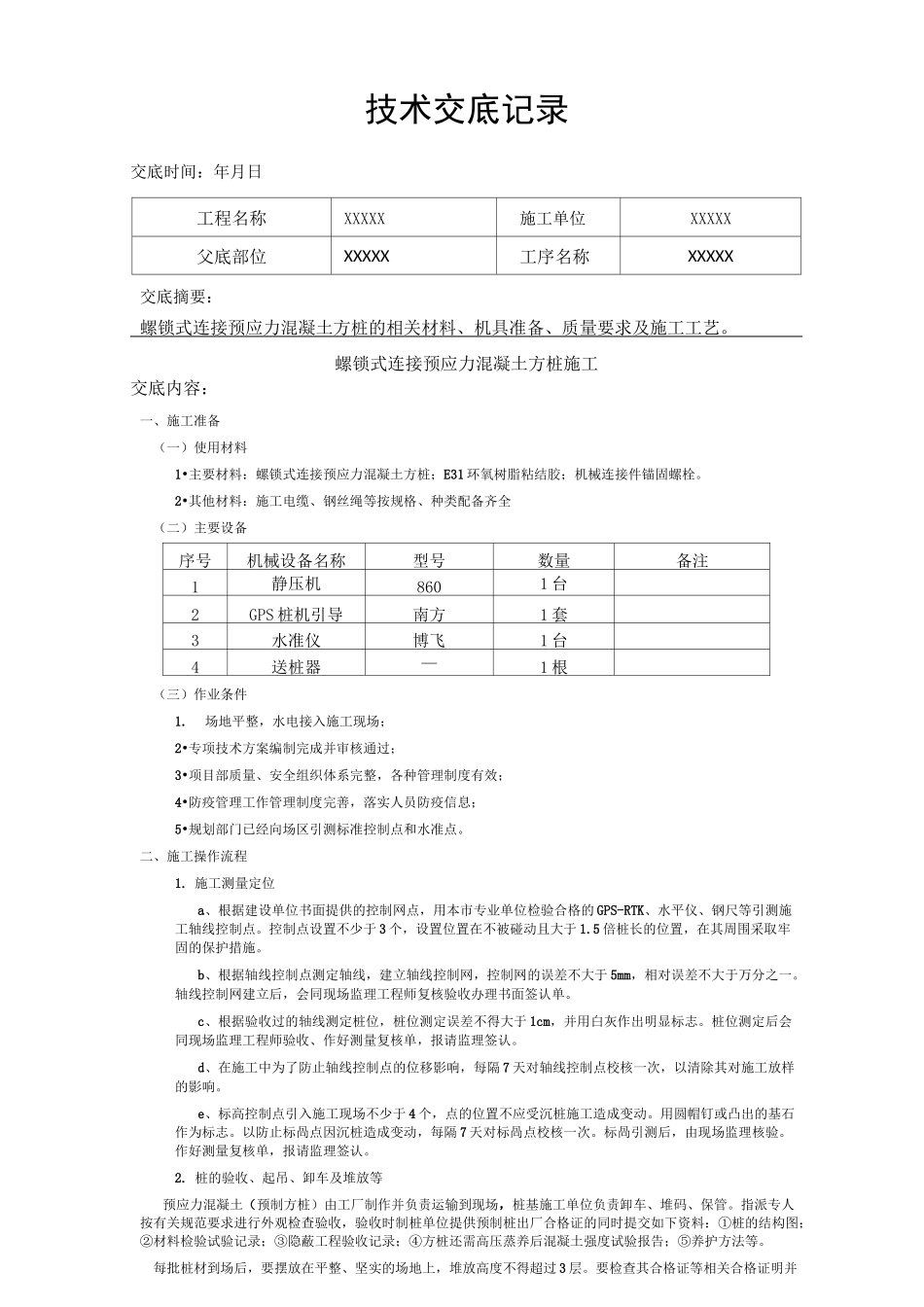

技术交底记录交底时间:年月日工程名称XXXXX施工单位XXXXX父底部位XXXXX工序名称XXXXX交底摘要:螺锁式连接预应力混凝土方桩的相关材料、机具准备、质量要求及施工工艺
螺锁式连接预应力混凝土方桩施工交底内容:一、施工准备(一)使用材料1•主要材料:螺锁式连接预应力混凝土方桩;E31 环氧树脂粘结胶;机械连接件锚固螺栓
2•其他材料:施工电缆、钢丝绳等按规格、种类配备齐全(二)主要设备序号机械设备名称型号数量备注1静压机8601 台2GPS 桩机引导南方1 套3水准仪博飞1 台4送桩器—1 根(三)作业条件1
场地平整,水电接入施工现场;2•专项技术方案编制完成并审核通过;3•项目部质量、安全组织体系完整,各种管理制度有效;4•防疫管理工作管理制度完善,落实人员防疫信息;5•规划部门已经向场区引测标准控制点和水准点
二、施工操作流程1
施工测量定位a、根据建设单位书面提供的控制网点,用本市专业单位检验合格的 GPS-RTK、水平仪、钢尺等引测施工轴线控制点
控制点设置不少于 3 个,设置位置在不被碰动且大于 1
5 倍桩长的位置,在其周围采取牢固的保护措施
b、根据轴线控制点测定轴线,建立轴线控制网,控制网的误差不大于 5mm,相对误差不大于万分之一
轴线控制网建立后,会同现场监理工程师复核验收办理书面签认单
c、根据验收过的轴线测定桩位,桩位测定误差不得大于 1cm,并用白灰作出明显标志
桩位测定后会同现场监理工程师验收、作好测量复核单,报请监理签认
d、在施工中为了防止轴线控制点的位移影响,每隔 7 天对轴线控制点校核一次,以清除其对施工放样的影响
e、标高控制点引入施工现场不少于 4 个,点的位置不应受沉桩施工造成变动
用圆帽钉或凸出的基石作为标志
以防止标咼点因沉桩造成变动,每隔 7 天对标咼点校核一次
标咼引测后,由现场监理核验
作好测量复核单,报请监理
