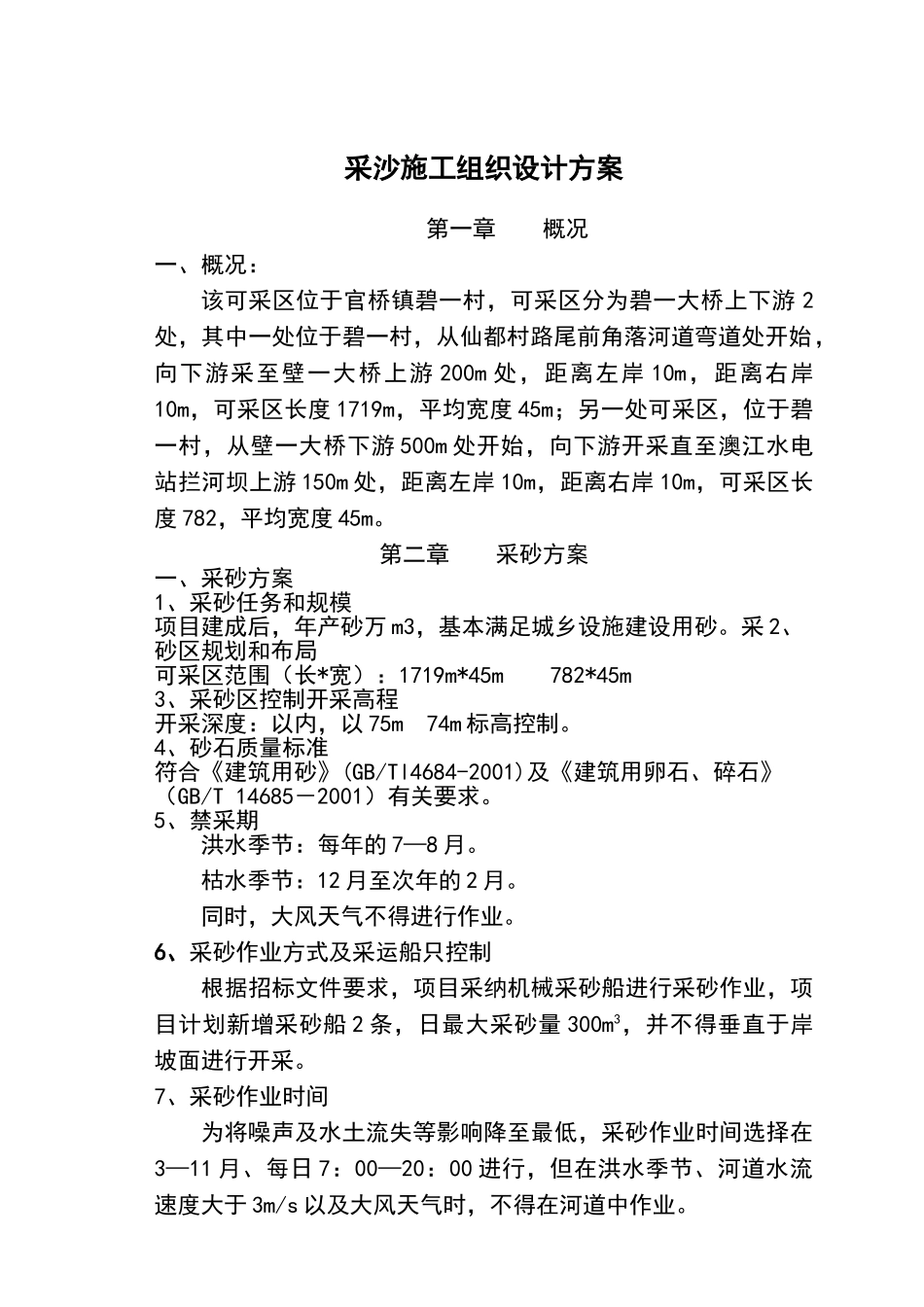

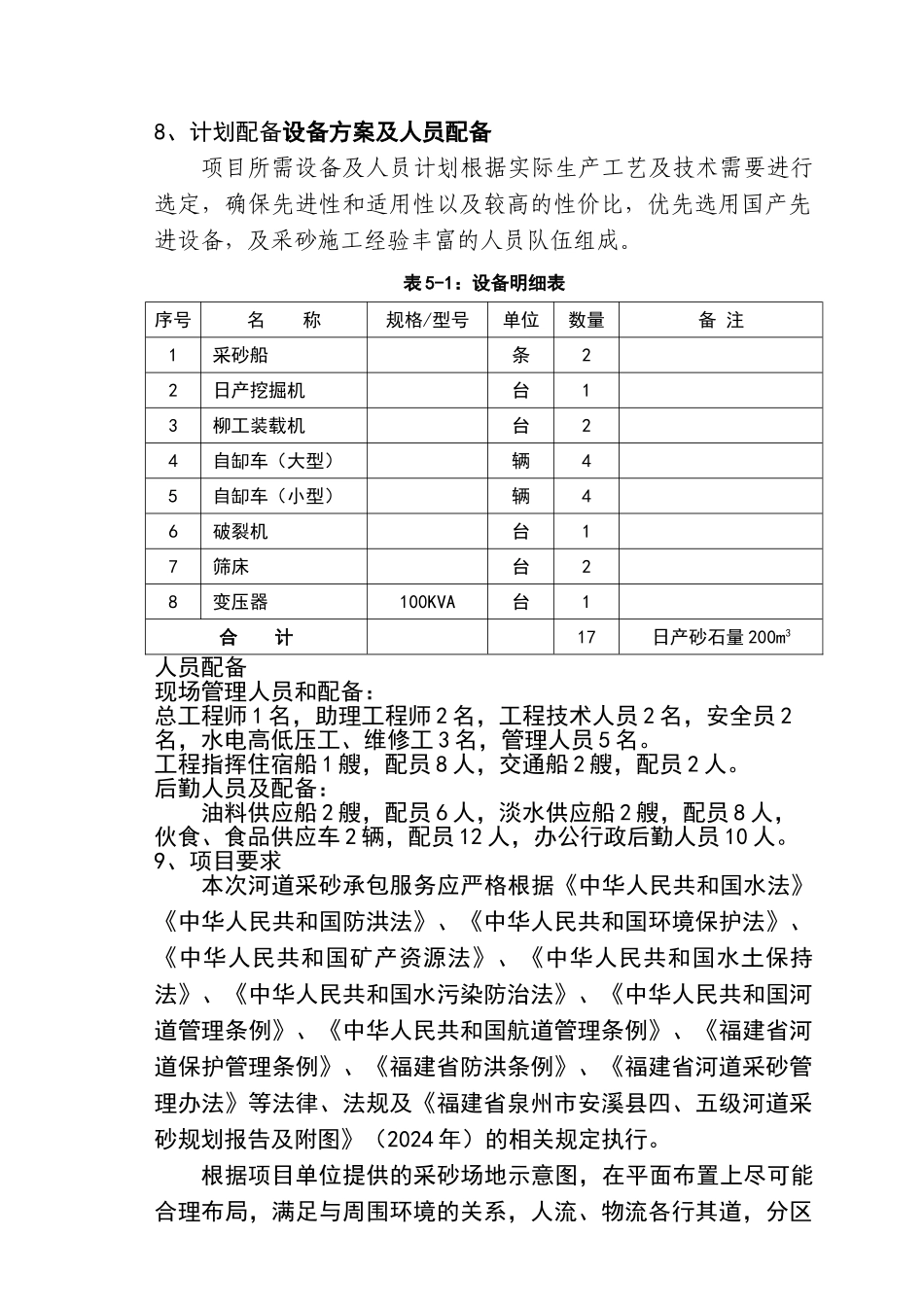

采 砂 施 工 方 案施工组织设计方案 编制单位: 负 责 人: 编制日期:2024 年 1 月 6 日采沙施工组织设计方案第一章 概况一、概况:该可采区位于官桥镇碧一村,可采区分为碧一大桥上下游 2处,其中一处位于碧一村,从仙都村路尾前角落河道弯道处开始,向下游采至壁一大桥上游 200m 处,距离左岸 10m,距离右岸10m,可采区长度 1719m,平均宽度 45m;另一处可采区,位于碧一村,从壁一大桥下游 500m 处开始,向下游开采直至澳江水电站拦河坝上游 150m 处,距离左岸 10m,距离右岸 10m,可采区长度 782,平均宽度 45m。第二章 采砂方案一、采砂方案1、采砂任务和规模项目建成后,年产砂万 m3,基本满足城乡设施建设用砂。采 2、砂区规划和布局可采区范围(长*宽):1719m*45m 782*45m3、采砂区控制开采高程开采深度:以内,以 75m 74m 标高控制。4、砂石质量标准符合《建筑用砂》(GB/Tl4684-2001)及《建筑用卵石、碎石》(GB/T 14685-2001)有关要求。5、禁采期洪水季节:每年的 7—8 月。枯水季节:12 月至次年的 2 月。同时,大风天气不得进行作业。6、采砂作业方式及采运船只控制根据招标文件要求,项目采纳机械采砂船进行采砂作业,项目计划新增采砂船 2 条,日最大采砂量 300m3,并不得垂直于岸坡面进行开采。7、采砂作业时间为将噪声及水土流失等影响降至最低,采砂作业时间选择在3—11 月、每日 7:00—20:00 进行,但在洪水季节、河道水流速度大于 3m/s 以及大风天气时,不得在河道中作业。8、计划配备设备方案及人员配备项目所需设备及人员计划根据实际生产工艺及技术需要进行选定,确保先进性和适用性以及较高的性价比,优先选用国产先进设备,及采砂施工经验丰富的人员队伍组成。表 5-1:设备明细表序号名 称规格/型号单位数量备 注1采砂船条2 2日产挖掘机台1 3柳工装载机台2 4自缷车(大型)辆45自缷车(小型)辆4 6破裂机台1 7筛床台2 8变压器100KVA台1 合 计17日产砂石量 200m3人员配备现场管理人员和配备:总工程师 1 名,助理工程师 2 名,工程技术人员 2 名,安全员 2名,水电高低压工、维修工 3 名,管理人员 5 名。工程指挥住宿船 1 艘,配员 8 人,交通船 2 艘,配员 2 人。后勤人员及配备: 油料供应船 2 艘,配员 6 人,淡水供应船 2 艘,配员 8 人,伙食、食品供应车 2 辆,配员 12 人,办公行政后勤人员 10 人。9、项...
