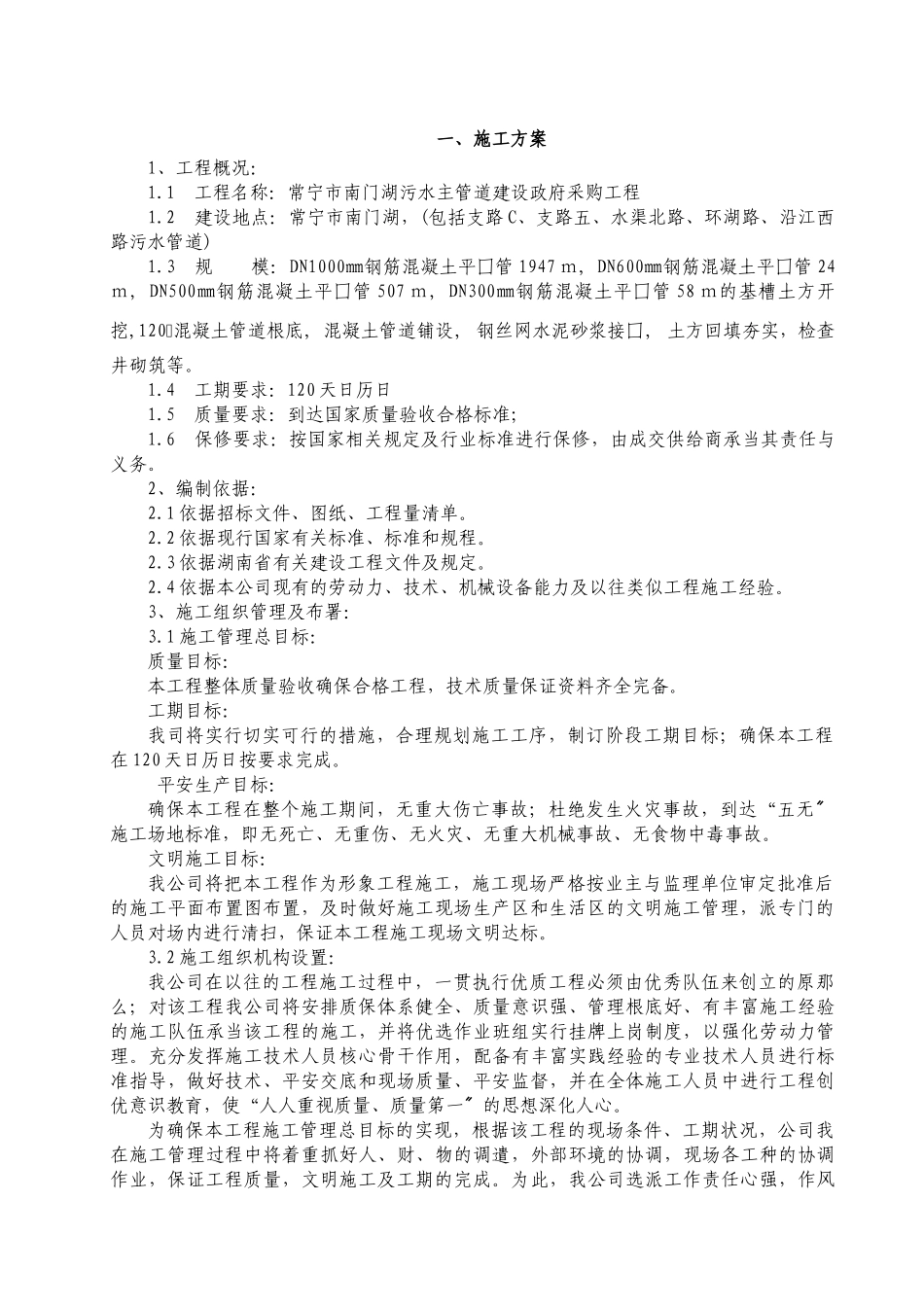

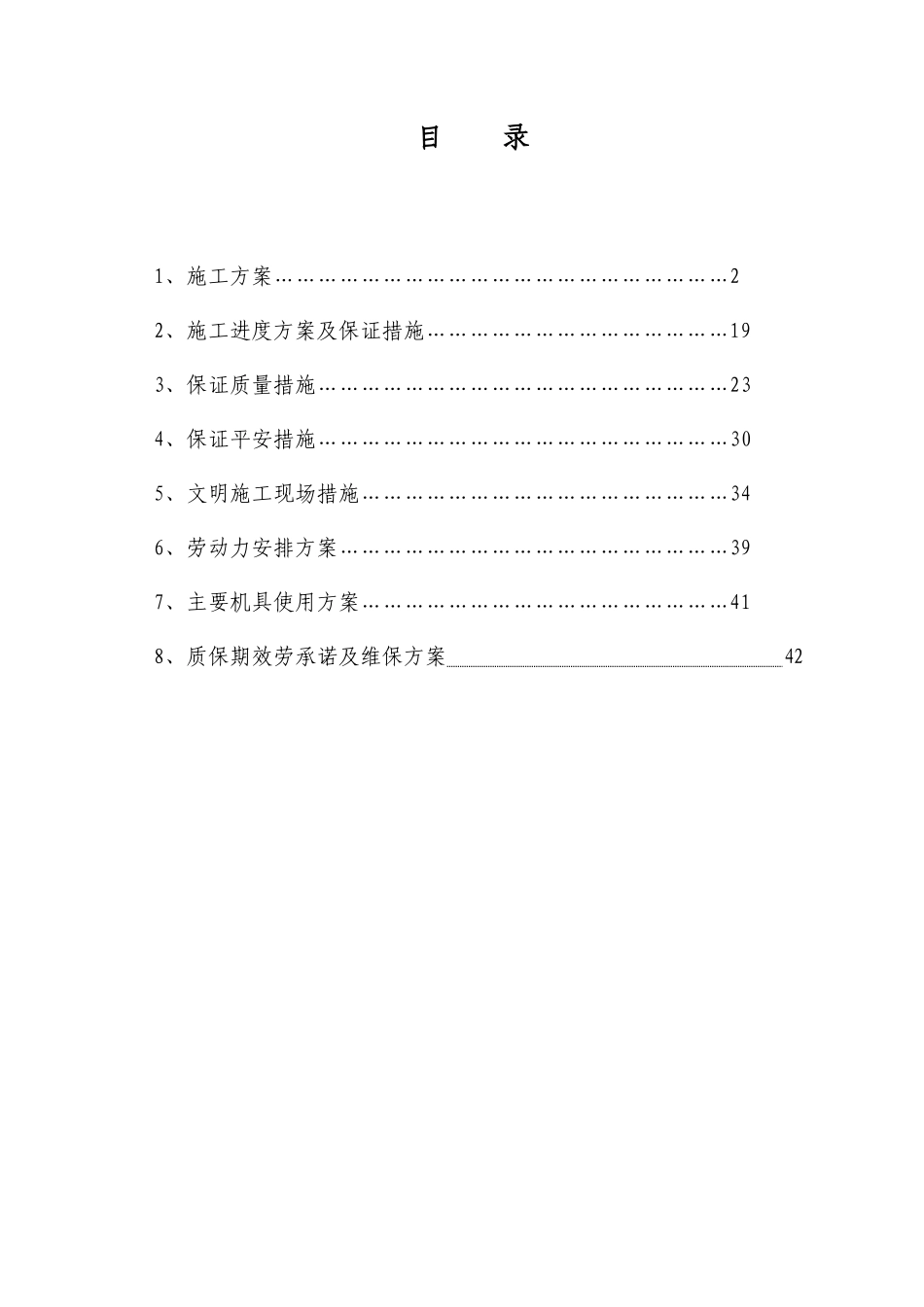

目 录1、施工方案………………………………………………………22、施工进度方案及保证措施……………………………………193、保证质量措施…………………………………………………234、保证平安措施…………………………………………………305、文明施工现场措施……………………………………………346、劳动力安排方案………………………………………………397、主要机具使用方案……………………………………………418、质保期效劳承诺及维保方案 42一、施工方案1、工程概况:1
1 工程名称:常宁市南门湖污水主管道建设政府采购工程 1
2 建设地点:常宁市南门湖,(包括支路 C、支路五、水渠北路、环湖路、沿江西路污水管道)1
3 规 模:DN1000㎜钢筋混凝土平囗管 1947 m, DN600㎜钢筋混凝土平囗管 24m, DN500㎜钢筋混凝土平囗管 507 m, DN300㎜钢筋混凝土平囗管 58 m的基槽土方开挖,120混凝土管道根底, 混凝土管道铺设, 钢丝网水泥砂浆接囗, 土方回填夯实,检查井砌筑等
4 工期要求:120 天日历日1
5 质量要求:到达国家质量验收合格标准;1
6 保修要求:按国家相关规定及行业标准进行保修,由成交供给商承当其责任与义务
2、编制依据:2
1 依据招标文件、图纸、工程量清单
2 依据现行国家有关标准、标准和规程
3 依据湖南省有关建设工程文件及规定
4 依据本公司现有的劳动力、技术、机械设备能力及以往类似工程施工经验

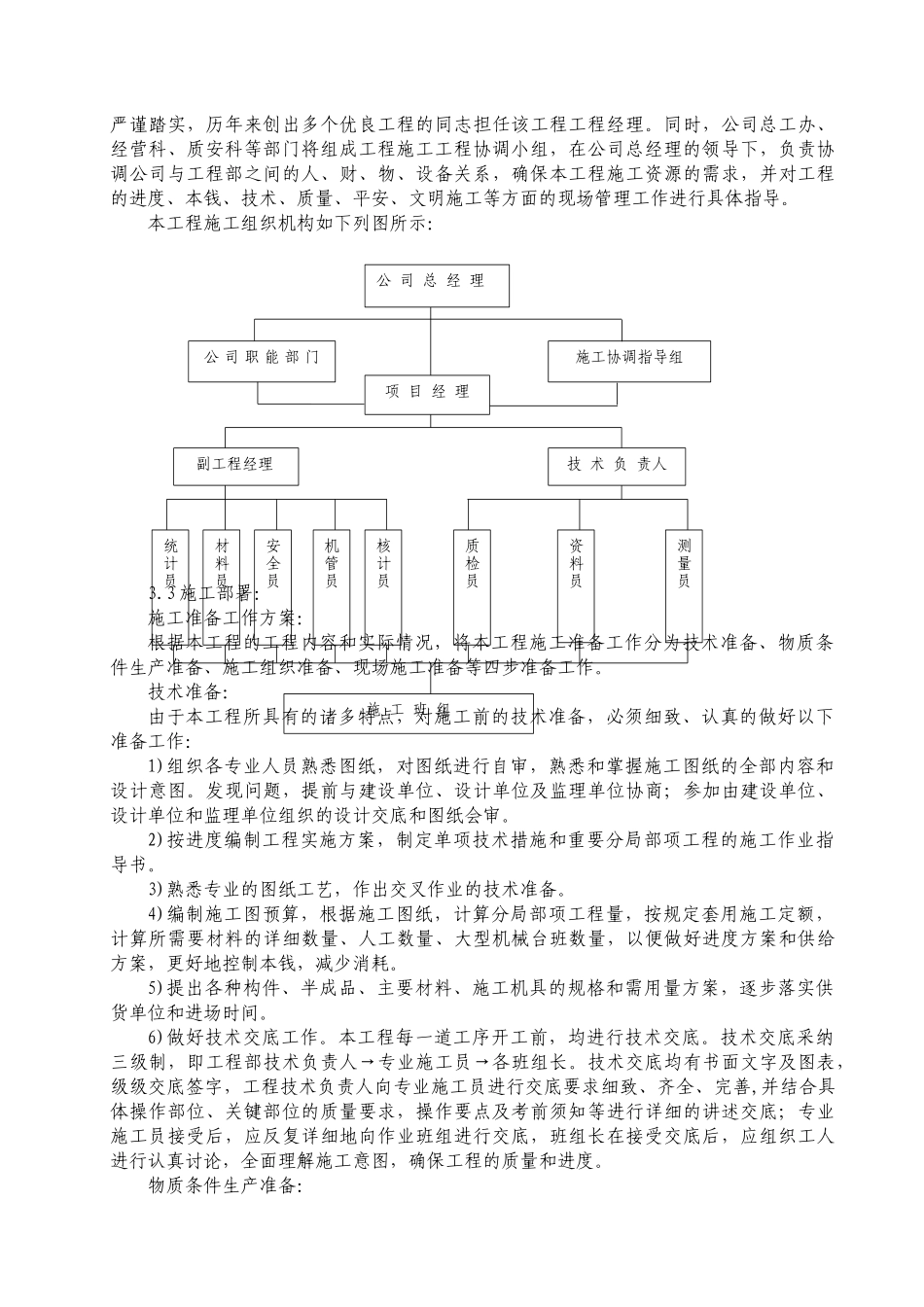

3、施工组织管理及布署:3
1 施工管理总目标:质量目标:本工程整体质量验收确保合格工程,技术质量保证资料齐全完备
工期目标:我司将实行切实可行的措施,合理规划施工工序,制订阶段工期目标;确保本工程在 120 天日历日按要求完成
平安生产目标:确保本工程在整个施工期间,无重大伤亡事故;杜绝发生火灾事故,到达“
