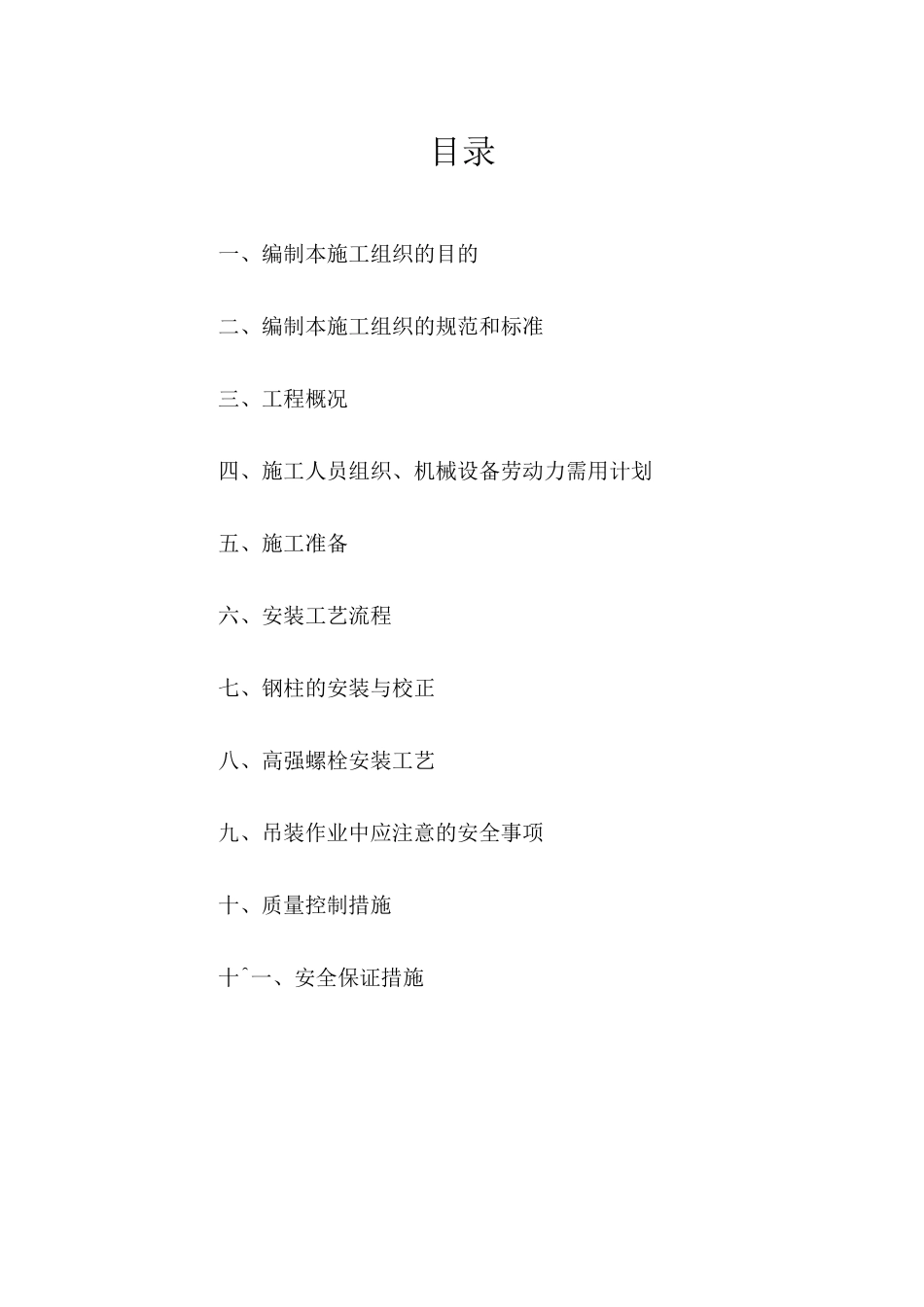

温州市盈丰制衣有限公司厂房扩建项目钢结构专项施工方案编制人:职务:审核人:职务:审批人:职务:温州润丰建设有限公司目录一、编制本施工组织的目的二、编制本施工组织的规范和标准三、工程概况四、施工人员组织、机械设备劳动力需用计划五、施工准备六、安装工艺流程七、钢柱的安装与校正八、高强螺栓安装工艺九、吊装作业中应注意的安全事项十、质量控制措施十^一、安全保证措施温州市盈丰制衣有限公司厂房扩建项目钢结构专项施工方案温州润丰建设有限公司-1-一、编制本施工组织的目的为了顺利、安全、按时完成温州盈丰制衣有限公司厂房扩建项目的钢结构工程,特编制本方案。二、编制本施工组织的规范和标准《建筑结构设计统一标准》(GBJ68-84)《建筑结构荷载规范》(GB50009-2012)《钢结构设计规范》(GB50017-2003)《钢结构工程施工及验收规范》(GB50205-2001)《钢结构工程质量检验评定标准》(GB50205-2001)《建筑钢结构焊接规范》(GB50661-2011)《建筑设计防火规范》(GB50016-2014)三、工程概况1、工程名称及施工地点工程名称:温州市盈丰制衣有限公司厂房扩建项目工程地点:温州市瓯海区郭溪梅屿工业区2、工程项目内容温州市盈丰制衣有限公司厂房扩建项目钢结构专项施工方案温州润丰建设有限公司-2-温州兴机电器有限公司厂房扩建工程钢柱、梁的吊装及焊接3、概述本专项方案为温州市盈丰制衣有限公司厂房扩建项目的钢结构专项方案。本工程钢结构分部为在原建筑上,增加二层。主体结构为门式钢框架结构。本工程难点:(1)施工部位高,必须保证高空作业安全。(2)施工场地有限,要合理安排吊装顺序。(3)施工现场由于在原建筑楼面,钢梁、钢柱、次构件须分散堆放,防止荷载集中。(4)施工场地在原建筑 5 层楼面,故无法使用吊车进行吊装,现场计划采用葫芦人工吊装。(5)钢构件进场时,需使用吊车将构件转移至楼顶。(6)控制好焊缝质量及焊接变形。四、施工人员组织、机械设备劳动力需用计划:管理人员:2 人,安装操作人员:1 人,测量员:1 人,电焊工 6人,起重工 1 人,信号工 1 人,合计 12 人。现场安装主要施工机具表序号机械设备单位数量备注1吊车台1温州市盈丰制衣有限公司厂房扩建项目钢结构专项施工方案温州润丰建设有限公司-3-2电焊机台33扳手把23气割1五、施工准备1、技术准备通过现场调查,了解场地、设备、人员情况,合理分配加工构件的数量,场地道路及供电情况,确定合理的吊装方案。2、劳动力准备落实现场...
