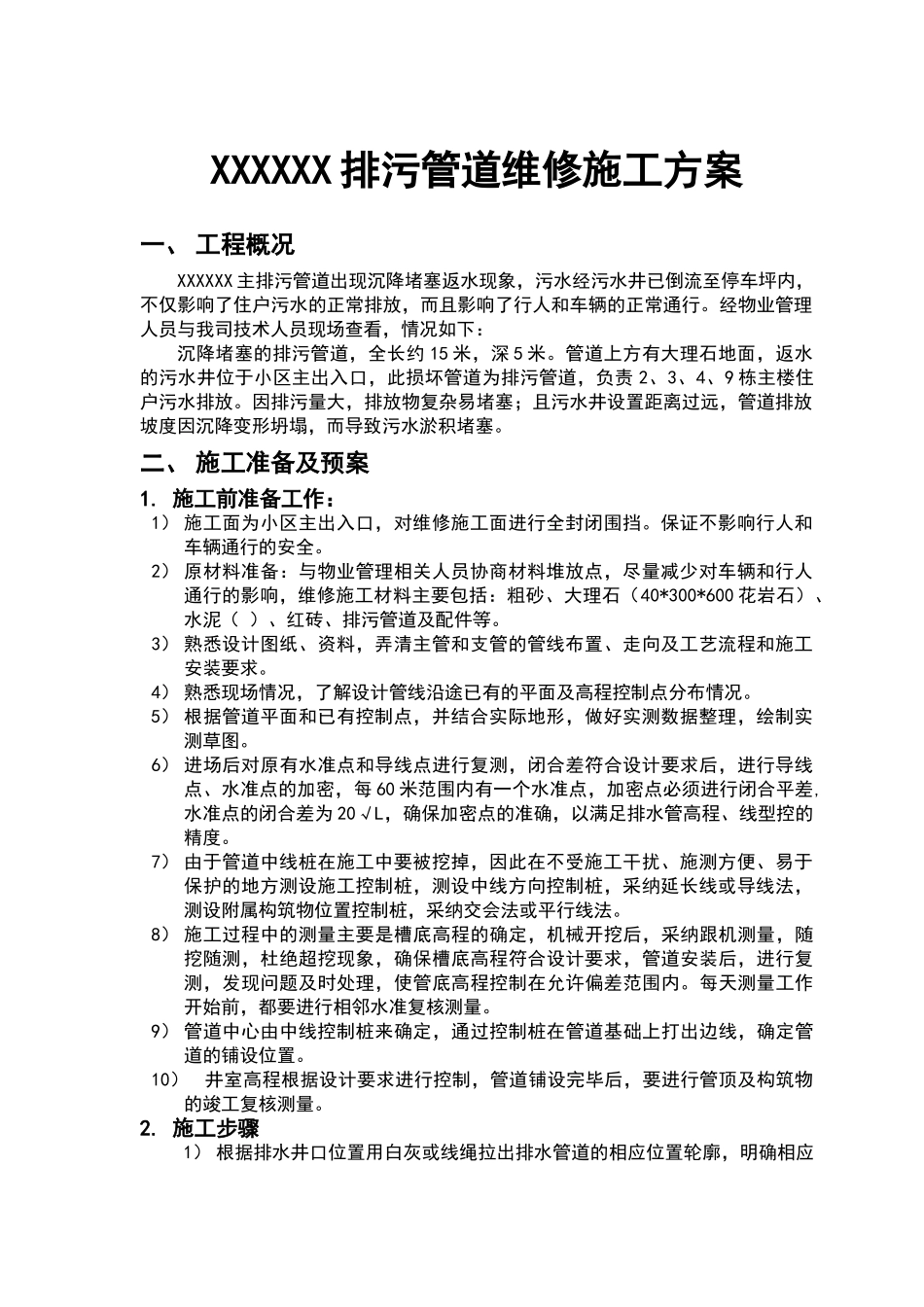

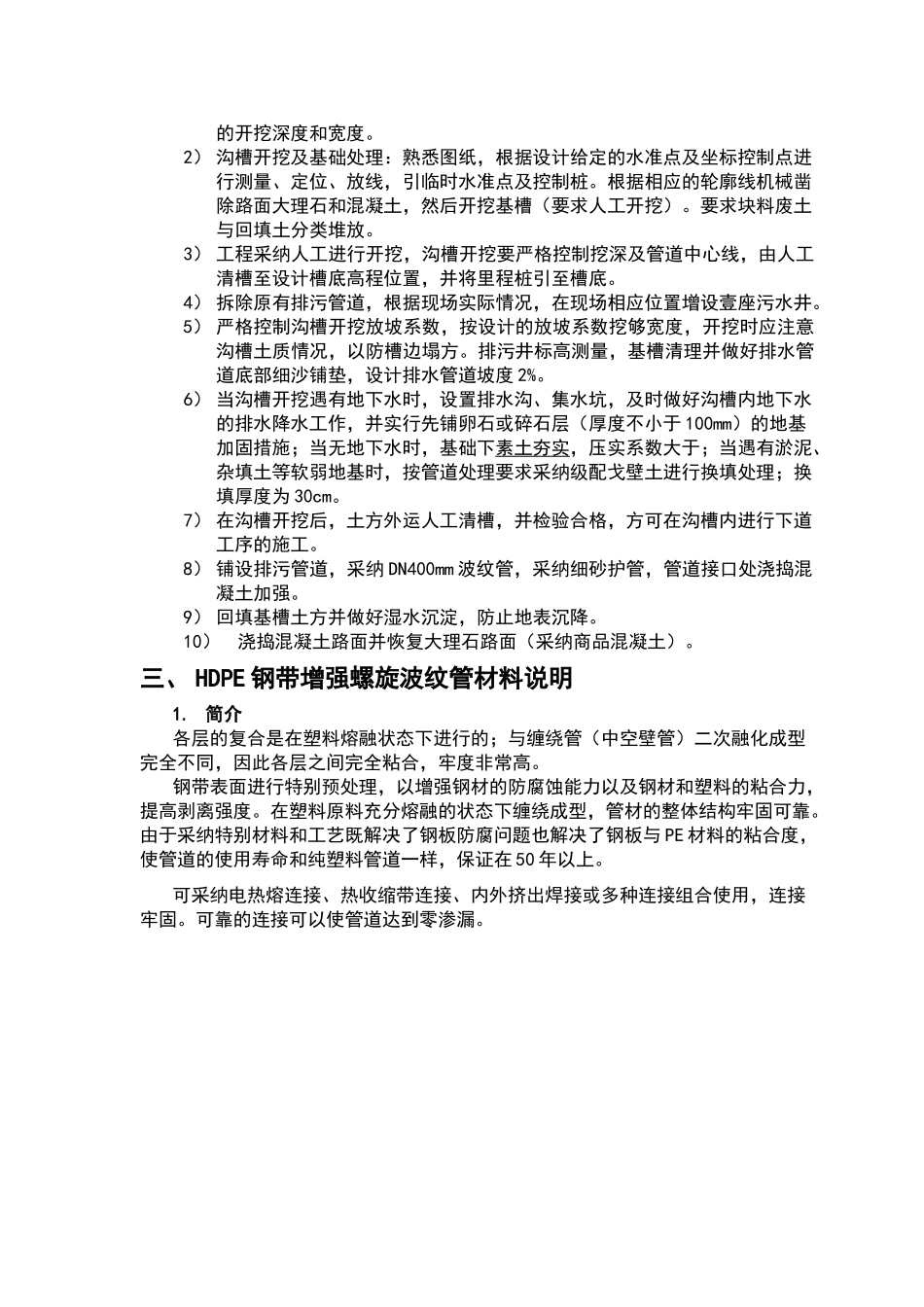

XXXXXX 主排污管道维修方案XXXXXX 公司2024 年 2 月 21 日XXXXXX 排污管道维修施工方案一、 工程概况XXXXXX 主排污管道出现沉降堵塞返水现象,污水经污水井已倒流至停车坪内,不仅影响了住户污水的正常排放,而且影响了行人和车辆的正常通行。经物业管理人员与我司技术人员现场查看,情况如下:沉降堵塞的排污管道,全长约 15 米,深 5 米。管道上方有大理石地面,返水的污水井位于小区主出入口,此损坏管道为排污管道,负责 2、3、4、9 栋主楼住户污水排放。因排污量大,排放物复杂易堵塞;且污水井设置距离过远,管道排放坡度因沉降变形坍塌,而导致污水淤积堵塞。二、 施工准备及预案1. 施工前准备工作:1) 施工面为小区主出入口,对维修施工面进行全封闭围挡。保证不影响行人和车辆通行的安全。2) 原材料准备:与物业管理相关人员协商材料堆放点,尽量减少对车辆和行人通行的影响,维修施工材料主要包括:粗砂、大理石(40*300*600 花岩石)、水泥( )、红砖、排污管道及配件等。3) 熟悉设计图纸、资料,弄清主管和支管的管线布置、走向及工艺流程和施工安装要求。4) 熟悉现场情况,了解设计管线沿途已有的平面及高程控制点分布情况。5) 根据管道平面和已有控制点,并结合实际地形,做好实测数据整理,绘制实测草图。6) 进场后对原有水准点和导线点进行复测,闭合差符合设计要求后,进行导线点、水准点的加密,每 60 米范围内有一个水准点,加密点必须进行闭合平差,水准点的闭合差为 20√L,确保加密点的准确,以满足排水管高程、线型控的精度。7) 由于管道中线桩在施工中要被挖掉,因此在不受施工干扰、施测方便、易于保护的地方测设施工控制桩,测设中线方向控制桩,采纳延长线或导线法,测设附属构筑物位置控制桩,采纳交会法或平行线法。8) 施工过程中的测量主要是槽底高程的确定,机械开挖后,采纳跟机测量,随挖随测,杜绝超挖现象,确保槽底高程符合设计要求,管道安装后,进行复测,发现问题及时处理,使管底高程控制在允许偏差范围内。每天测量工作开始前,都要进行相邻水准复核测量。9) 管道中心由中线控制桩来确定,通过控制桩在管道基础上打出边线,确定管道的铺设位置。10)井室高程根据设计要求进行控制,管道铺设完毕后,要进行管顶及构筑物的竣工复核测量。2. 施工步骤1) 根据排水井口位置用白灰或线绳拉出排水管道的相应位置轮廓,明确相应的开挖深度和宽度。2) 沟槽开挖及基...
