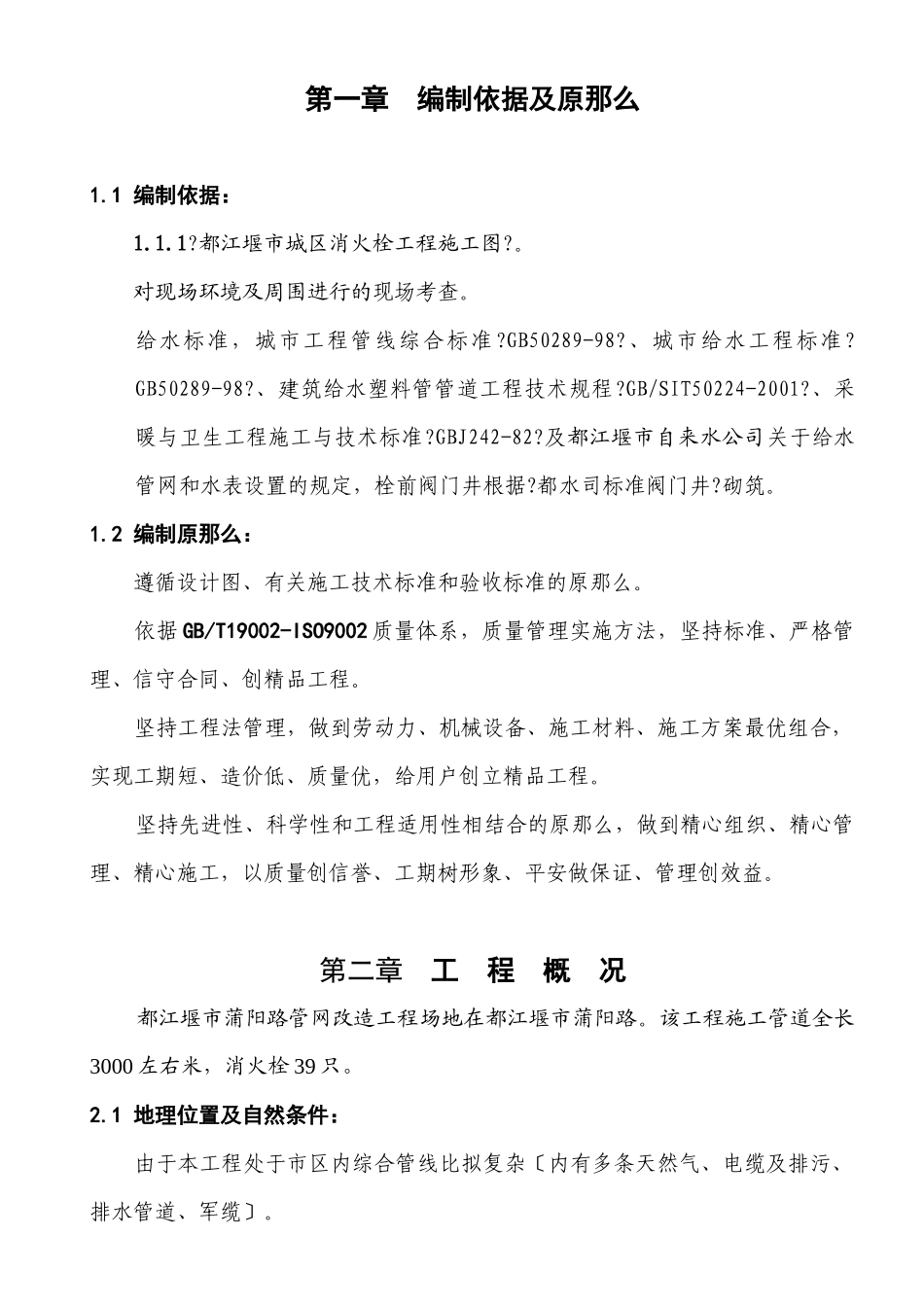

都江堰市城区消火栓工程施工组织设计二 OO 二年八月十八日第一章 编制依据及原那么1
1 编制依据: 1
都江堰市城区消火栓工程施工图
对现场环境及周围进行的现场考查
给水标准,城市工程管线综合标准
GB50289-98
、城市给水工程标准
GB50289-98
、建筑给水塑料管管道工程技术规程
GB/SIT50224-2001
、采暖与卫生工程施工与技术标准
GBJ242-82
及都江堰市自来水公司关于给水管网和水表设置的规定,栓前阀门井根据
都水司标准阀门井
2 编制原那么: 遵循设计图、有关施工技术标准和验收标准的原那么
依据 GB/T19002-ISO9002 质量体系,质量管理实施方法,坚持标准、严格管理、信守合同、创精品工程
坚持工程法管理,做到劳动力、机械设备、施工材料、施工方案最优组合,实现工期短、造价低、质量优,给用户创立精品工程
坚持先进性、科学性和工程适用性相结合的原那么,做到精心组织、精心管理、精心施工,以质量创信誉、工期树形象、平安做保证、管理创效益
第二章 工 程 概 况都江堰市蒲阳路管网改造工程场地在都江堰市蒲阳路
该工程施工管道全长3000 左右米,消火栓 39 只
1 地理位置及自然条件: 由于本工程处于市区内综合管线比拟复杂〔内有多条天然气、电缆及排污、排水管道、军缆〕
2 工程地质:地质状况良好,土质为砂砾石,地基乘载力较大
3 主要工程量: 各分项工程量:道路交通因为该工程在都江堰城内,因此施工交通、运输均较方便

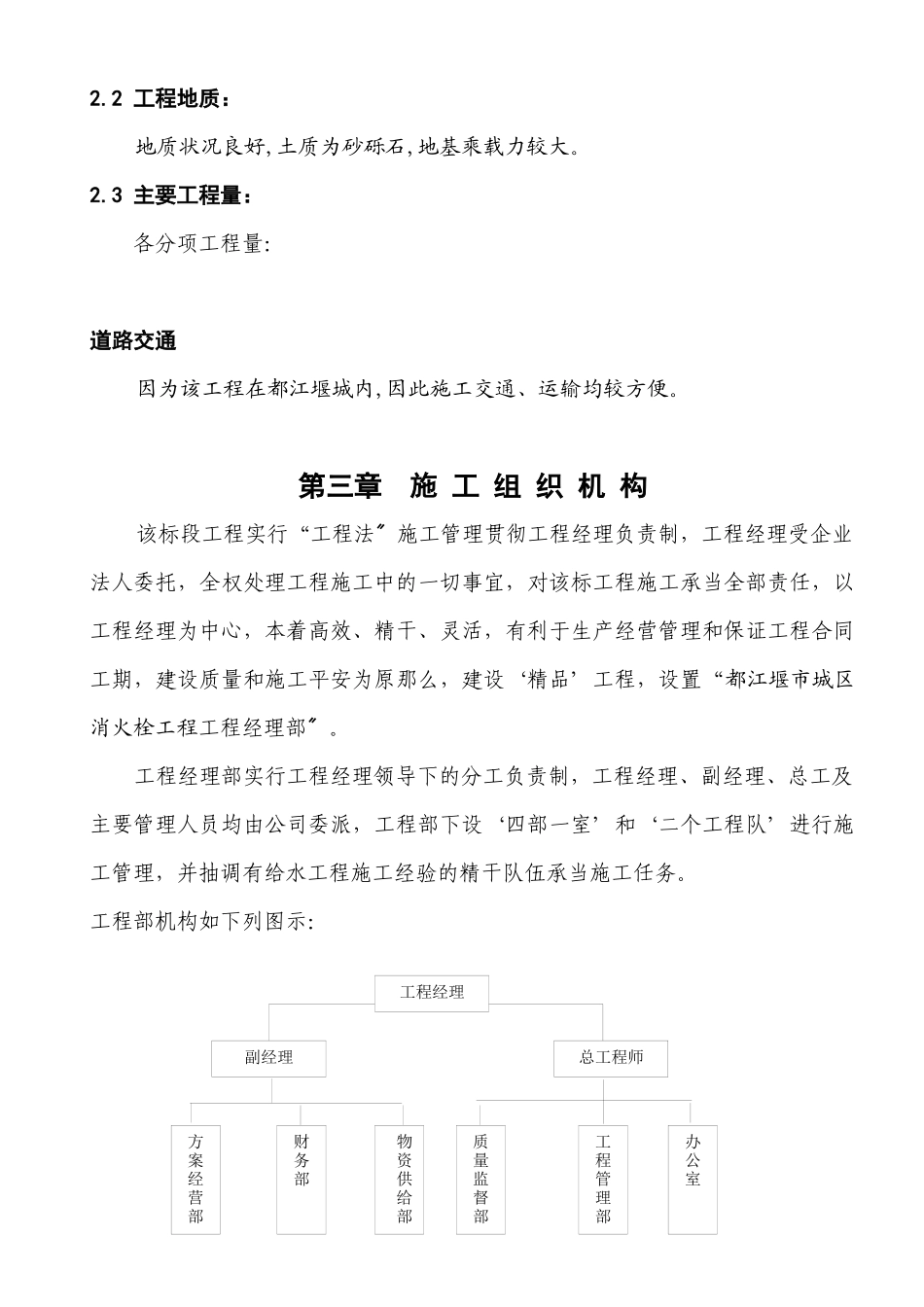

第三章 施 工 组 织 机 构该标段工程实行“工程法施工管理贯彻工程经理负责制,工程经理受企业〞法人委托,全权处理工程施工中的一切事宜,对该标工程施工承当全部责任,以工程经理为中心,本着高效、精干、灵活,有利于生产经营管理和保证工程合同工期,建设质量和施工平安为原那么,建设‘精品’工程
