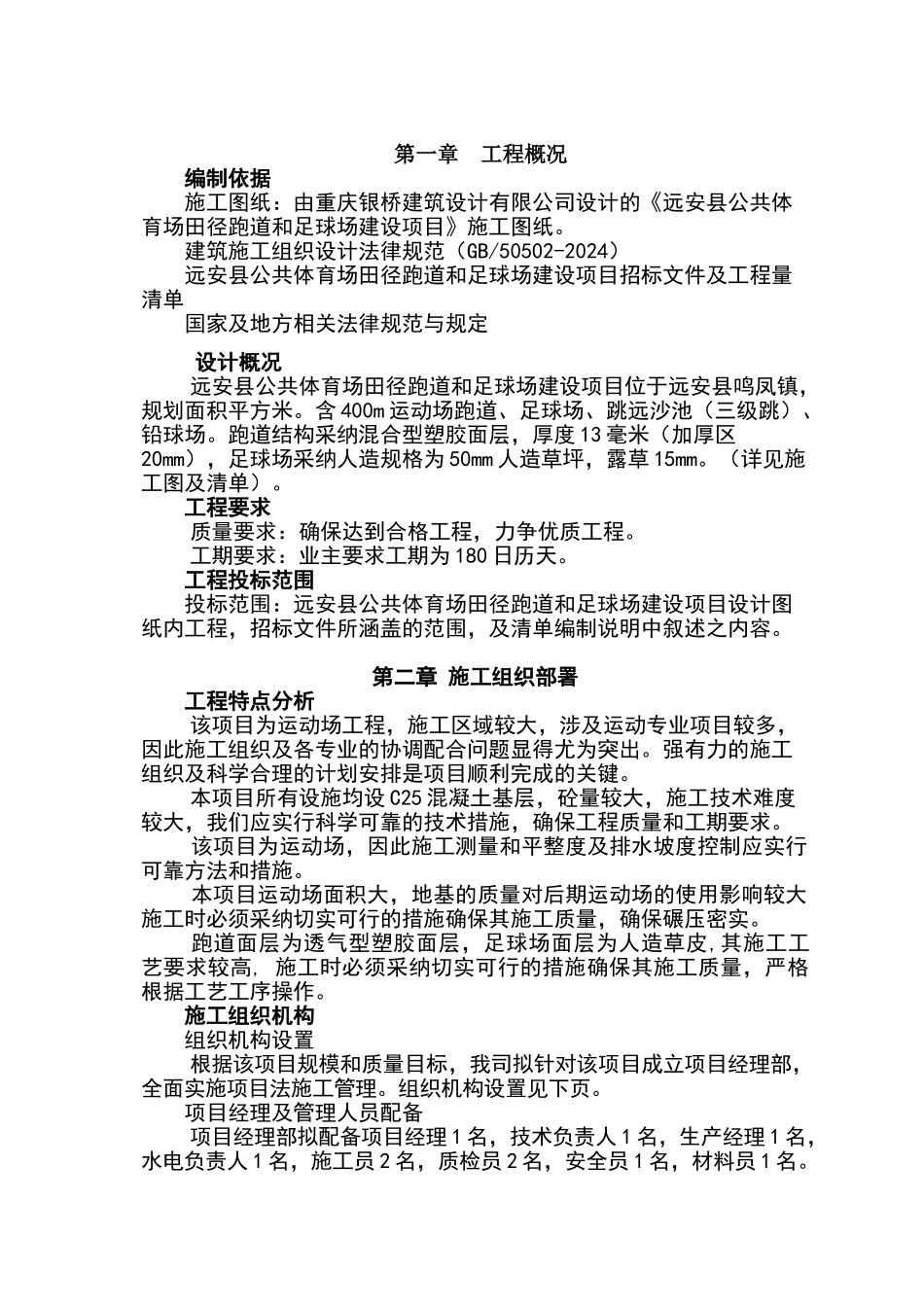

第一章 工程概况编制依据施工图纸:由重庆银桥建筑设计有限公司设计的《远安县公共体育场田径跑道和足球场建设项目》施工图纸。建筑施工组织设计法律规范(GB/50502-2024)远安县公共体育场田径跑道和足球场建设项目招标文件及工程量清单 国家及地方相关法律规范与规定 设计概况远安县公共体育场田径跑道和足球场建设项目位于远安县鸣凤镇,规划面积平方米。含 400m 运动场跑道、足球场、跳远沙池(三级跳)、铅球场。跑道结构采纳混合型塑胶面层,厚度 13 毫米(加厚区20mm),足球场采纳人造规格为 50mm 人造草坪,露草 15mm。(详见施工图及清单)。工程要求质量要求:确保达到合格工程,力争优质工程。工期要求:业主要求工期为 180 日历天。工程投标范围投标范围:远安县公共体育场田径跑道和足球场建设项目设计图纸内工程,招标文件所涵盖的范围,及清单编制说明中叙述之内容。第二章 施工组织部署工程特点分析该项目为运动场工程,施工区域较大,涉及运动专业项目较多,因此施工组织及各专业的协调配合问题显得尤为突出。强有力的施工组织及科学合理的计划安排是项目顺利完成的关键。本项目所有设施均设 C25 混凝土基层,砼量较大,施工技术难度较大,我们应实行科学可靠的技术措施,确保工程质量和工期要求。该项目为运动场,因此施工测量和平整度及排水坡度控制应实行可靠方法和措施。本项目运动场面积大,地基的质量对后期运动场的使用影响较大施工时必须采纳切实可行的措施确保其施工质量,确保碾压密实。跑道面层为透气型塑胶面层,足球场面层为人造草皮,其施工工艺要求较高, 施工时必须采纳切实可行的措施确保其施工质量,严格根据工艺工序操作。施工组织机构组织机构设置根据该项目规模和质量目标,我司拟针对该项目成立项目经理部,全面实施项目法施工管理。组织机构设置见下页。项目经理及管理人员配备项目经理部拟配备项目经理 1 名,技术负责人 1 名,生产经理 1 名,水电负责人 1 名,施工员 2 名,质检员 2 名,安全员 1 名,材料员 1 名。各岗位主要职责生产经理岗位职责(1) 组织建立和完善生产指挥系统,编制生产计划,检查生产工作,确保生产任务的完成。(2)根据生产运行计划,掌握生产进度,搞好各施工队间的协调,组织分配劳动力,平衡调度设备材料。(3)每周一次定期召开生产会,分析生产形势,提出解决问题的办法和措施。(4)根据生产需求,编制物资求采购供应计划,并认真实施,及时联...
