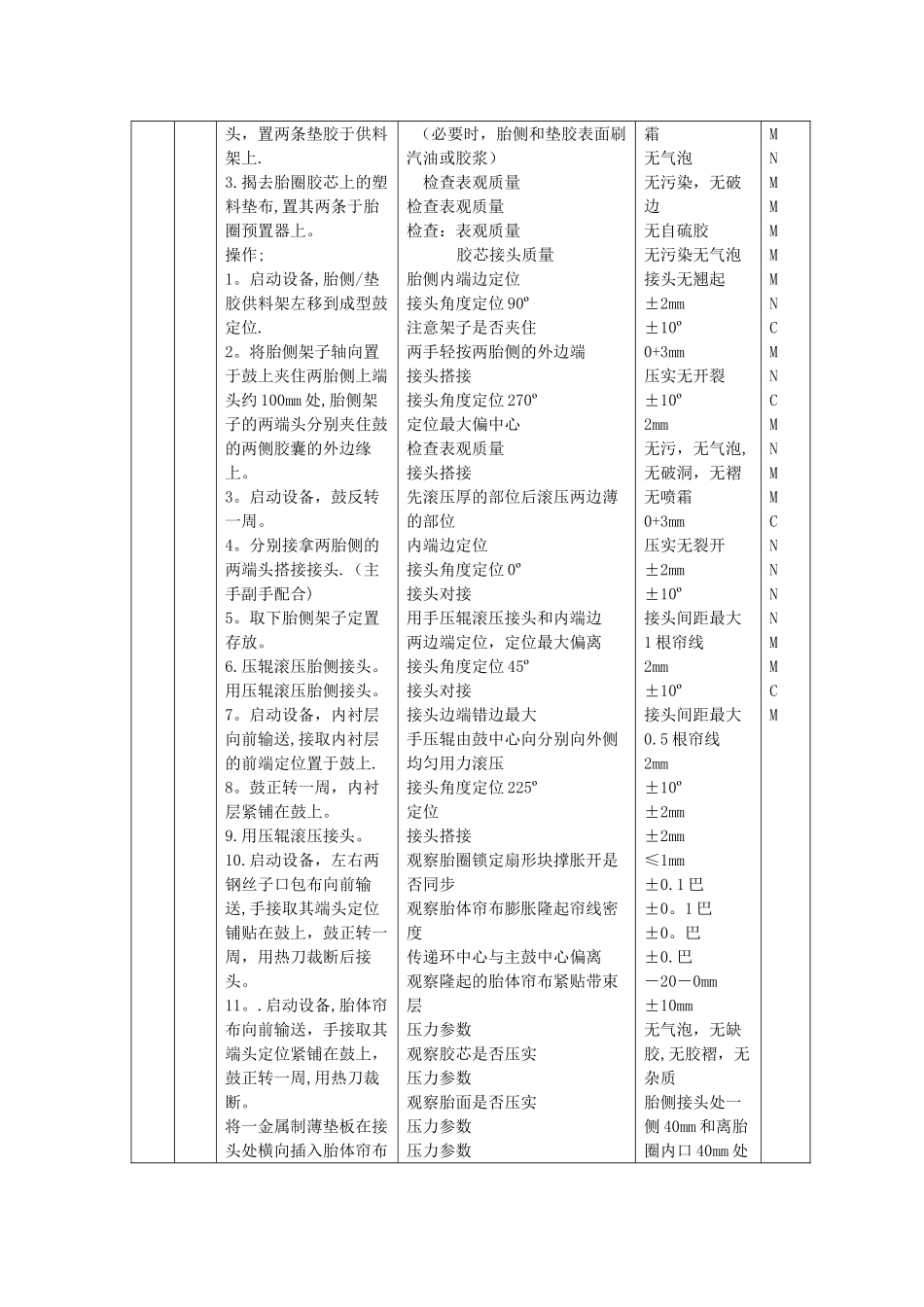

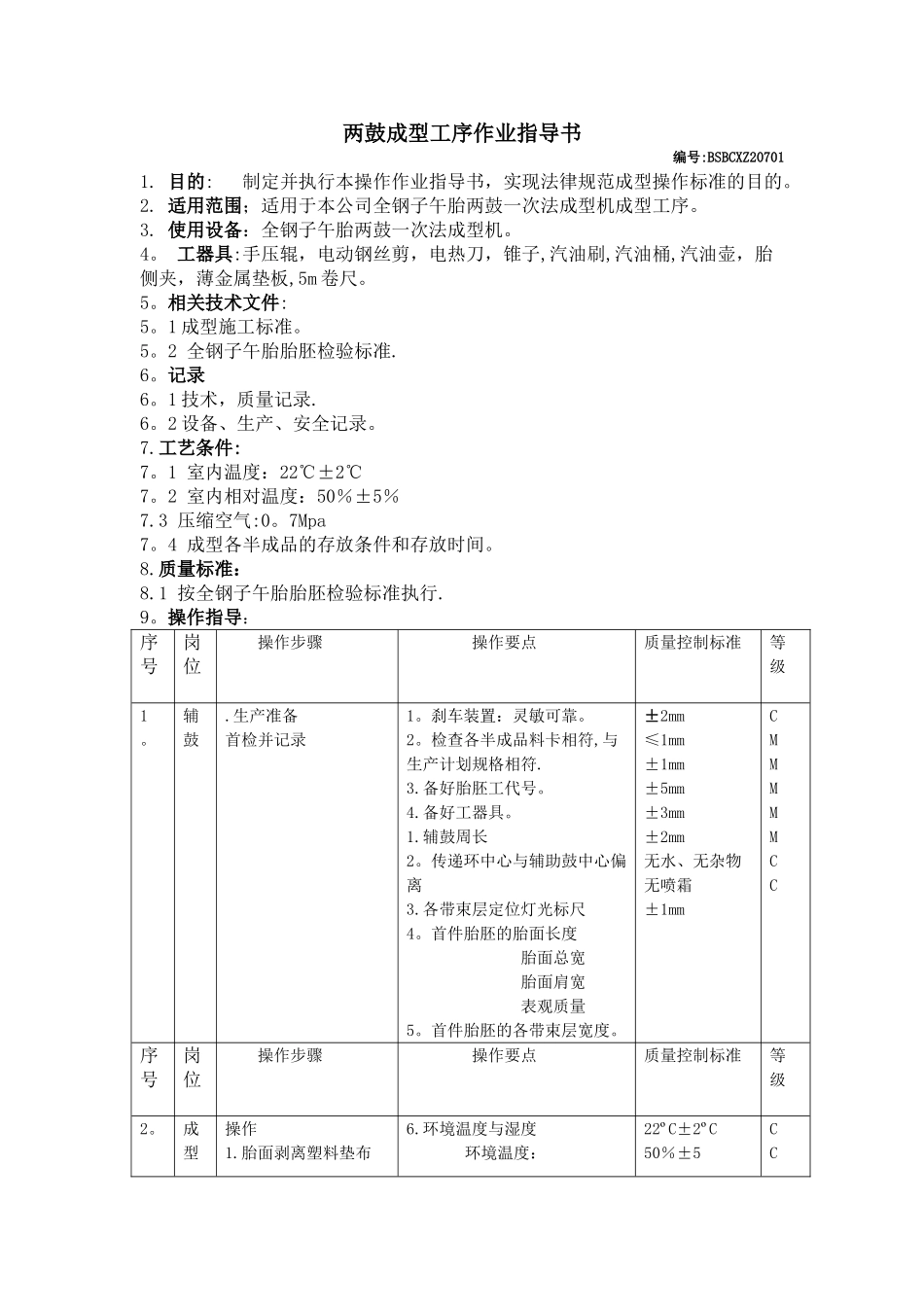

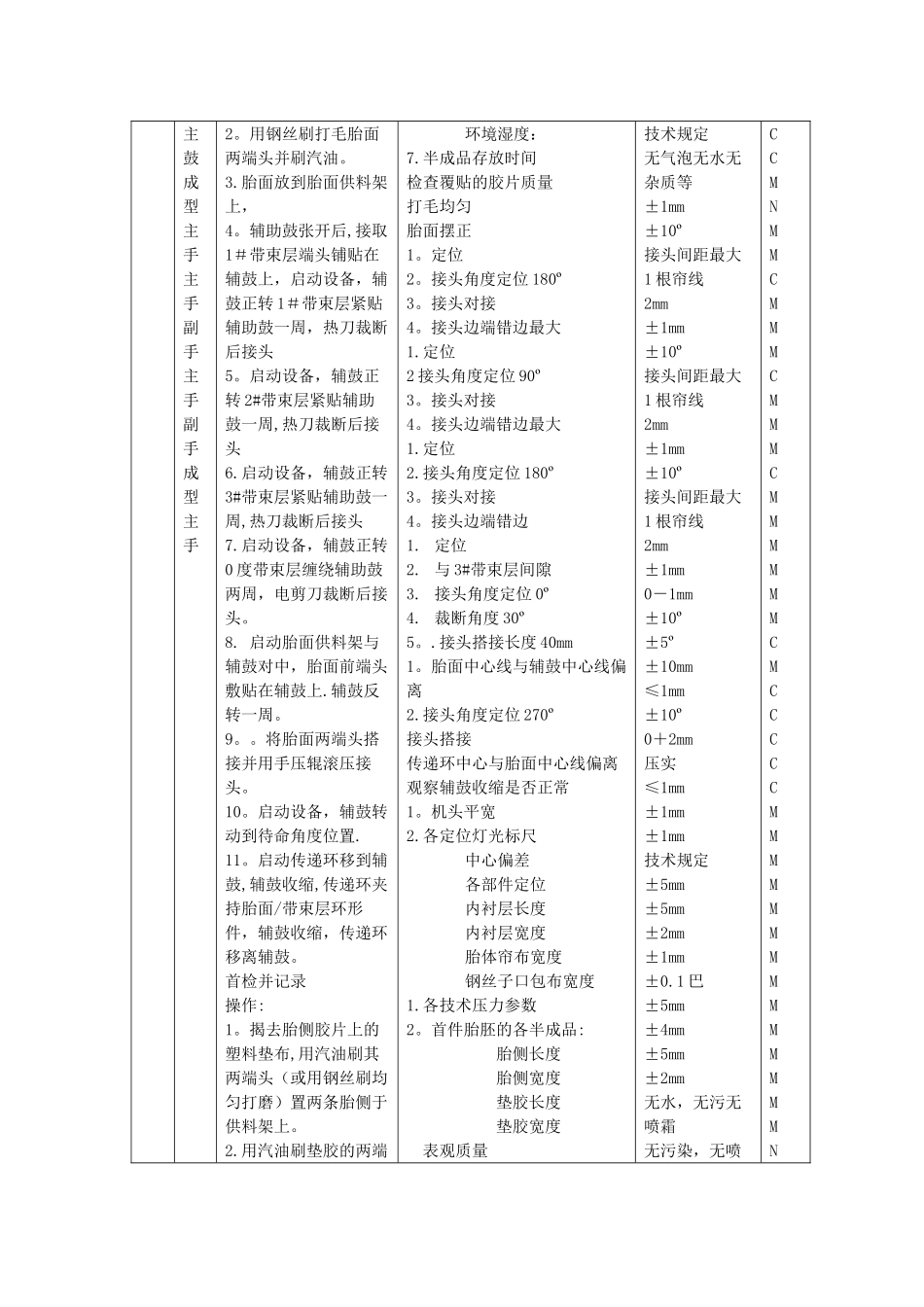

两鼓成型工序作业指导书编号:BSBCXZ207011. 目的: 制定并执行本操作作业指导书,实现法律规范成型操作标准的目的。2. 适用范围;适用于本公司全钢子午胎两鼓一次法成型机成型工序。3. 使用设备:全钢子午胎两鼓一次法成型机。4。 工器具:手压辊,电动钢丝剪,电热刀,锥子,汽油刷,汽油桶,汽油壶,胎侧夹,薄金属垫板,5m 卷尺。5。相关技术文件:5。1 成型施工标准。5。2 全钢子午胎胎胚检验标准.6。记录6。1 技术,质量记录.6。2 设备、生产、安全记录。7.工艺条件:7。1 室内温度:22℃±2℃7。2 室内相对温度:50%±5%7.3 压缩空气:0。7Mpa 7。4 成型各半成品的存放条件和存放时间。8.质量标准:8.1 按全钢子午胎胎胚检验标准执行.9。操作指导:序号岗位操作步骤操作要点质量控制标准等级1。辅鼓.生产准备首检并记录1。刹车装置:灵敏可靠。2。检查各半成品料卡相符,与生产计划规格相符.3.备好胎胚工代号。4.备好工器具。1.辅鼓周长2。传递环中心与辅助鼓中心偏离3.各带束层定位灯光标尺4。首件胎胚的胎面长度胎面总宽胎面肩宽表观质量5。首件胎胚的各带束层宽度。±2mm≤1mm±1mm±5mm±3mm±2mm无水、无杂物无喷霜±1mmCMMMMMCC序号岗位操作步骤操作要点质量控制标准等级2。成型操作1.胎面剥离塑料垫布6.环境温度与湿度环境温度:22ºC±2ºC50%±5CC主鼓成型主手主手副手主手副手成型主手2。用钢丝刷打毛胎面两端头并刷汽油。3.胎面放到胎面供料架上,4。辅助鼓张开后,接取1#带束层端头铺贴在辅鼓上,启动设备,辅鼓正转 1#带束层紧贴辅助鼓一周,热刀裁断后接头5。启动设备,辅鼓正转 2#带束层紧贴辅助鼓一周,热刀裁断后接头6.启动设备,辅鼓正转3#带束层紧贴辅助鼓一周,热刀裁断后接头7.启动设备,辅鼓正转0 度带束层缠绕辅助鼓两周,电剪刀裁断后接头。8. 启动胎面供料架与辅鼓对中,胎面前端头敷贴在辅鼓上.辅鼓反转一周。9。。将胎面两端头搭接并用手压辊滚压接头。10。启动设备,辅鼓转动到待命角度位置.11。启动传递环移到辅鼓,辅鼓收缩,传递环夹持胎面/带束层环形件,辅鼓收缩,传递环移离辅鼓。首检并记录操作:1。揭去胎侧胶片上的塑料垫布,用汽油刷其两端头(或用钢丝刷均匀打磨)置两条胎侧于供料架上。2.用汽油刷垫胶的两端环境湿度:7.半成品存放时间检查覆贴的胶片质量打毛均匀胎面摆正1。定位2。接头角度定位 180º3。接头对接4。接头边端错边最大1.定位2 接头角度定位 90º3。接头对接4。接头边端...
