丰润区曙光道污水管线改造工程施工组织设计唐山市清泽城市建设工程有限责任公司目 录一、 工程概况二、 施工组织部署三、 施工方案四、 施工工期进度计划及保证措施五、 工程质量保证措施六、 安全保证措施七、 文明施工及环境保护措施八、 雨季施工措施九、附表一、工程概况本工程为丰润区曙光道(厂前路—-前进路)污水管道改造工程
该段现状污水管道为 D400 钢筋混凝土平口管,使用年数已久损坏严重,且造成部分路面坍塌,急需改造
本工程在现状路中以南 2
4 米,现状污水管道以北 1
3 米的位置处新建一道污水管,管道规格为 D800,长度为 508 米,顶管施工
具体工程量见下表序号名称管径材料单位数量备注3污水管D800钢砼米508二级钢承口顶管5圆形污水检查井¢1250砖砌座1206MS201—3-236圆形污水检查井¢1500砖砌座106MS201—3—277矩形污水检查井AXB=2300X1100砖砌座106MS201-3—28二、施工部署1、为保证该工程能优质、快速地完成 ,我公司组建“丰润区曙光道污水管线改造工程项目部",建立完善项目部组织机构(见项目部组织机构框图),健全质量、安全保证体系,派有知识、有施工经验的项目经理和项目总工程师到现场组织施工, 组织强有力的管道顶进和明挖施工队伍
踏勘现场,了解地下管线及绿化砍伐,建筑物或市政设施拆迁情况,对与工程相冲突的情况应及时报告建设单位,讨论确定方案
本项目部下设三个施工队和各职能管理人员分段流水施工
该工程由第一施工队负责施工 ,施工期间项目部统筹协调、合理安排,按期保质完成施工任务
2、施工进度计划安排:根据项目部自身的综合施工能力 ,施工工期为 2009 年 4 月 1 日~2009 年 4 月 30 日

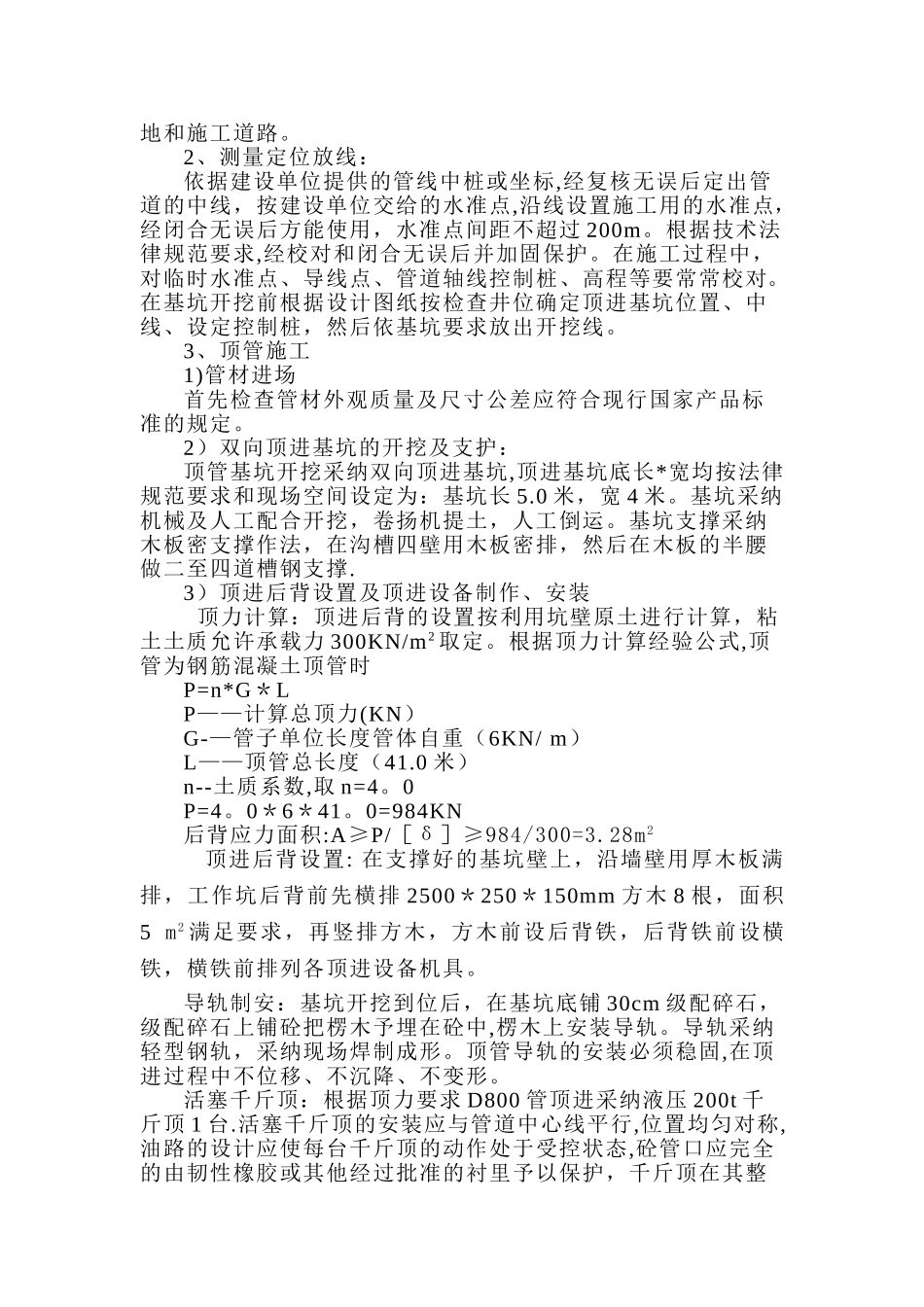

3、设备和各种材料的准备:做好各种机械设备的调试检测,做好各项材料的检验,按施工进度计划安排合理的组织机械设备进
