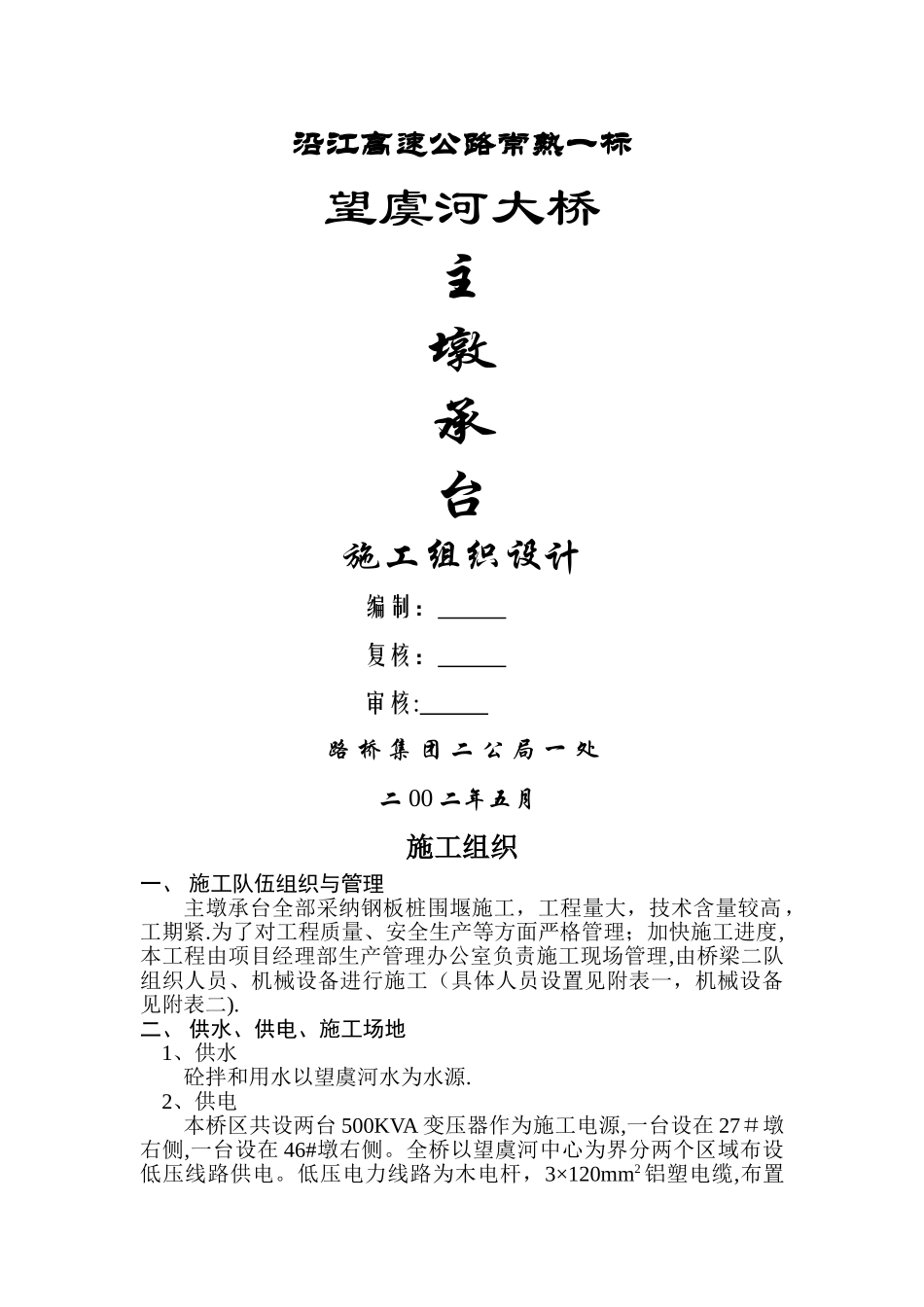

沿江高速公路常熟一标望虞河大桥主墩承台施工组织设计编制: 复核: 审核: 路 桥 集 团 二 公 局 一 处二 00 二年五月施工组织一、 施工队伍组织与管理主墩承台全部采纳钢板桩围堰施工,工程量大,技术含量较高,工期紧.为了对工程质量、安全生产等方面严格管理;加快施工进度,本工程由项目经理部生产管理办公室负责施工现场管理,由桥梁二队组织人员、机械设备进行施工(具体人员设置见附表一,机械设备见附表二).二、 供水、供电、施工场地1、供水砼拌和用水以望虞河水为水源.2、供电本桥区共设两台 500KVA 变压器作为施工电源,一台设在 27#墩右侧,一台设在 46#墩右侧。全桥以望虞河中心为界分两个区域布设低压线路供电。低压电力线路为木电杆,3×120mm2 铝塑电缆,布置在桥梁右侧边缘以外 5 米处。主墩供电分别由相邻岸侧低压线路用水下电缆引入。3、施工场地主墩承台水上施工占用部分望虞河主航道,钢筋预制场在河西岸侧布置,拖轮牵引方驳从水上运输到施工现场.三、 进度计划进度计划见附图。主墩承台施工技术方案一、 望虞河大桥主墩承台工程概况望虞河大桥主墩承台由于通航要求设计为埋置式承台、埋入河床泥面下约 1。5m 左右,相邻两承台纵桥向距离相错 6。0m,两承台边缘横桥向净距为 2.5m.主墩承台尺寸为 12.0(横桥向)×7。5(纵桥向)×3.5m,承台采纳 C30 砼.主墩承台均采纳尺寸为 15。0(横桥向)×10。0(纵桥向)m 的单层钢板桩围堰施工,围堰的结构及内部支撑的设置具体见附图.本地区温湿多雨,并受台风影响,一般每年 1~8 月份多雨,9~12 月份少雨。夏季高温时通常为 35℃~40℃,冬季最低温度时,一般为-3℃~—10℃。望虞河本桥区域表层地质均为亚粘土混少量粉砂质粘土或粉砂沉积土层,河床地质与岸地基本相同。根据设计图提供的测时水位 1。32m,三百年一遇的洪水位为+3。26m(黄海高程,下同),最高通航水位为+2。73m,通过自开工以来对水位的观测情况看来,最高水位在+2.20 左右,所以钢板桩围堰施工时顶标高按+3。5m 考虑,结构计算时水位根据+2。5m 考虑,此时平均施工水深为 6。5m,抽水清淤后围堰底面至水面高度为 13.0m。二、 主墩承台施工方法2。1、 承台施工工艺流程 (见下页图)2。2、 各工序施工要点 2。2.1、 拆除钻孔平台依据望虞河特大桥主墩两承台间的净距,目前钻孔桩施工平台的搭设现状,要完成一个承台的钢板桩围堰合拢,必须等到同一个墩的两个钻孔平台均...
