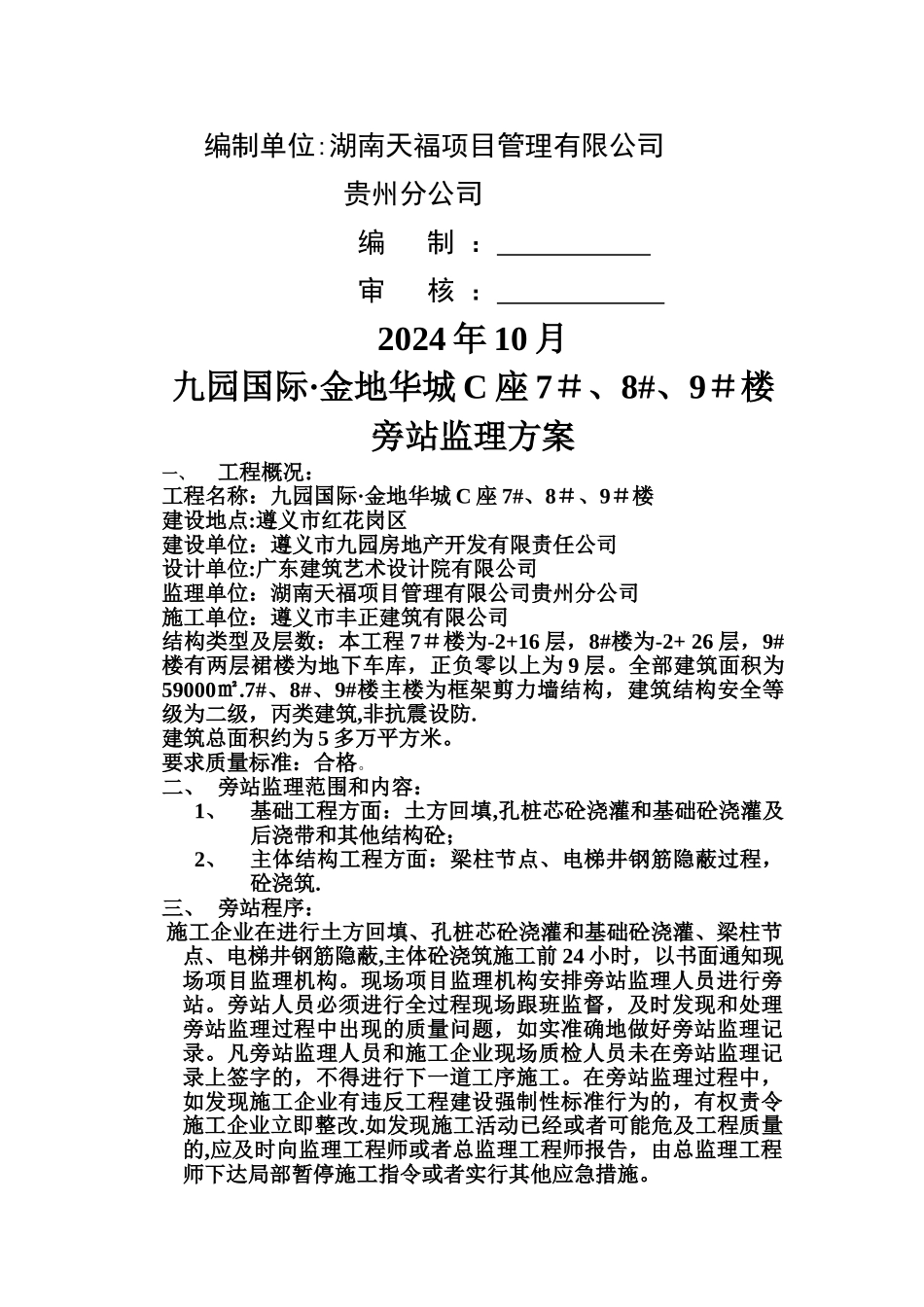

“九园国际·金地华城"C座 7#、8#、9#楼工程旁站监理方案 编制单位:湖南天福项目管理有限公司 贵州分公司 编 制 : 审 核 : 2024 年 10 月九园国际·金地华城 C 座 7#、8#、9#楼旁站监理方案一、工程概况:工程名称:九园国际·金地华城 C 座 7#、8#、9#楼建设地点:遵义市红花岗区建设单位:遵义市九园房地产开发有限责任公司设计单位:广东建筑艺术设计院有限公司监理单位:湖南天福项目管理有限公司贵州分公司施工单位:遵义市丰正建筑有限公司结构类型及层数:本工程 7#楼为-2+16 层,8#楼为-2+ 26 层,9#楼有两层裙楼为地下车库,正负零以上为 9 层
全部建筑面积为59000㎡
7#、8#、9#楼主楼为框架剪力墙结构,建筑结构安全等级为二级,丙类建筑,非抗震设防
建筑总面积约为 5 多万平方米
要求质量标准:合格
二、 旁站监理范围和内容:1、基础工程方面:土方回填,孔桩芯砼浇灌和基础砼浇灌及后浇带和其他结构砼;2、主体结构工程方面:梁柱节点、电梯井钢筋隐蔽过程,砼浇筑
三、 旁站程序: 施工企业在进行土方回填、孔桩芯砼浇灌和基础砼浇灌、梁柱节点、电梯井钢筋隐蔽,主体砼浇筑施工前 24 小时,以书面通知现场项目监理机构
现场项目监理机构安排旁站监理人员进行旁站
旁站人员必须进行全过程现场跟班监督,及时发现和处理旁站监理过程中出现的质量问题,如实准确地做好旁站监理记录
凡旁站监理人员和施工企业现场质检人员未在旁站监理记录上签字的,不得进行下一道工序施工
在旁站监理过程中,如发现施工企业有违反工程建设强制性标准行为的,有权责令施工企业立即整改
如发现施工活动已经或者可能危及工程质量的,应及时向监理工程师或者总监理工程师报告,由总监理工程师下达局部暂停施工指令或者实行其他应急措施

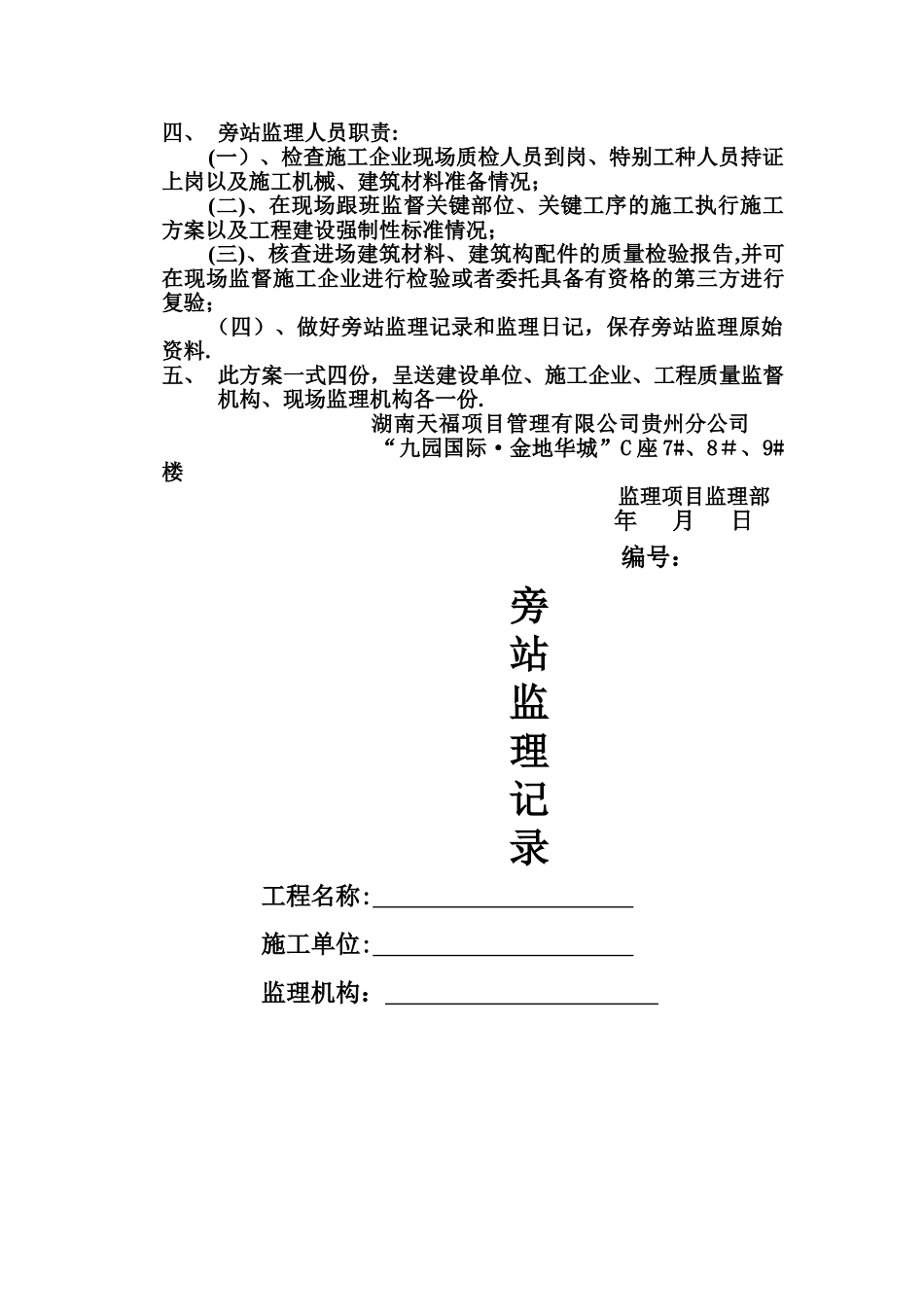

四、 旁站监理人员职责:(一)、检查施工企业现场质检人员到岗、特别工
