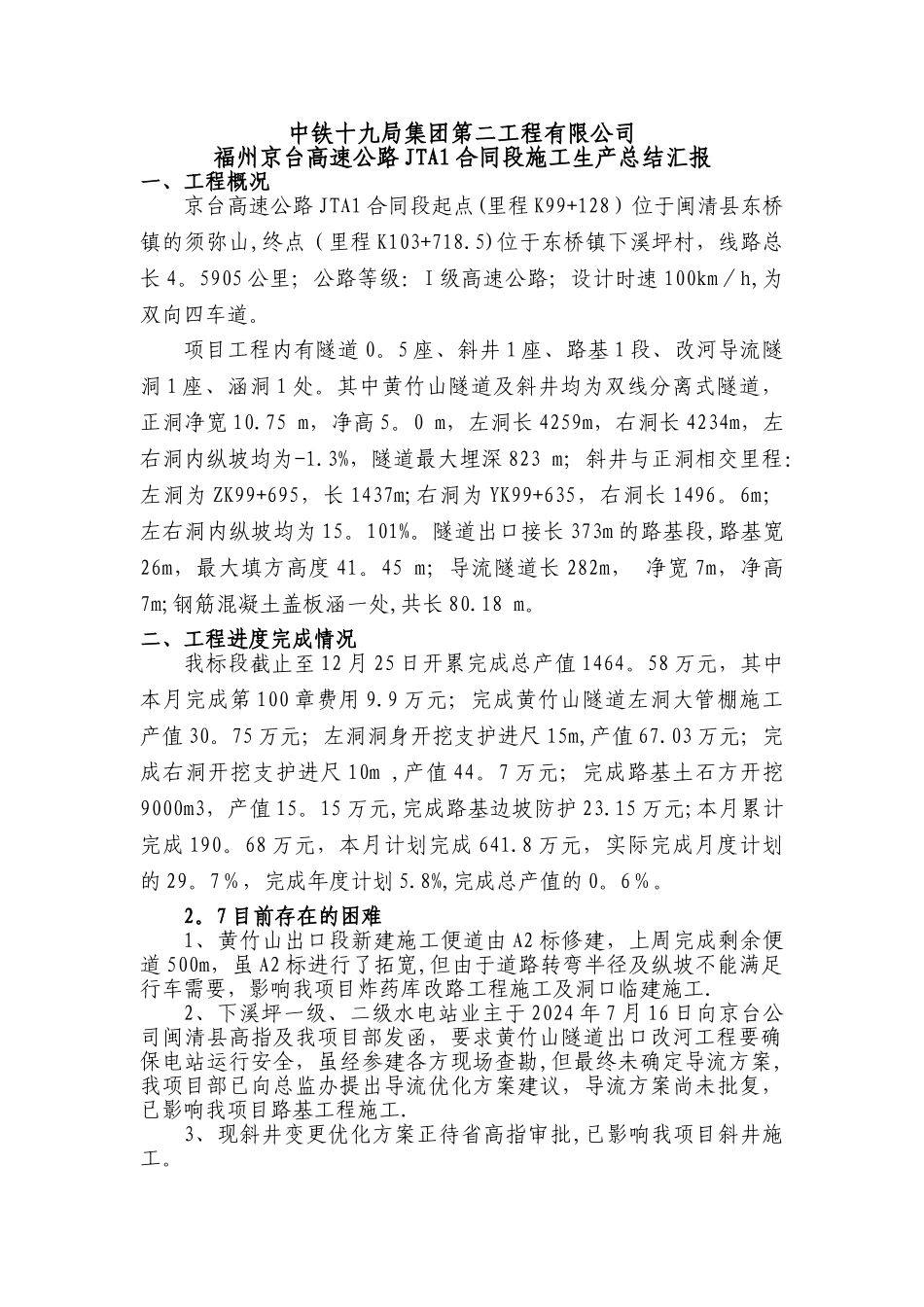

中铁十九局集团第二工程有限公司福州京台高速公路 JTA1 合同段施工生产总结汇报一、工程概况京台高速公路 JTA1 合同段起点(里程 K99+128)位于闽清县东桥镇的须弥山,终点(里程 K103+718
5)位于东桥镇下溪坪村,线路总长 4
5905 公里;公路等级:I 级高速公路;设计时速 100km/h,为双向四车道
项目工程内有隧道 0
5 座、斜井 1 座、路基 1 段、改河导流隧洞 1 座、涵洞 1 处
其中黄竹山隧道及斜井均为双线分离式隧道,正洞净宽 10
75 m,净高 5
0 m,左洞长 4259m,右洞长 4234m,左右洞内纵坡均为-1
3%,隧道最大埋深 823 m;斜井与正洞相交里程:左洞为 ZK99+695,长 1437m;右洞为 YK99+635,右洞长 1496
6m;左右洞内纵坡均为 15
隧道出口接长 373m 的路基段,路基宽26m,最大填方高度 41
45 m;导流隧道长 282m, 净宽 7m,净高7m;钢筋混凝土盖板涵一处,共长 80
二、工程进度完成情况我标段截止至 12 月 25 日开累完成总产值 1464
58 万元,其中本月完成第 100 章费用 9
9 万元;完成黄竹山隧道左洞大管棚施工产值 30
75 万元;左洞洞身开挖支护进尺 15m,产值 67
03 万元;完成右洞开挖支护进尺 10m ,产值 44
7 万元;完成路基土石方开挖9000m3,产值 15
15 万元,完成路基边坡防护 23
15 万元;本月累计完成 190
68 万元,本月计划完成 641
8 万元,实际完成月度计划的 29
7%,完成年度计划 5
8%,完成总产值的 0
7 目前存在的困难1、黄竹山出口段新建施工便道由 A2 标修建,上周完成剩余便道 500m,虽 A2 标进行了拓宽,但由于道路转弯半径及纵坡不能满足行
