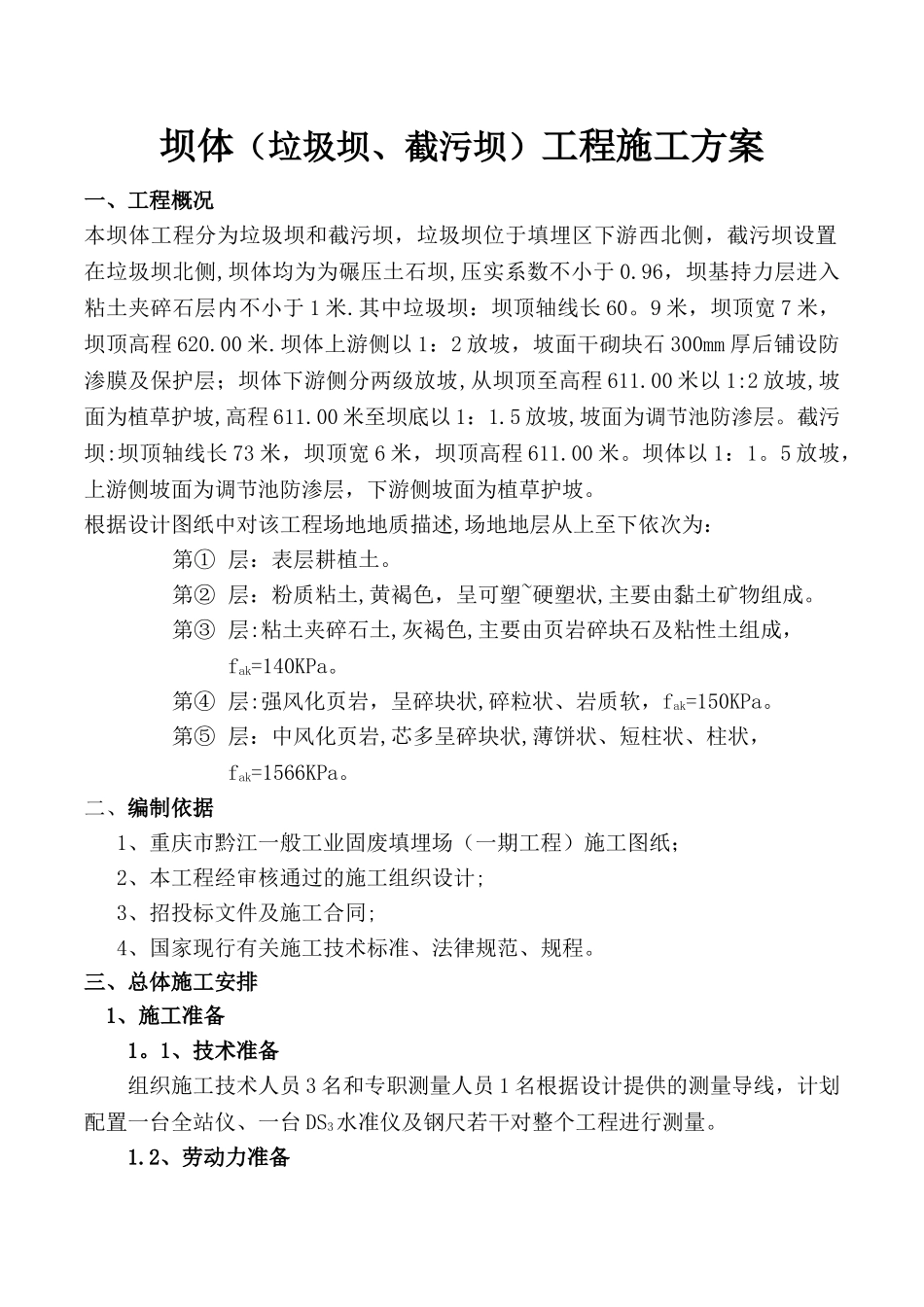

坝体(垃圾坝、截污坝)工程施工方案一、工程概况本坝体工程分为垃圾坝和截污坝,垃圾坝位于填埋区下游西北侧,截污坝设置在垃圾坝北侧,坝体均为为碾压土石坝,压实系数不小于 0
96,坝基持力层进入粘土夹碎石层内不小于 1 米
其中垃圾坝:坝顶轴线长 60
9 米,坝顶宽 7 米,坝顶高程 620
坝体上游侧以 1:2 放坡,坡面干砌块石 300mm 厚后铺设防渗膜及保护层;坝体下游侧分两级放坡,从坝顶至高程 611
00 米以 1:2 放坡,坡面为植草护坡,高程 611
00 米至坝底以 1:1
5 放坡,坡面为调节池防渗层
截污坝:坝顶轴线长 73 米,坝顶宽 6 米,坝顶高程 611
坝体以 1:1
5 放坡,上游侧坡面为调节池防渗层,下游侧坡面为植草护坡
根据设计图纸中对该工程场地地质描述,场地地层从上至下依次为:第① 层:表层耕植土
第② 层:粉质粘土,黄褐色,呈可塑~硬塑状,主要由黏土矿物组成
第③ 层:粘土夹碎石土,灰褐色,主要由页岩碎块石及粘性土组成, fak=140KPa
第④ 层:强风化页岩,呈碎块状,碎粒状、岩质软,fak=150KPa
第⑤ 层:中风化页岩,芯多呈碎块状,薄饼状、短柱状、柱状,fak=1566KPa
二、编制依据1、重庆市黔江一般工业固废填埋场(一期工程)施工图纸;2、本工程经审核通过的施工组织设计;3、招投标文件及施工合同;4、国家现行有关施工技术标准、法律规范、规程
三、总体施工安排1、施工准备1

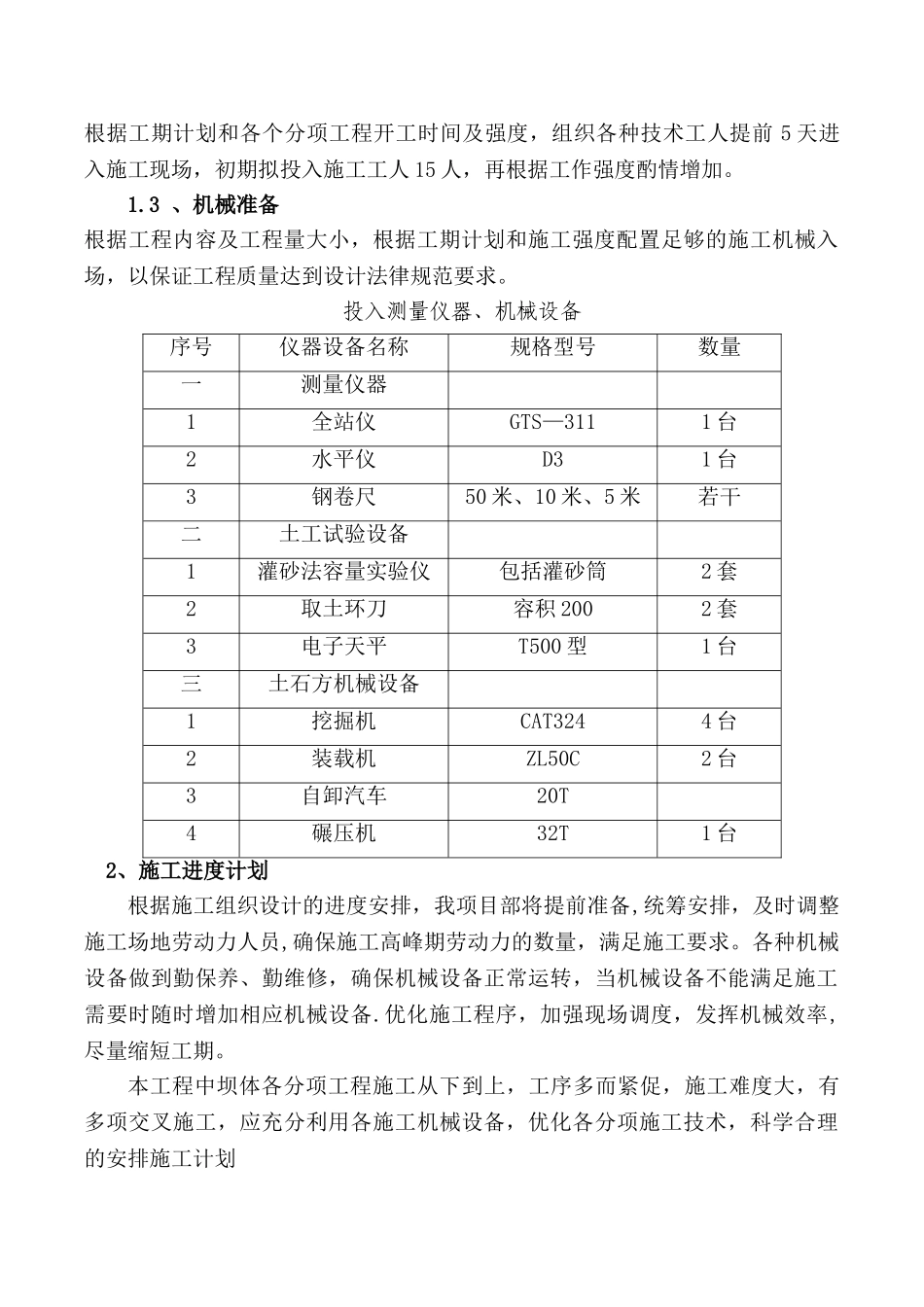

1、技术准备 组织施工技术人员 3 名和专职测量人员 1 名根据设计提供的测量导线,计划配置一台全站仪、一台 DS3水准仪及钢尺若干对整个工程进行测量
2、劳动力准备根据工期计划和各个分项工程开工时间及强度,组织各种技术工人提前 5 天进入施工现场,初期拟投入施工工人 15 人,再根据工作强度酌情增加

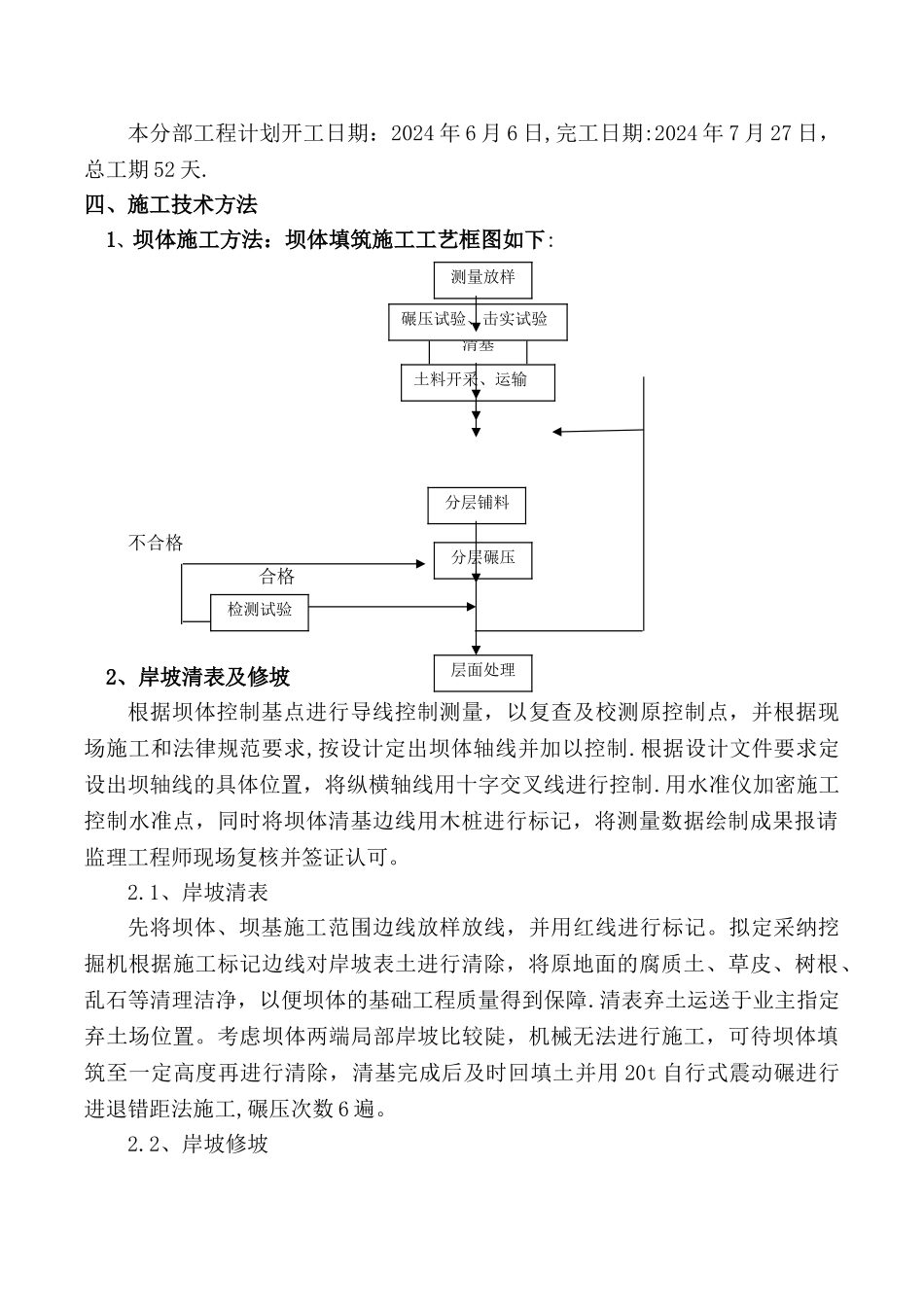

3 、机械准备
