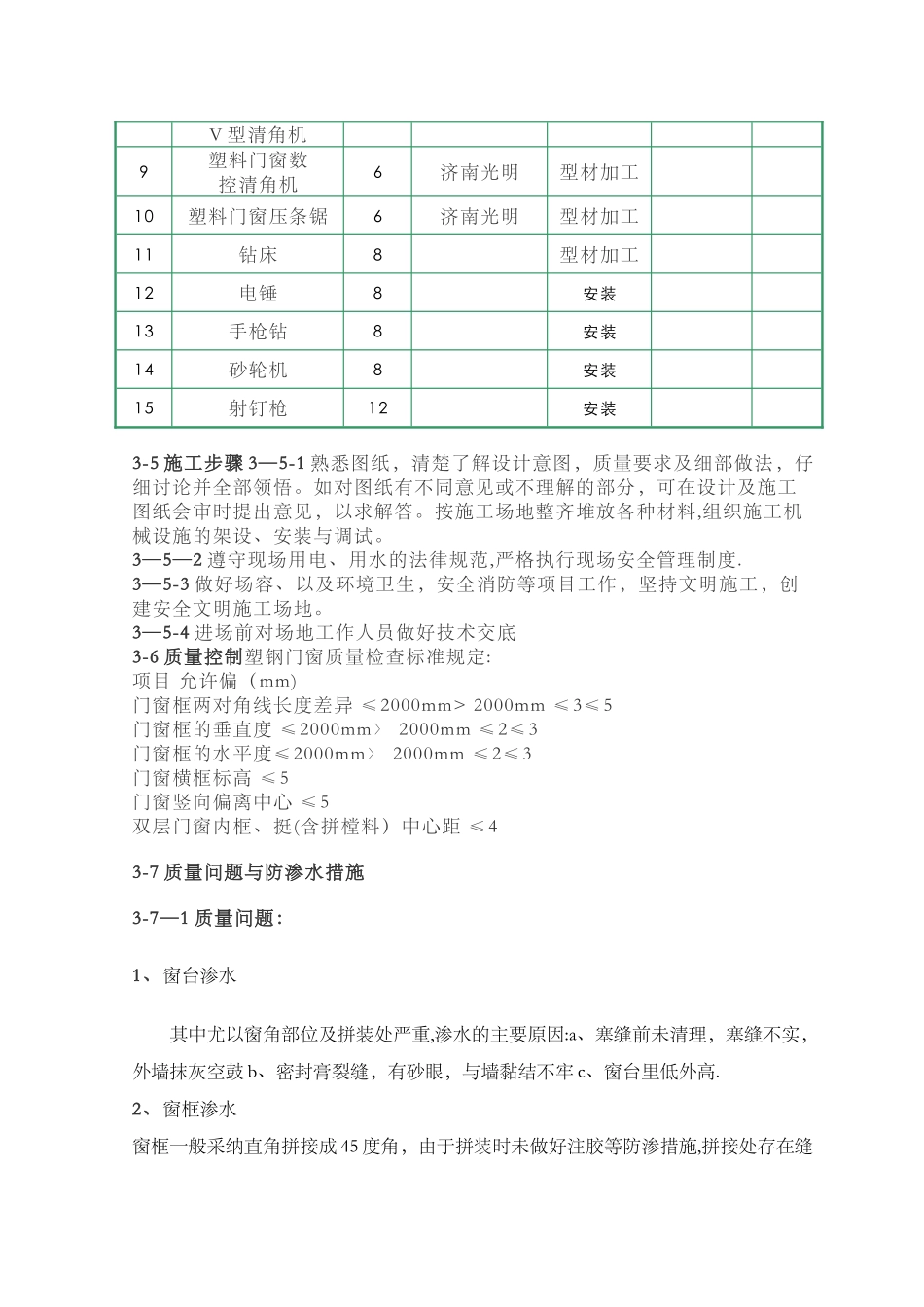

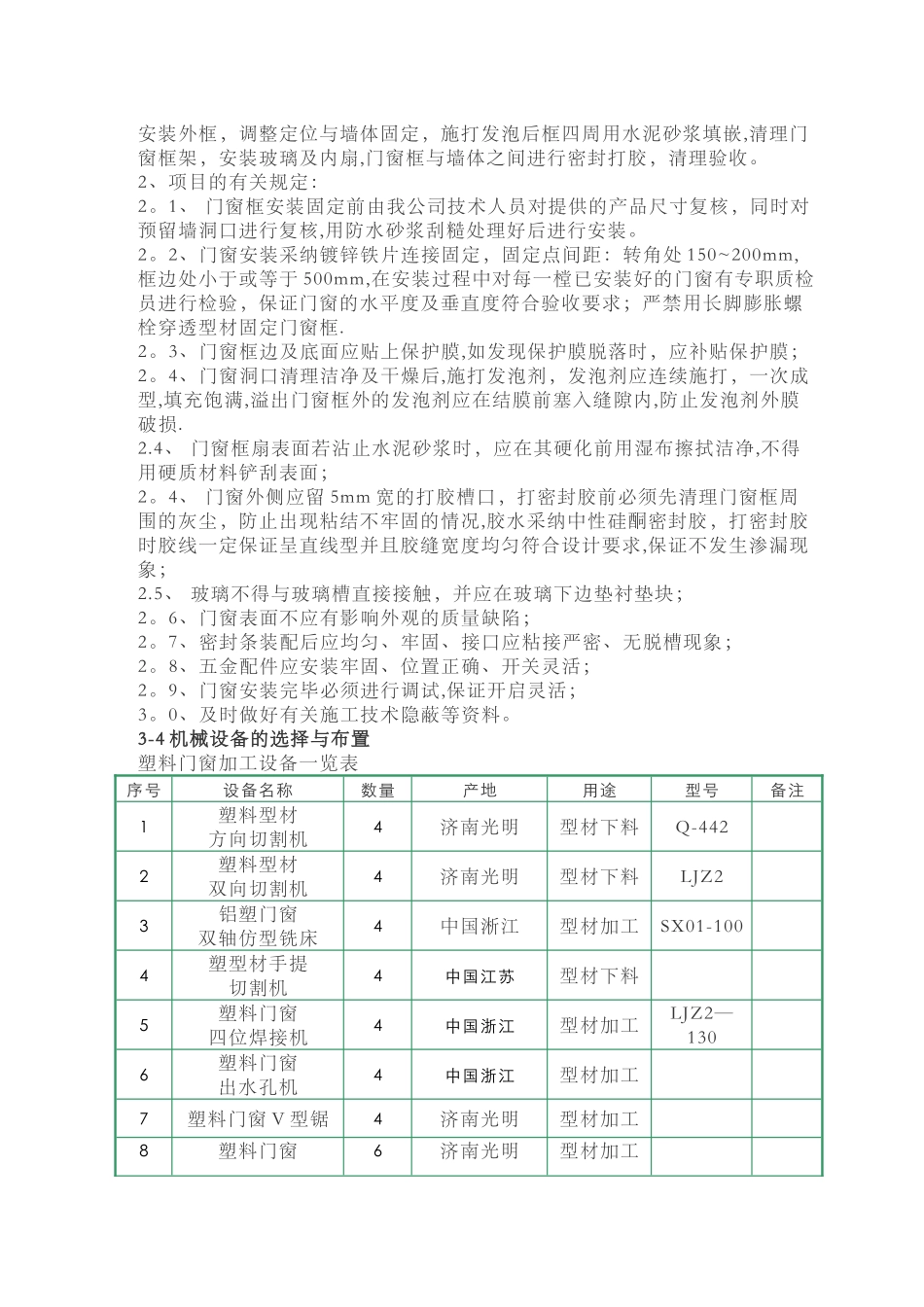

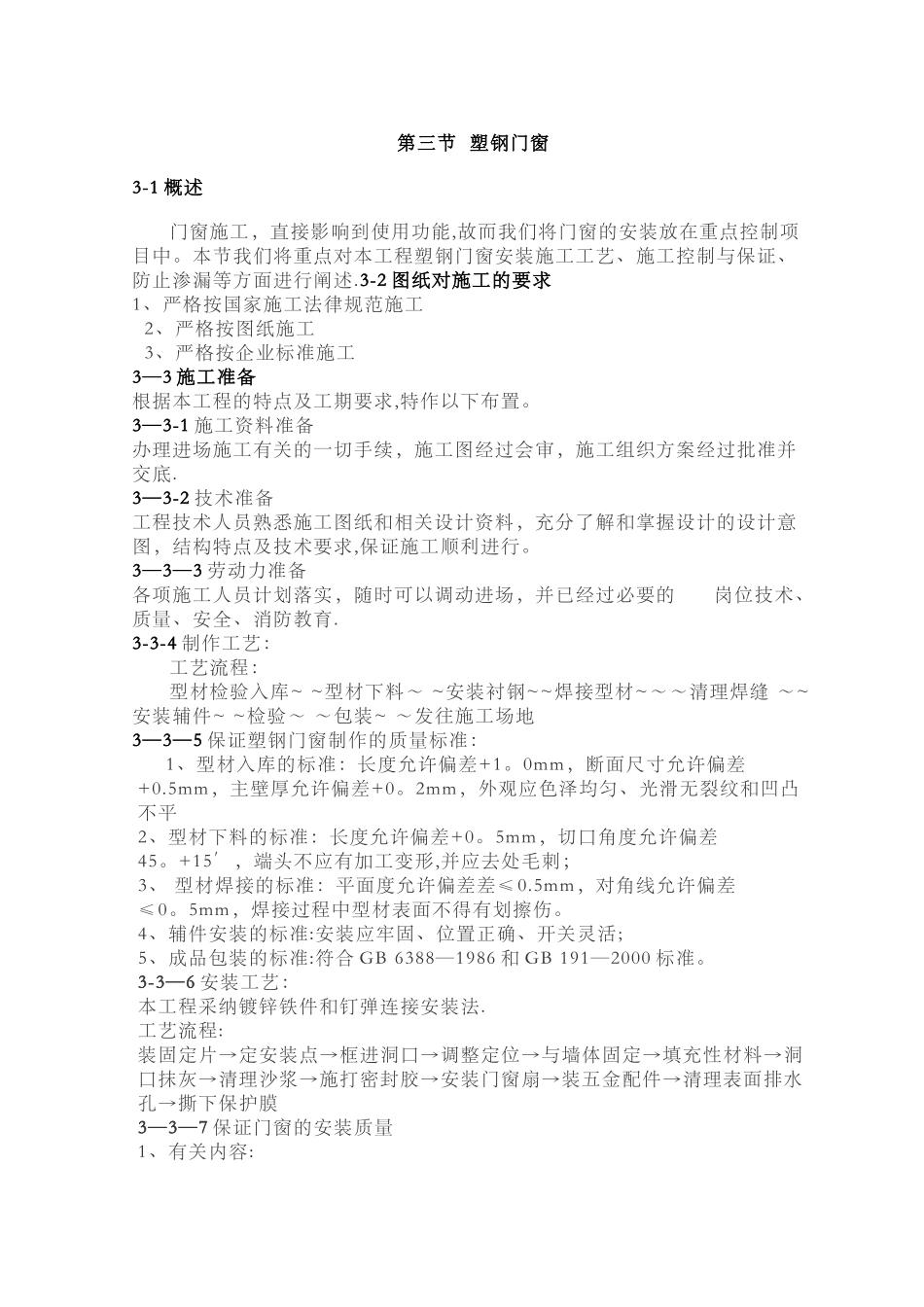

第三节 塑钢门窗3-1 概述门窗施工,直接影响到使用功能,故而我们将门窗的安装放在重点控制项目中。本节我们将重点对本工程塑钢门窗安装施工工艺、施工控制与保证、防止渗漏等方面进行阐述.3-2 图纸对施工的要求1、严格按国家施工法律规范施工 2、严格按图纸施工 3、严格按企业标准施工3—3 施工准备根据本工程的特点及工期要求,特作以下布置。3—3-1 施工资料准备办理进场施工有关的一切手续,施工图经过会审,施工组织方案经过批准并交底.3—3-2 技术准备工程技术人员熟悉施工图纸和相关设计资料,充分了解和掌握设计的设计意图,结构特点及技术要求,保证施工顺利进行。3—3—3 劳动力准备各项施工人员计划落实,随时可以调动进场,并已经过必要的 岗位技术、质量、安全、消防教育.3-3-4 制作工艺: 工艺流程: 型材检验入库~ ~型材下料~ ~安装衬钢~~焊接型材~~~清理焊缝 ~~安装辅件~ ~检验~ ~包装~ ~发往施工场地3—3—5 保证塑钢门窗制作的质量标准:1、型材入库的标准:长度允许偏差+1。0mm,断面尺寸允许偏差+0.5mm,主壁厚允许偏差+0。2mm,外观应色泽均匀、光滑无裂纹和凹凸不平2、型材下料的标准:长度允许偏差+0。5mm,切口角度允许偏差45。+15′,端头不应有加工变形,并应去处毛刺;3、 型材焊接的标准:平面度允许偏差差≤0.5mm,对角线允许偏差≤0。5mm,焊接过程中型材表面不得有划擦伤。4、辅件安装的标准:安装应牢固、位置正确、开关灵活;5、成品包装的标准:符合 GB 6388—1986 和 GB 191—2000 标准。3-3—6 安装工艺:本工程采纳镀锌铁件和钉弹连接安装法.工艺流程:装固定片→定安装点→框进洞口→调整定位→与墙体固定→填充性材料→洞口抹灰→清理沙浆→施打密封胶→安装门窗扇→装五金配件→清理表面排水孔→撕下保护膜3—3—7 保证门窗的安装质量1、有关内容:安装外框,调整定位与墙体固定,施打发泡后框四周用水泥砂浆填嵌,清理门窗框架,安装玻璃及内扇,门窗框与墙体之间进行密封打胶,清理验收。2、项目的有关规定:2。1、 门窗框安装固定前由我公司技术人员对提供的产品尺寸复核,同时对预留墙洞口进行复核,用防水砂浆刮糙处理好后进行安装。2。2、门窗安装采纳镀锌铁片连接固定,固定点间距:转角处 150~200mm,框边处小于或等于 500mm,在安装过程中对每一樘已安装好的门窗有专职质检员进行检验,保证门窗的水平度及垂直度符合验收要求;严禁用长脚膨胀螺栓穿透型材固定门窗框.2...
