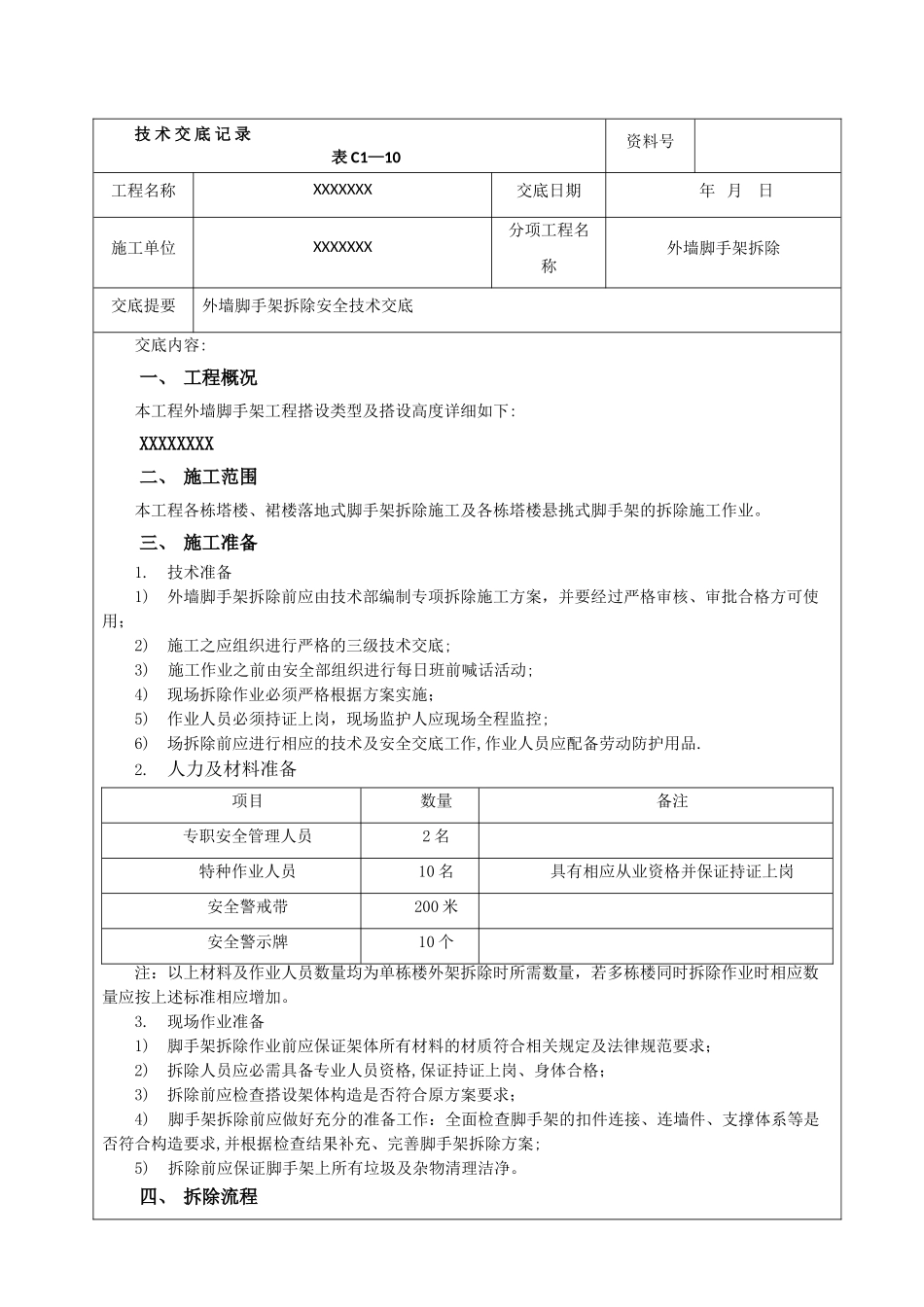

技 术 交 底 记 录表 C1—10资料号工程名称XXXXXXX交底日期 年 月 日施工单位XXXXXXX分项工程名称外墙脚手架拆除交底提要外墙脚手架拆除安全技术交底交底内容:一、 工程概况本工程外墙脚手架工程搭设类型及搭设高度详细如下:XXXXXXXX二、 施工范围本工程各栋塔楼、裙楼落地式脚手架拆除施工及各栋塔楼悬挑式脚手架的拆除施工作业。三、 施工准备1.技术准备1)外墙脚手架拆除前应由技术部编制专项拆除施工方案,并要经过严格审核、审批合格方可使用;2)施工之应组织进行严格的三级技术交底;3)施工作业之前由安全部组织进行每日班前喊话活动;4)现场拆除作业必须严格根据方案实施;5)作业人员必须持证上岗,现场监护人应现场全程监控; 6)场拆除前应进行相应的技术及安全交底工作,作业人员应配备劳动防护用品.2.人力及材料准备项目数量备注专职安全管理人员2 名特种作业人员10 名具有相应从业资格并保证持证上岗安全警戒带200 米安全警示牌10 个注:以上材料及作业人员数量均为单栋楼外架拆除时所需数量,若多栋楼同时拆除作业时相应数量应按上述标准相应增加。3.现场作业准备1)脚手架拆除作业前应保证架体所有材料的材质符合相关规定及法律规范要求;2)拆除人员应必需具备专业人员资格,保证持证上岗、身体合格;3)拆除前应检查搭设架体构造是否符合原方案要求;4)脚手架拆除前应做好充分的准备工作:全面检查脚手架的扣件连接、连墙件、支撑体系等是否符合构造要求,并根据检查结果补充、完善脚手架拆除方案;5)拆除前应保证脚手架上所有垃圾及杂物清理洁净。四、 拆除流程1.落地式脚手架拆除流程拆除安全网拆除脚手板和踢脚板拆除剪刀撑(随每步脚手架拆除)拆除大横杆(先内排后外排)拆除小横杆拆除连墙件(随脚手架逐层拆除)拆除立杆(先外排后内排)2.悬挑式脚手架拆除流程拆除安全网拆除脚手板和踢脚板拆除剪刀撑(随每步脚手架拆除)拆除大横杆(先内排后外排)拆除小横杆拆除连墙件(随脚手架逐层拆除)拆除立杆(先外排后内排)悬挑型钢次梁拆除卸荷钢丝绳拆除悬挑型钢主梁拆除五、 拆除方法1.落地式脚手架拆除1)落地式脚手架拆除必须由上而下逐层进行,严禁上下层同时作业;2)当脚手架采纳分段、分向拆除时,对暂不拆除的脚手架两端,应设置连墙杆、横向支撑加固,且分段拆除高差不得大于两步,当大于两步时应增设连墙件加固;3)一定要根据先上后下、先外后里、先架面材料后构架材料、先辅件后结构件的顺序、一件一件的松开联结、取...
