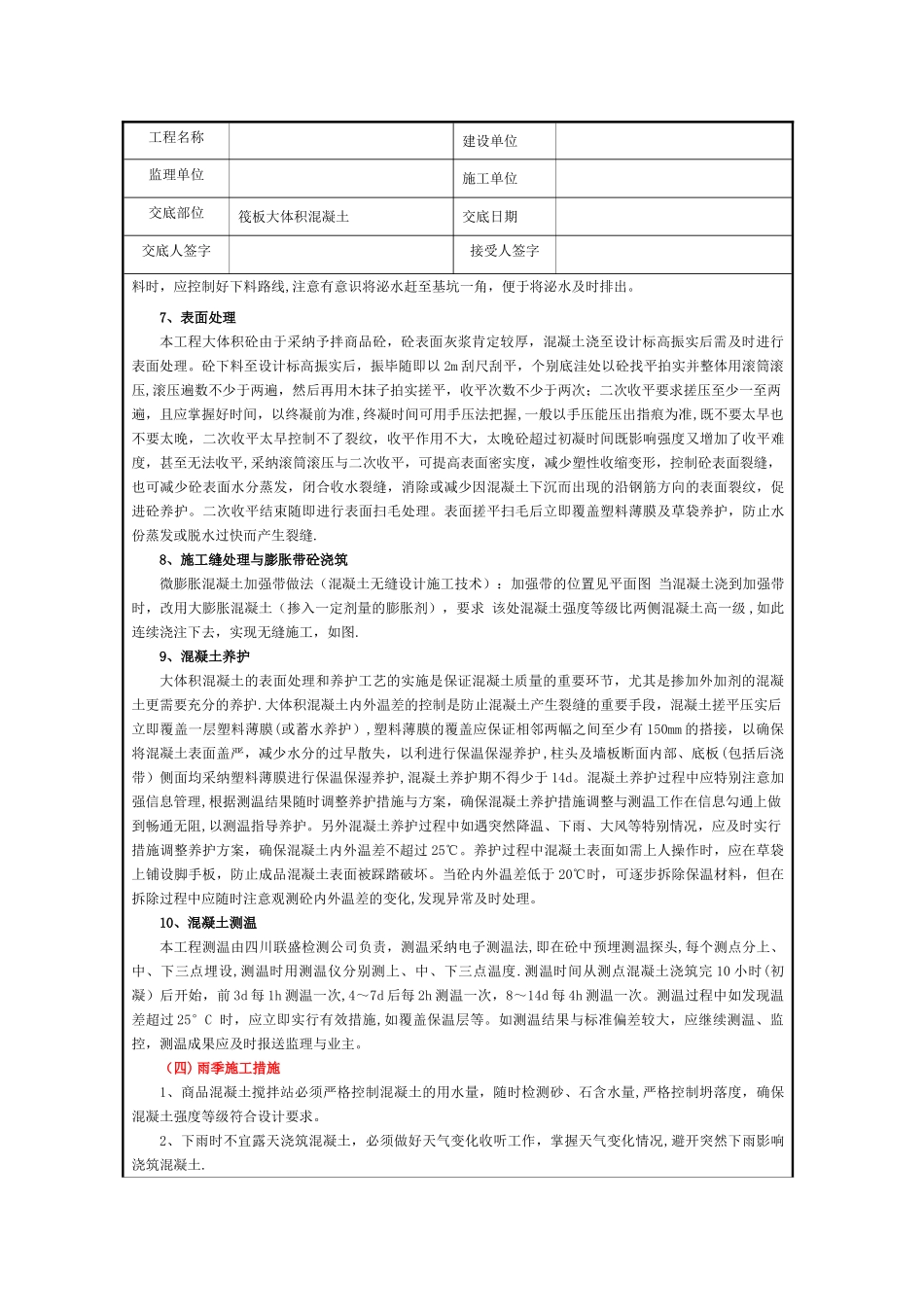

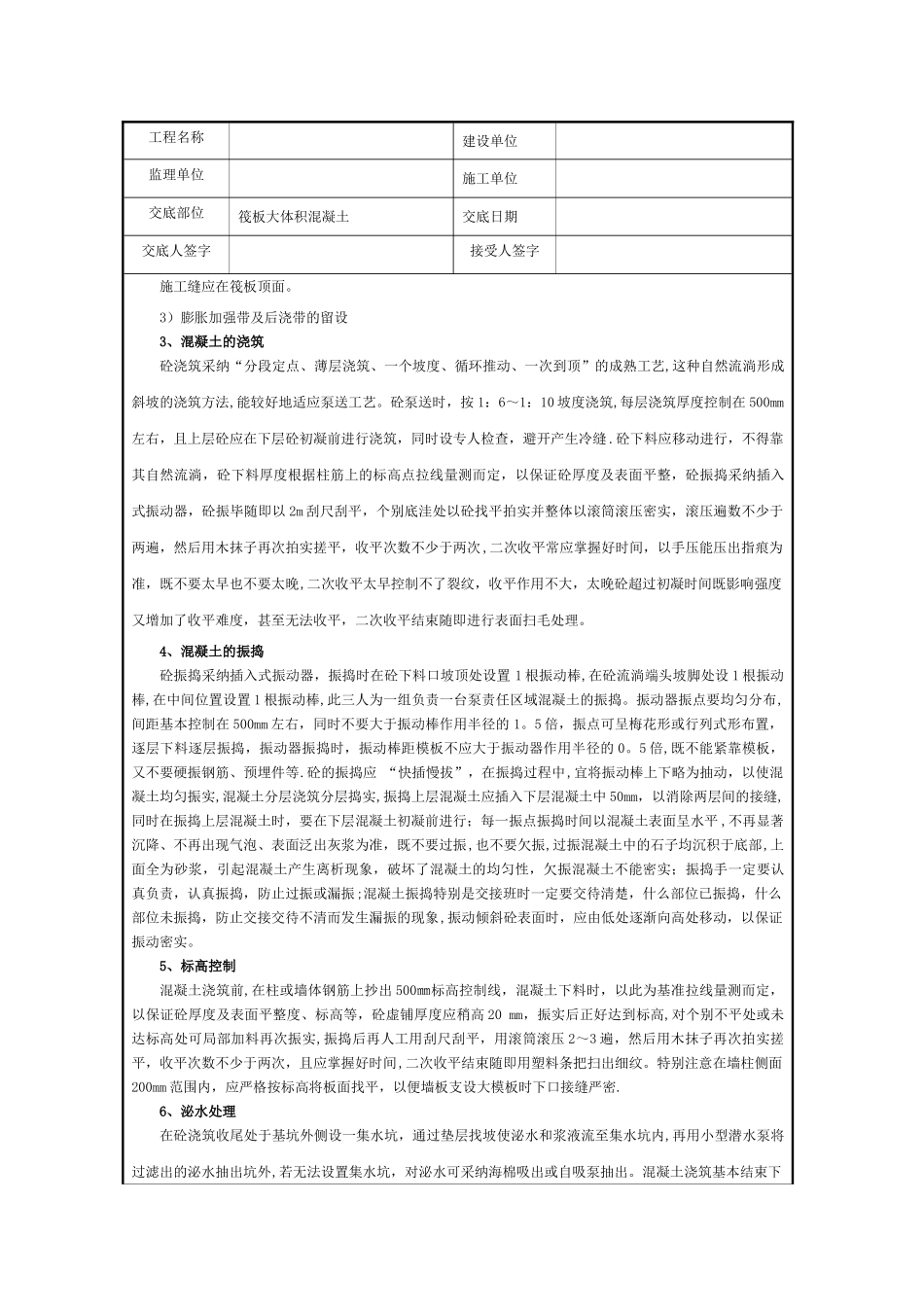

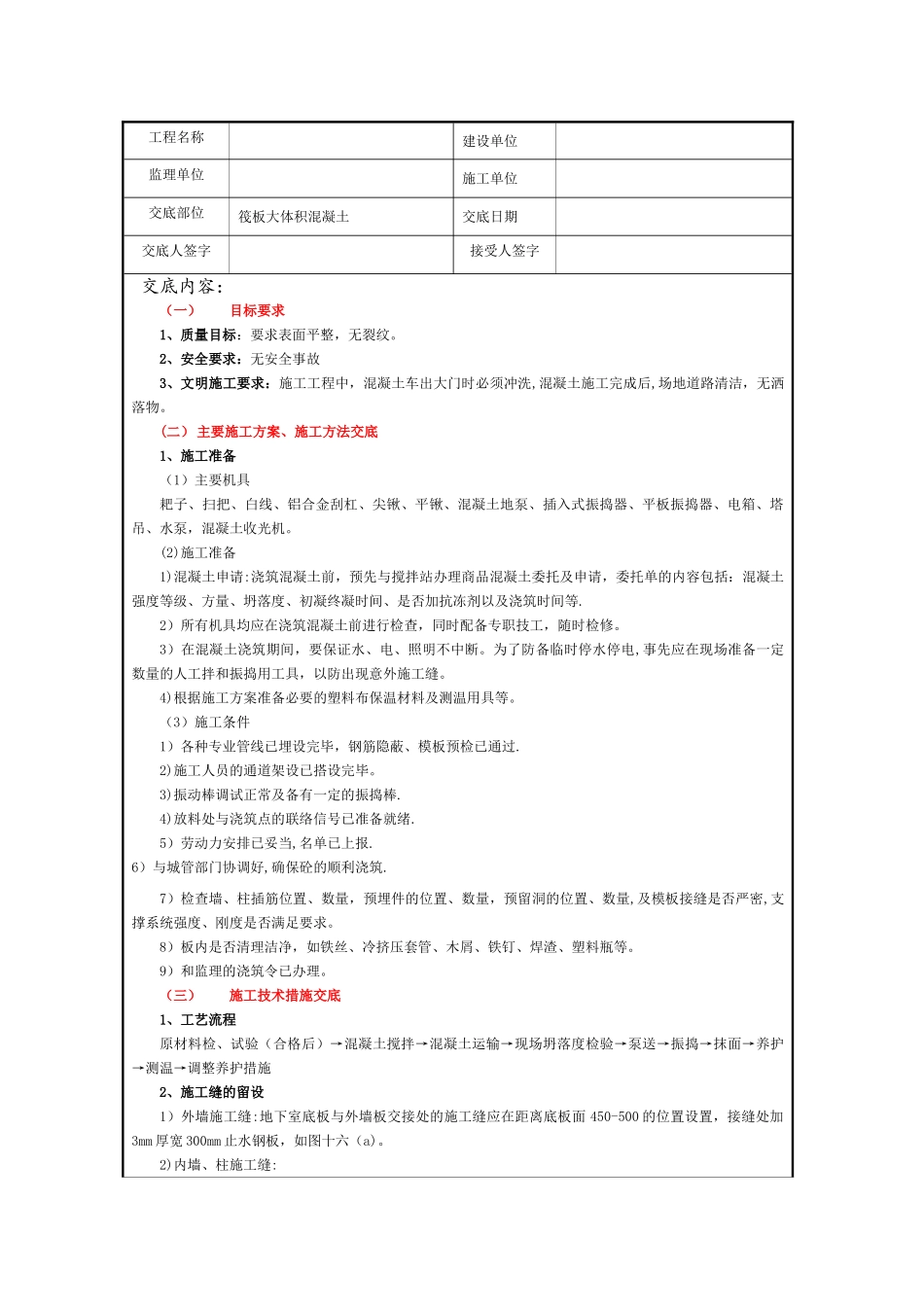

工程名称建设单位监理单位施工单位交底部位筏板大体积混凝土交底日期交底人签字接受人签字 交底内容:(一)目标要求1、质量目标:要求表面平整,无裂纹。2、安全要求:无安全事故3、文明施工要求:施工工程中,混凝土车出大门时必须冲洗,混凝土施工完成后,场地道路清洁,无洒落物。(二) 主要施工方案、施工方法交底1、施工准备(1)主要机具耙子、扫把、白线、铝合金刮杠、尖锹、平锹、混凝土地泵、插入式振捣器、平板振捣器、电箱、塔吊、水泵,混凝土收光机。(2)施工准备1)混凝土申请:浇筑混凝土前,预先与搅拌站办理商品混凝土委托及申请,委托单的内容包括:混凝土强度等级、方量、坍落度、初凝终凝时间、是否加抗冻剂以及浇筑时间等.2)所有机具均应在浇筑混凝土前进行检查,同时配备专职技工,随时检修。3)在混凝土浇筑期间,要保证水、电、照明不中断。为了防备临时停水停电,事先应在现场准备一定数量的人工拌和振捣用工具,以防出现意外施工缝。4)根据施工方案准备必要的塑料布保温材料及测温用具等。(3)施工条件1)各种专业管线已埋设完毕,钢筋隐蔽、模板预检已通过.2)施工人员的通道架设已搭设完毕。3)振动棒调试正常及备有一定的振捣棒.4)放料处与浇筑点的联络信号已准备就绪.5)劳动力安排已妥当,名单已上报.6)与城管部门协调好,确保砼的顺利浇筑.7)检查墙、柱插筋位置、数量,预埋件的位置、数量,预留洞的位置、数量,及模板接缝是否严密,支撑系统强度、刚度是否满足要求。8)板内是否清理洁净,如铁丝、冷挤压套管、木屑、铁钉、焊渣、塑料瓶等。9)和监理的浇筑令已办理。(三)施工技术措施交底1、工艺流程原材料检、试验(合格后)→混凝土搅拌→混凝土运输→现场坍落度检验→泵送→振捣→抹面→养护→测温→调整养护措施2、施工缝的留设1)外墙施工缝:地下室底板与外墙板交接处的施工缝应在距离底板面 450-500 的位置设置,接缝处加3mm 厚宽 300mm 止水钢板,如图十六(a)。2)内墙、柱施工缝:工程名称建设单位监理单位施工单位交底部位筏板大体积混凝土交底日期交底人签字接受人签字施工缝应在筏板顶面。3)膨胀加强带及后浇带的留设3、混凝土的浇筑砼浇筑采纳“分段定点、薄层浇筑、一个坡度、循环推动、一次到顶”的成熟工艺,这种自然流淌形成斜坡的浇筑方法,能较好地适应泵送工艺。砼泵送时,按 1:6~1:10 坡度浇筑,每层浇筑厚度控制在 500mm左右,且上层砼应在下层砼初凝前进行浇筑,同时设专人检查,避...
