京沪高铁小辛庄特大桥施工小结一、工程概况小辛庄特大桥起讫桩号DK454+642
75—DK455+465
53,总桥长度822
设计活载为ZK活载,上线为双线简支箱梁
基础为明挖基础和桩基础,桥台设计为双线一字形桥台,墩柱形式为双线流线形圆端实体墩,明挖基础11座,桩基础15座
二、开工和竣工日期该段路基施工于 2024 年 07 月 15 日开工,2024 年 01 月 22 日竣工
由铁道部第三勘测设计院设计,中国水电集团京沪高速铁路土建工程三标段项目经理部三工区(2)施工,由乌鲁木齐铁路建设监理有限公司监理
三、变更设计原因情况及次数DK455+201
21 小辛庄特大桥 17 号墩基础施工过程中发现设计地质资料与实际情况不符,将该桥两层明挖基础增加为三层,第三层基底尺寸为8
7m,基底高程变更为 168
134m,其他维持原设计
由于处于行车安全考虑,在该桥梁部分地段设置风屏障,由此引起竖墙加宽,此次变更为设计提出的 I 类变更

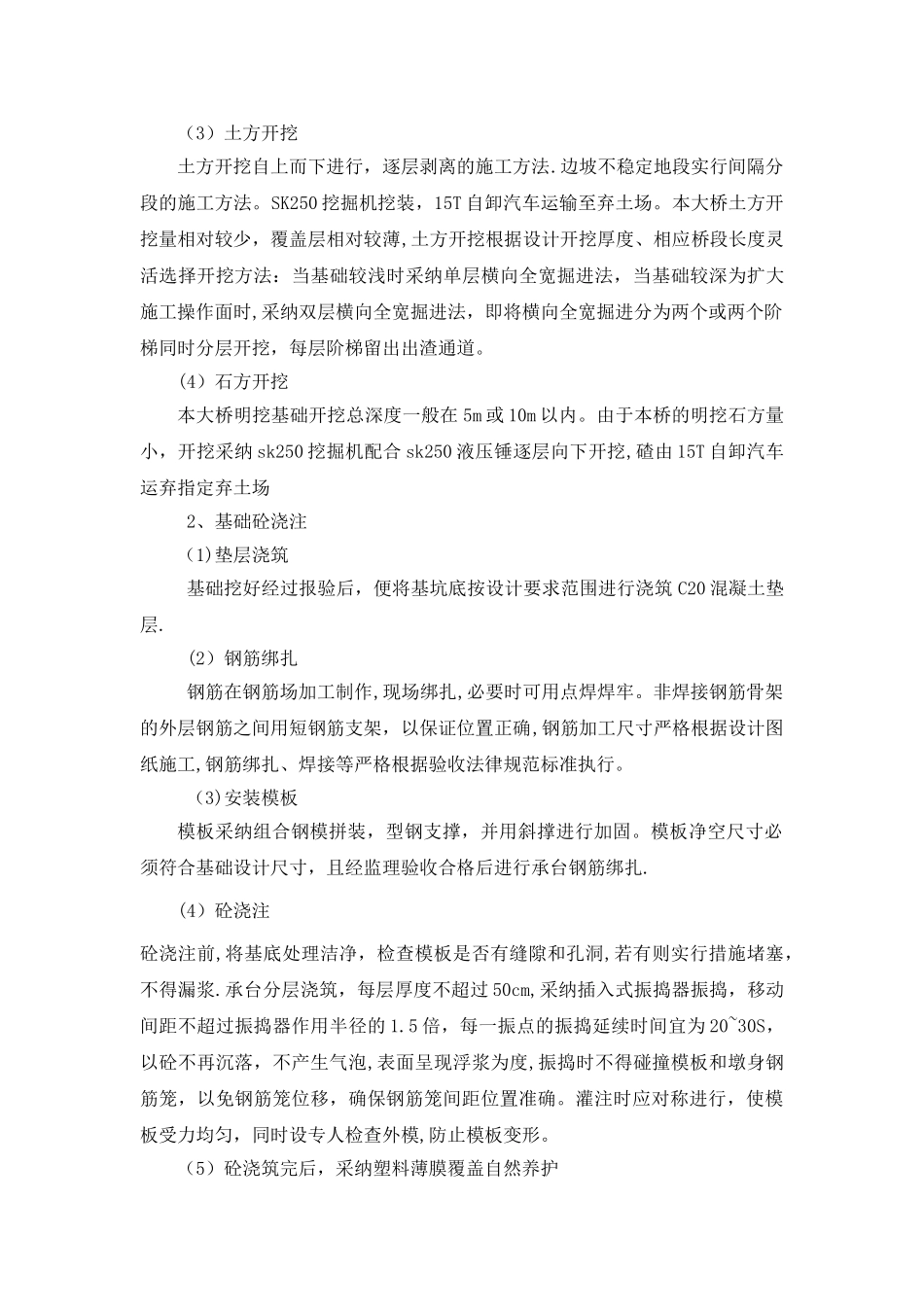

四、施工方法1、明挖基础施工本大桥明挖基础开挖总深度(含坑挖)一般在 5m 或 10m 以内,明挖及基础基坑采纳挖掘机开挖,人工配合进行清土,石方开挖采纳挖掘机配合液压锤逐层向下开挖
基坑开挖到基础底高程,必须进行基底检验(触探试验和荷载实验),基坑地质资料报经设计单位确认后,方可进行基础施工
基坑检验合格后,应随即施工基础,尽量缩短暴露时间
(1)施工准备开挖前首先进行现场清理、砍伐树木、挖除树根,至工作面便道施工等,以便尽快展开施工
(2)清表剥离测量放样标出线路中桩、边桩、界桩线和开挖断面开口控制线,然后清除控制线以内的树木及树根
土方地段清表直接采纳 SK250 挖掘机挖除;石方地段机械无法进场地段清表采纳人工清除
(3)土方开挖土方开挖自上而下进行,逐层剥离的施工方法
边坡不稳定地段实行间隔分段的施工方法
