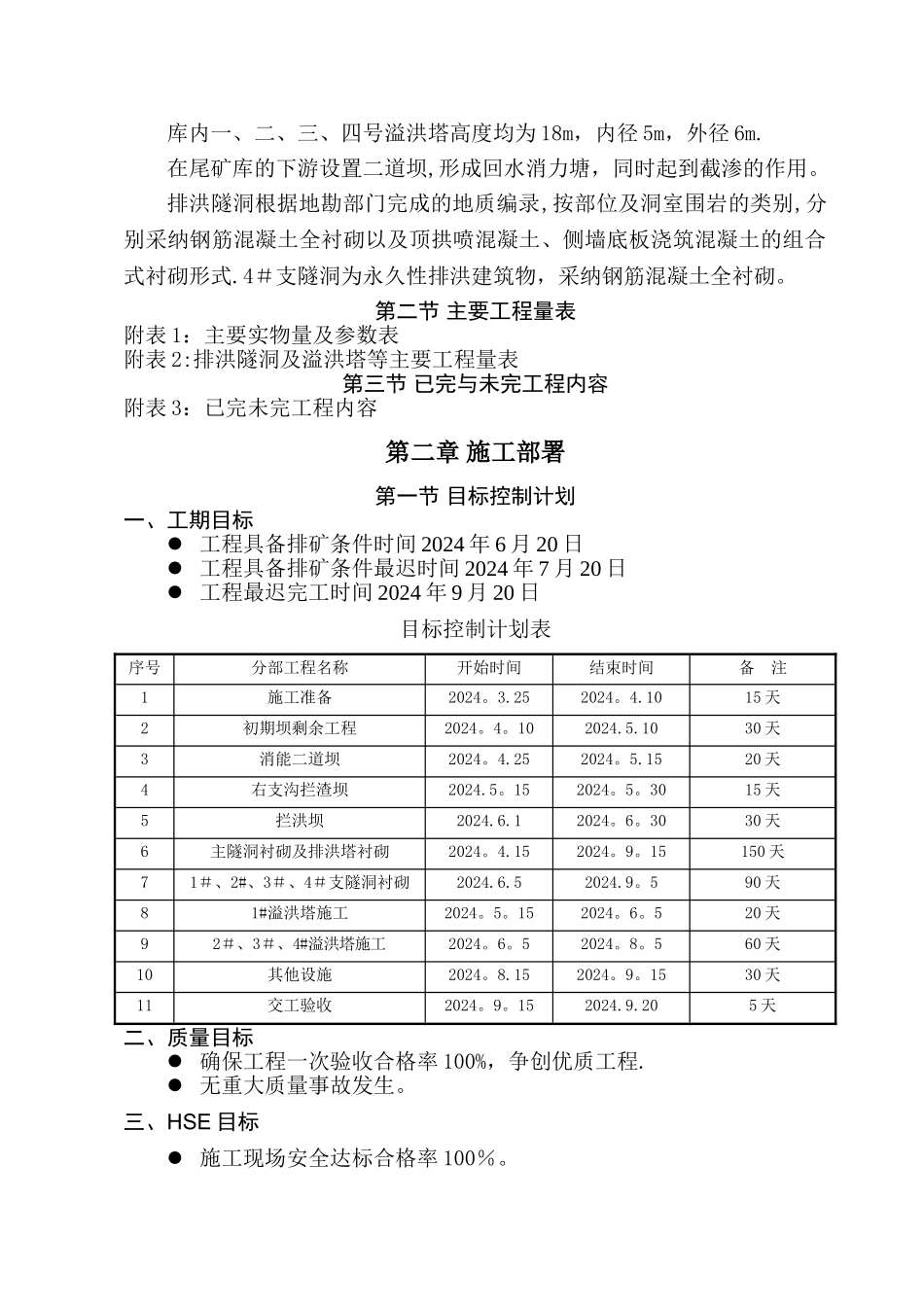

洋县钒钛磁铁矿有限责任公司野人沟尾矿库工程施工组织设计审 批:审 核:编 制:中十冶集团有限公司2024 年 3 月 25 日目 录第一章工程概况 3第一节工程设计概况 3第二节主要工程量表 4第三节已完与未完工程内容 4第二章施工部署 4第一节目标控制计划 4一、工期目标 4二、质量目标 4三、HSE 目标 5四、文明施工目标 5第二节施工组织 5一、项目管理层 5二、项目作业层 6三、施工方法 6四、拟投入的劳动力 6五、拟投入的机械设备 6第三节施工进度计划 7第三章施工方案 7第一节施工准备 7第二节堆石坝接建施工 8第三节溢洪塔施工 15第四节隧洞衬砌施工 18第五节回填灌浆施工 23第四章安全管理体系及保证措施 25第一节安全生产管理体系 25第二节安全保证措施 25第三节安全技术措施 34第五章质量管理体系及保证措施 37第一节工程质量的管理 37第二节关键技术质量控制 37第三节质量职责及管理制度 39第四节施工控制程序 43第六章环保体系及保证措施 45第一节环保体系 45第二节保证措施 46第七章文明施工保证体系及措施 50第一节文明施工保证体系 50第二节文明施工措施 50第八章雨季施工措施 51第九章风险防范应急预案 53第一章 工程概况第一节 工程设计概况洋县钒钛磁铁矿有限责任公司野人沟尾矿库工程内容包括:透水堆石初期坝、尾矿后期堆积坝、拦洪坝、排洪主、支隧洞、排洪塔(塔)及截渗、消能、观测设施等主要建筑物
该尾矿库初期坝高 32
4m,堆积坝高 64m,最终总坝高 96
4m;最终全库容 705
9 万 m3,有效库容 564
73 万 m3;属于三等尾矿库工程
初期坝坝顶高程对应的库容可满足选矿厂 0
53 年的使用期限,尾款库总服务年限 13
排洪主隧洞总长 1261
4m,城门洞型断面,断面净宽 4
2m、净高5
2m,纵向最缓比降
