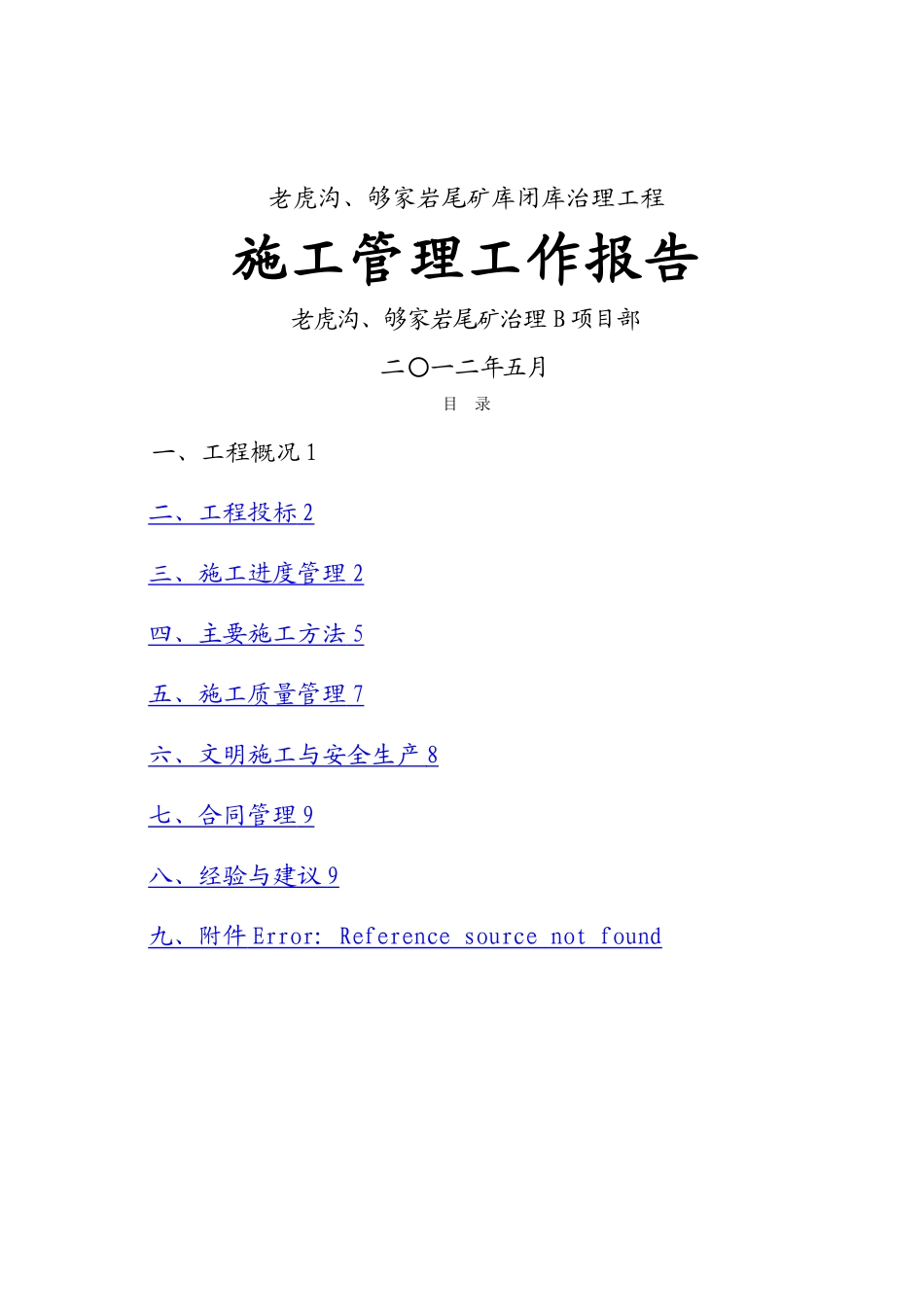

老虎沟、够家岩尾矿库闭库治理工程施工管理工作报告老虎沟、够家岩尾矿治理 B 项目部二〇一二年五月目 录一、工程概况 1二、工程投标 2 三、施工进度管理 2 四、主要施工方法 5 五、施工质量管理 7 六、文明施工与安全生产 8 七、合同管理 9 八、经验与建议 9 九、附件 Error: Reference source not found 一、工程概况原务川汞矿银钱沟尾矿库等 3 座尾矿库闭库治理工程 B 标段(合同编号:HJZH202414/1—B),位于务川自治县大坪镇境内,本标段治理分够家岩与老虎沟两座尾矿库。本次尾矿库治理主要内容为:对原有尾矿库拦渣坝、部分截洪沟进行维修加固;对原有尾渣进行开挖、回填、碾压、铺土工膜、粘土回填、最后绿化种植;将边坡(塌方区)清方,锚喷支护;新修截洪沟与排水沟;对原排水隧洞、集水井进行清方及砼浇筑;修建管理房与安装监控设施.二、工程投标贵州江河水利电力建设工程有限公司根据贵州省水利水电工程 2024 预算定额和市场价格水平等编制投标文件,参加原务川汞矿银钱沟尾矿库等 3 座尾矿库闭库治理工程 B 标段工程的投标并中标, 于 2024 年 12 月 17 日与务川自治县银昱矿产有限公司签订了施工合同,2024 年 12 月 18 日施工队伍进入施工场地,2024 年 04 月 01 开工建设。三、施工进度管理1、组织机构我公司在接到务川自治县银昱矿产有限公司原务川汞矿银钱沟尾矿库等 3 座尾矿库闭库治理工程 B 标段中标通知书后,立即成立了以黄继谋工程师为项目经理的银钱沟尾矿库等 3 座尾矿库闭库治理工程 B 标工程项目经理部,下设生产、技术、质检、综合、安全、财务科室,各成员力求精简,并做到分工明确,责任落实。2、施工总布置本工程的临时设施布置,主要是根据工程特点,结合已有的道路、地形地势等条件进行施工布置.1)本工程施工道路利用工程施工区的对外交通公路作为主要施工公路干线,同时需在老虎沟施工区修建 1 条长 1 公里的临时施工便道,在够家岩施工区修建 1 条 1.5 公里的简易公路,形成交通运输网络.2)施工所用的混凝土拌和系统、材料仓库、材料堆放场、机械设备停放场、现场办公室、值班室和生活区临时建筑等根据施工组织设计安排在两个尾矿库周边。3)我单位中标后立即着手技术准备、生产准备等施工准备工作:组建项目经理部,建立管理制度,组织图纸会审,编制详细的施工组织设计,编制施工机械、材料、劳动力计划,组织人员及设备进场,签订各项订购...
