目录一、编制依据— 1 —1
1 施工图纸及施工组织设计 0 1
2 标准、法律规范、规程及其他 0 二、 工程概况 0 2
1 建筑与结构设计概况 0 2
施工特点、重点与难点 0 三、施工准备 0 3
技术准备 0 3
材料及机具准备 0 四、施工安排 1 五、主要施工方法和工艺 1 5
1 工艺流程 1 5
2 作业条件 1 5
3 施工工艺 1 5
4 细部做法 4 六、质量标准 5 6
1 主控项目 5 6
2 一般项目 5 6
3 允许偏差项目 6 七、成品保护 6 7
1 保温层的成品保护 6 7
2 找坡层、找平层的成品保护 6 7
3 防水层的成品保护 6 八、安全、环保措施 7 8
1 安全要求 7 8
2 环保要求 7 附录一: 1 ~ 8 #楼屋面分隔缝布置图 7 一、编制依据1

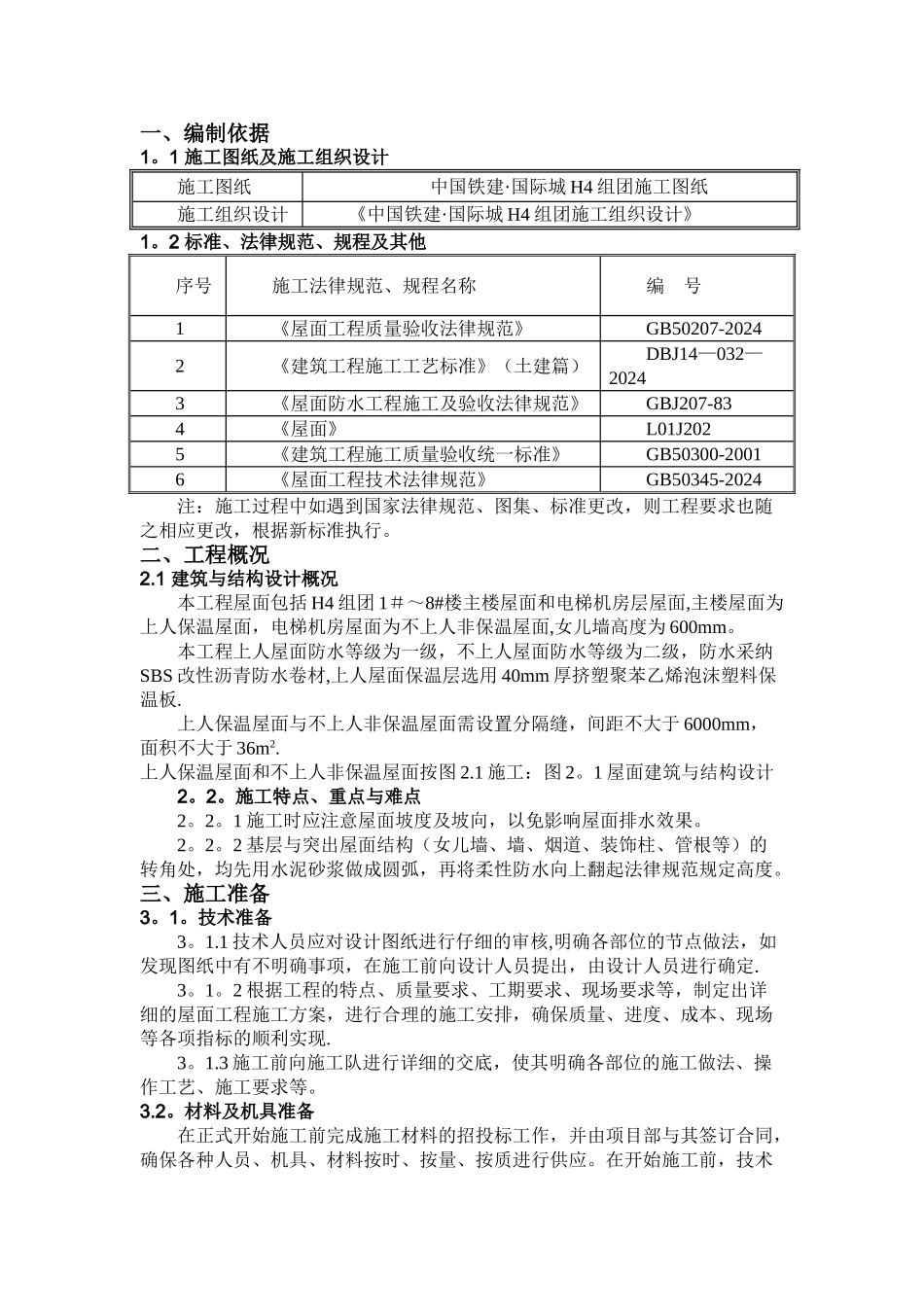

1 施工图纸及施工组织设计施工图纸中国铁建·国际城 H4 组团施工图纸施工组织设计《中国铁建·国际城 H4 组团施工组织设计》1
2 标准、法律规范、规程及其他序号施工法律规范、规程名称编 号1《屋面工程质量验收法律规范》GB50207-20242《建筑工程施工工艺标准》(土建篇)DBJ14—032—20243《屋面防水工程施工及验收法律规范》GBJ207-834《屋面》L01J2025《建筑工程施工质量验收统一标准》GB50300-20016《屋面工程技术法律规范》GB50345-2024注:施工过程中如遇到国家法律规范、图集、标准更改,则工程要求也随之相应更改,根据新标准执行

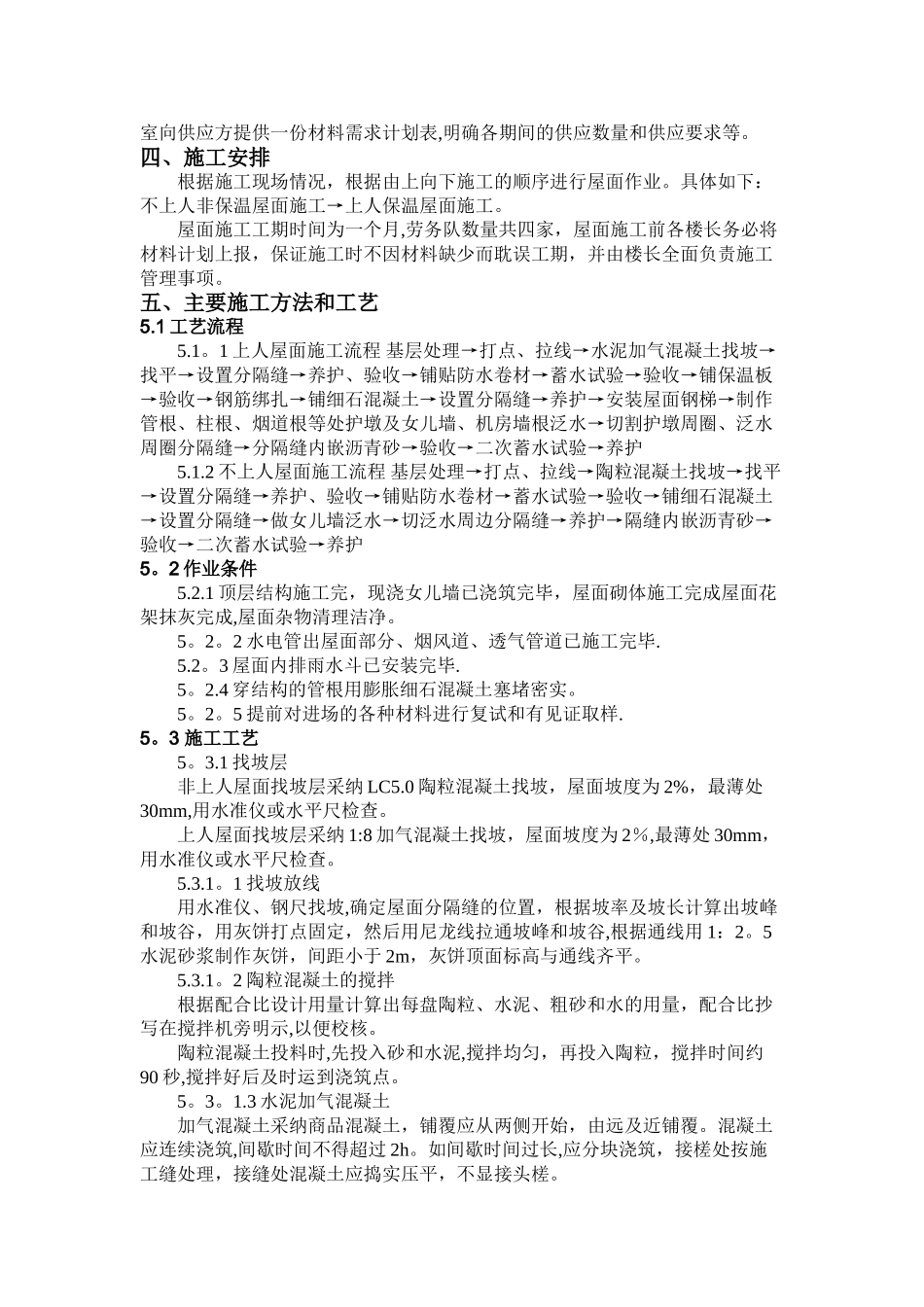

二、工程概况2
1 建筑与结构设计概况本工程屋面包括 H4 组团 1#~8#楼主楼屋面和电梯机房层屋面,主楼屋面为上人保温屋面,电梯机房屋面为不上人非保温屋面,女儿墙高度为 600mm
本工程上人屋面防水等级为一级,不上人屋面防水等级为二级,防
