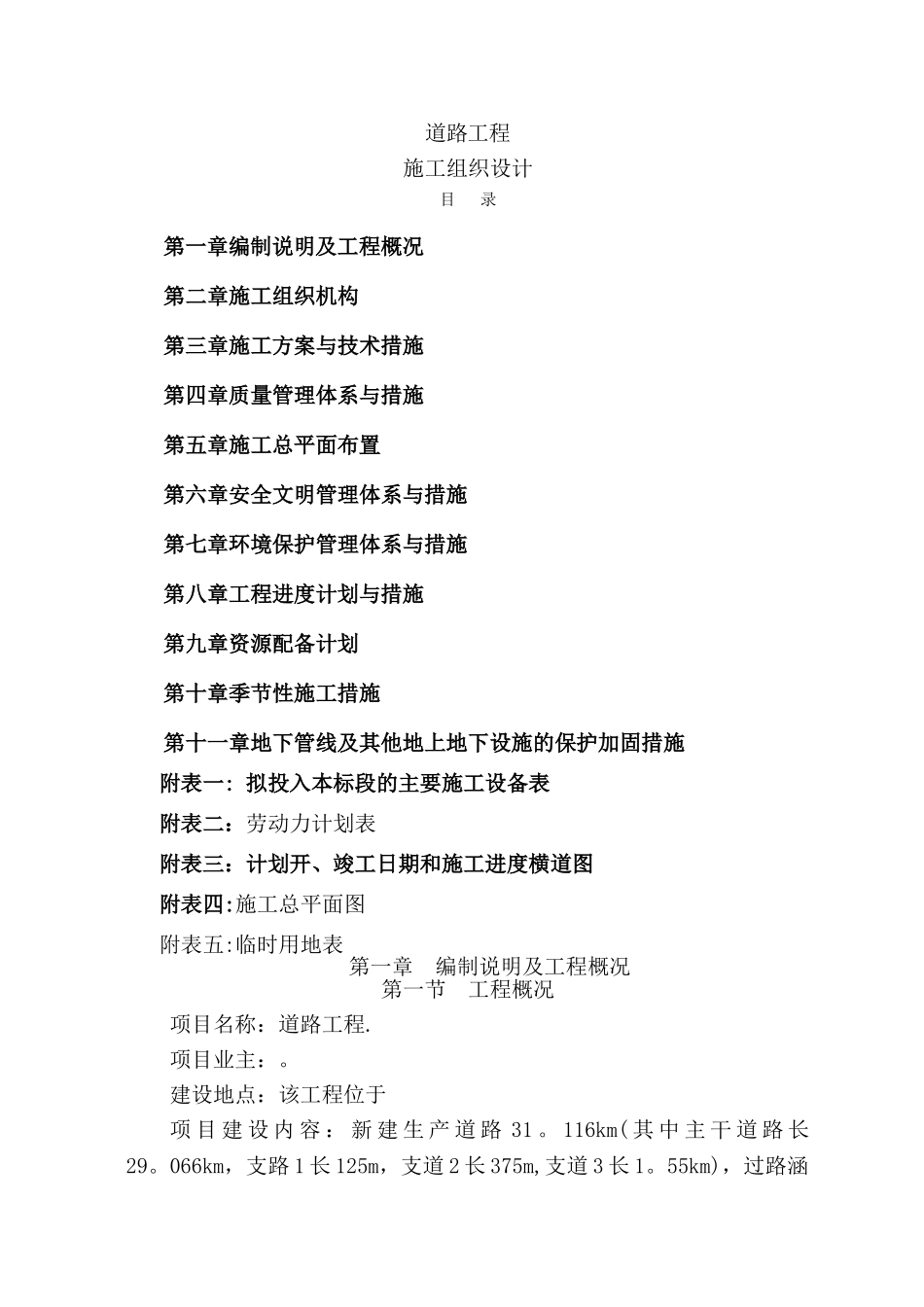

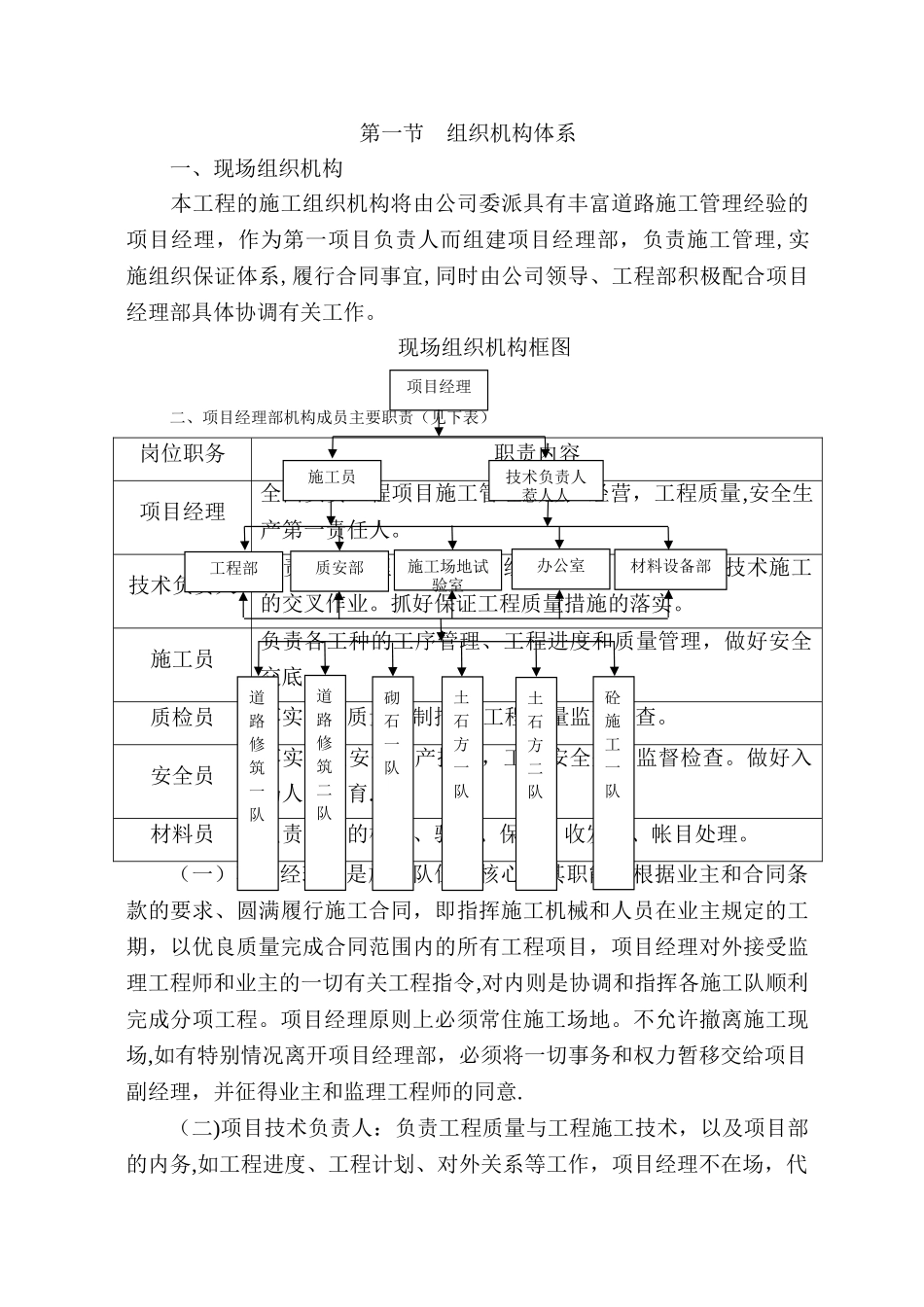

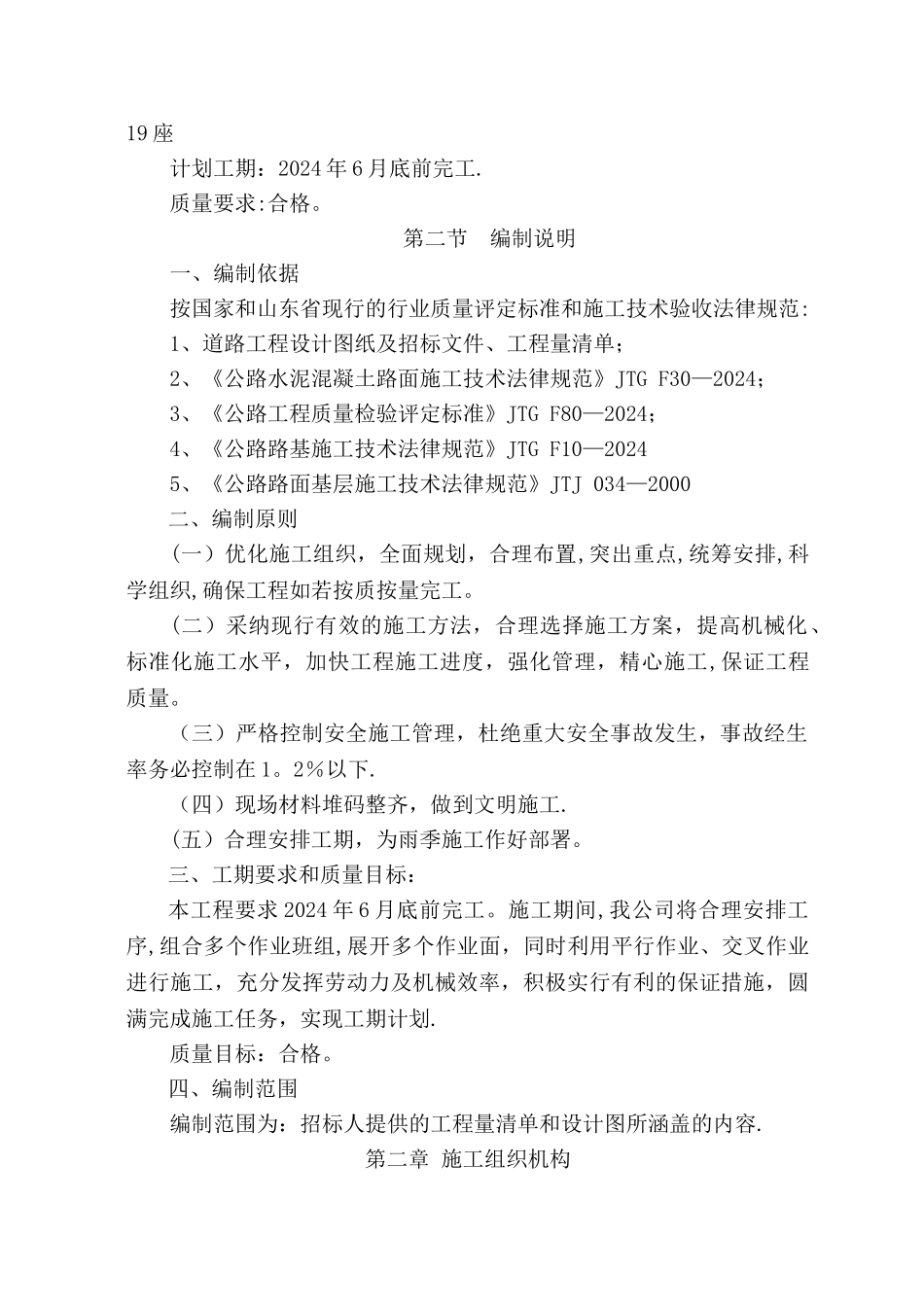

道路工程施工组织设计目 录第一章编制说明及工程概况第二章施工组织机构第三章施工方案与技术措施第四章质量管理体系与措施第五章施工总平面布置第六章安全文明管理体系与措施第七章环境保护管理体系与措施第八章工程进度计划与措施第九章资源配备计划第十章季节性施工措施第十一章地下管线及其他地上地下设施的保护加固措施附表一: 拟投入本标段的主要施工设备表附表二:劳动力计划表附表三:计划开、竣工日期和施工进度横道图附表四:施工总平面图附表五:临时用地表第一章 编制说明及工程概况第一节 工程概况项目名称:道路工程.项目业主:。建设地点:该工程位于项 目 建 设 内 容 : 新 建 生 产 道 路 31 。 116km( 其 中 主 干 道 路 长29。066km,支路 1 长 125m,支道 2 长 375m,支道 3 长 1。55km),过路涵19 座计划工期:2024 年 6 月底前完工.质量要求:合格。第二节 编制说明一、编制依据按国家和山东省现行的行业质量评定标准和施工技术验收法律规范:1、道路工程设计图纸及招标文件、工程量清单;2、《公路水泥混凝土路面施工技术法律规范》JTG F30—2024;3、《公路工程质量检验评定标准》JTG F80—2024;4、《公路路基施工技术法律规范》JTG F10—20245、《公路路面基层施工技术法律规范》JTJ 034—2000二、编制原则(一)优化施工组织,全面规划,合理布置,突出重点,统筹安排,科学组织,确保工程如若按质按量完工。(二)采纳现行有效的施工方法,合理选择施工方案,提高机械化、标准化施工水平,加快工程施工进度,强化管理,精心施工,保证工程质量。(三)严格控制安全施工管理,杜绝重大安全事故发生,事故经生率务必控制在 1。2%以下.(四)现场材料堆码整齐,做到文明施工.(五)合理安排工期,为雨季施工作好部署。三、工期要求和质量目标:本工程要求 2024 年 6 月底前完工。施工期间,我公司将合理安排工序,组合多个作业班组,展开多个作业面,同时利用平行作业、交叉作业进行施工,充分发挥劳动力及机械效率,积极实行有利的保证措施,圆满完成施工任务,实现工期计划.质量目标:合格。四、编制范围编制范围为:招标人提供的工程量清单和设计图所涵盖的内容.第二章 施工组织机构第一节 组织机构体系一、现场组织机构本工程的施工组织机构将由公司委派具有丰富道路施工管理经验的项目经理,作为第一项目负责人而组建项目经理部,负责施工管理,实施组织保证体系,履行合同事宜,...
