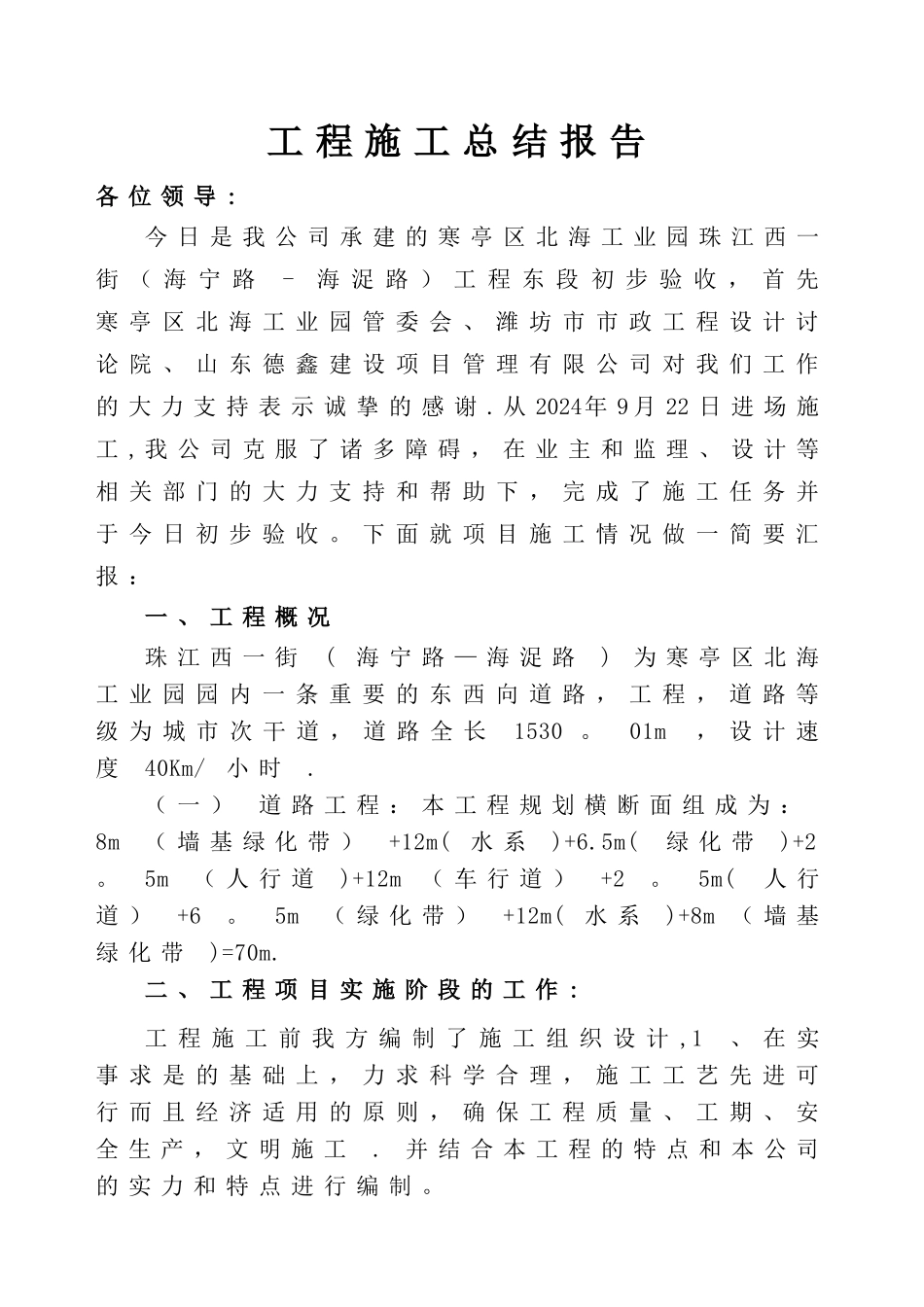

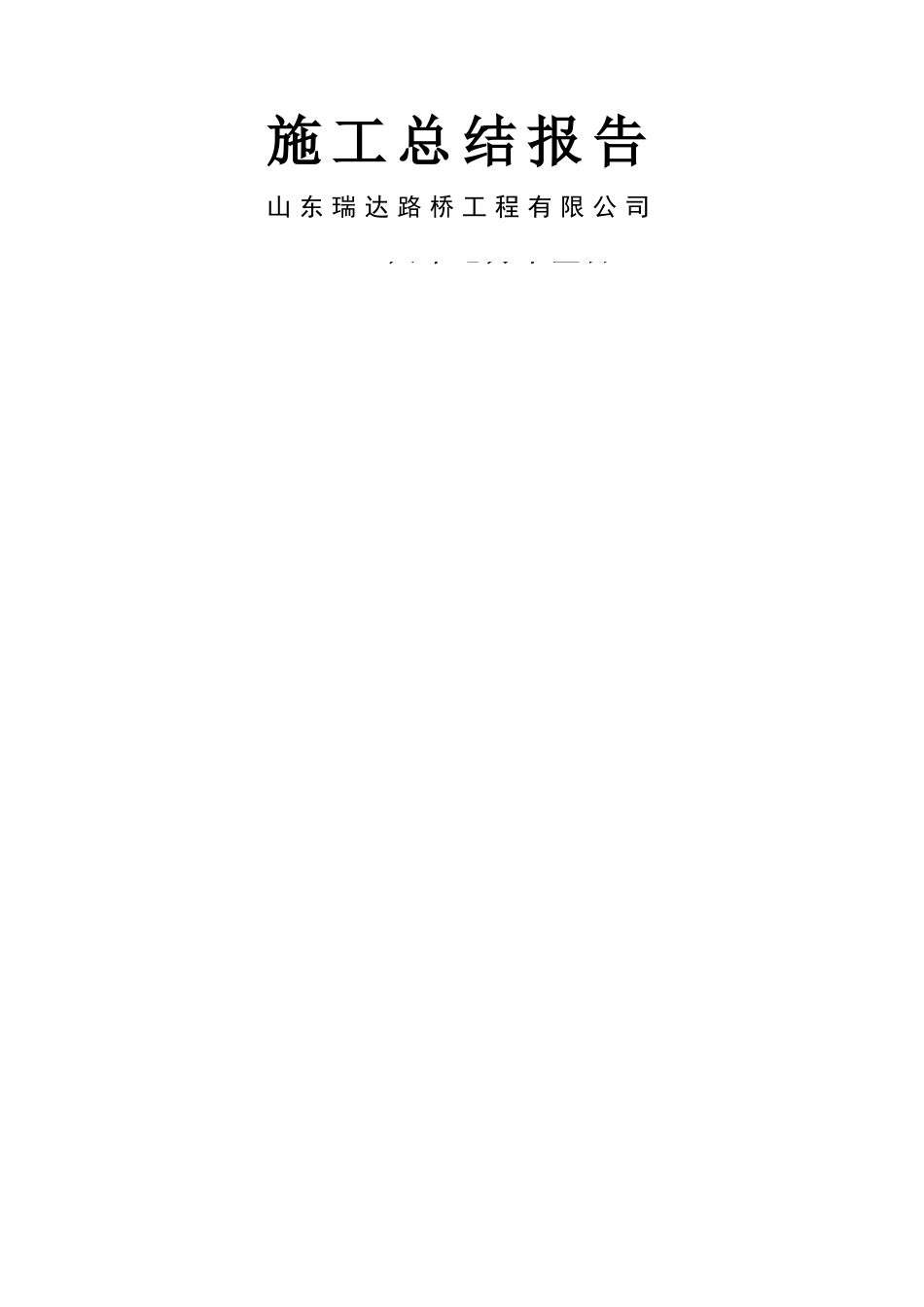

施 工 总 结 报 告山 东 瑞 达 路 桥 工 程 有 限 公 司二 O一 八 年 七 月 十 五 日工 程 施 工 总 结 报 告各 位 领 导 :今 日 是 我 公 司 承 建 的 寒 亭 区 北 海 工 业 园 珠 江 西 一街 ( 海 宁 路-海 浞 路 ) 工 程 东 段 初 步 验 收 , 首 先寒 亭 区 北 海 工 业 园 管 委 会 、 潍 坊 市 市 政 工 程 设 计 讨论 院 、 山 东 德 鑫 建 设 项 目 管 理 有 限 公 司 对 我 们 工 作的 大 力 支 持 表 示 诚 挚 的 感 谢 . 从 2024年 9 月 22 日 进 场 施工 , 我 公 司 克 服 了 诸 多 障 碍 , 在 业 主 和 监 理 、 设 计 等相 关 部 门 的 大 力 支 持 和 帮 助 下 , 完 成 了 施 工 任 务 并于 今 日 初 步 验 收 。 下 面 就 项 目 施 工 情 况 做 一 简 要 汇报 :一 、 工 程 概 况珠 江 西 一 街(海 宁 路 — 海 浞 路)为 寒 亭 区 北 海工 业 园 园 内 一 条 重 要 的 东 西 向 道 路 , 工 程 , 道 路 等级 为 城 市 次 干 道 , 道 路 全 长1530 。01m, 设 计 速度40Km/小 时. ( 一 )道 路 工 程 : 本 工 程 规 划 横 断 面 组 成 为 :8m( 墙 基 绿 化 带 )+12m(水 系)+6.5m(绿 化 带)+2。5m( 人 行 道)+12m( 车 行 道 )+2。5m(人 行道 )+6。5m( 绿 化 带 )+12m(水 系)+8m ( 墙 基绿 化 带)=70m.二 、 工 程 项 目 实 施 阶 段 的 工 作 :工 程 施 工 前 我 方 编 制 了 施 工 组 织 设 计 ,1、 在 实事 求 是 的 基 础 上 , 力 求 科 学 合 理 , 施 工 工 艺 先 进 可行 而 且 经 济 适 用 的 原 则 , 确 保 工 程 质 量 、 工 期 、 安全 生 产 , 文 明 施 工.并 结 合 本 工 程 的 特 点 和 本 公 司的 实 力 和 特 点 进 行 编 制 。2、 坚 持 突 出 重 点 , 抓 好 关 键 , 兼 顾 一 般 , 点 面结 合 , 均 衡 进 展 的 原 则.以 道 路 、 排 水 工 程 为 主,其 他 专 业 人 行 道 、 路 缘 石 、 照 明...
