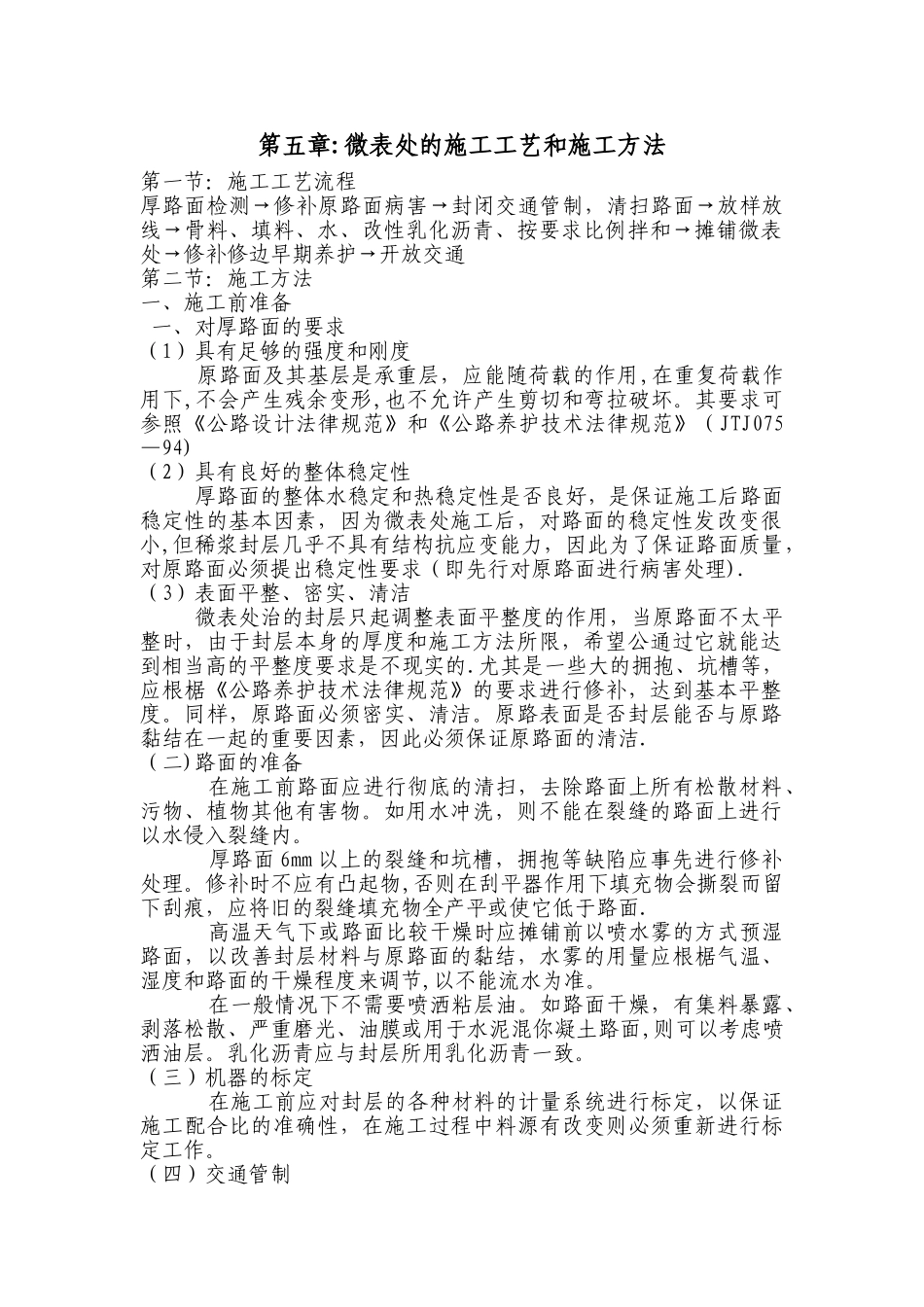

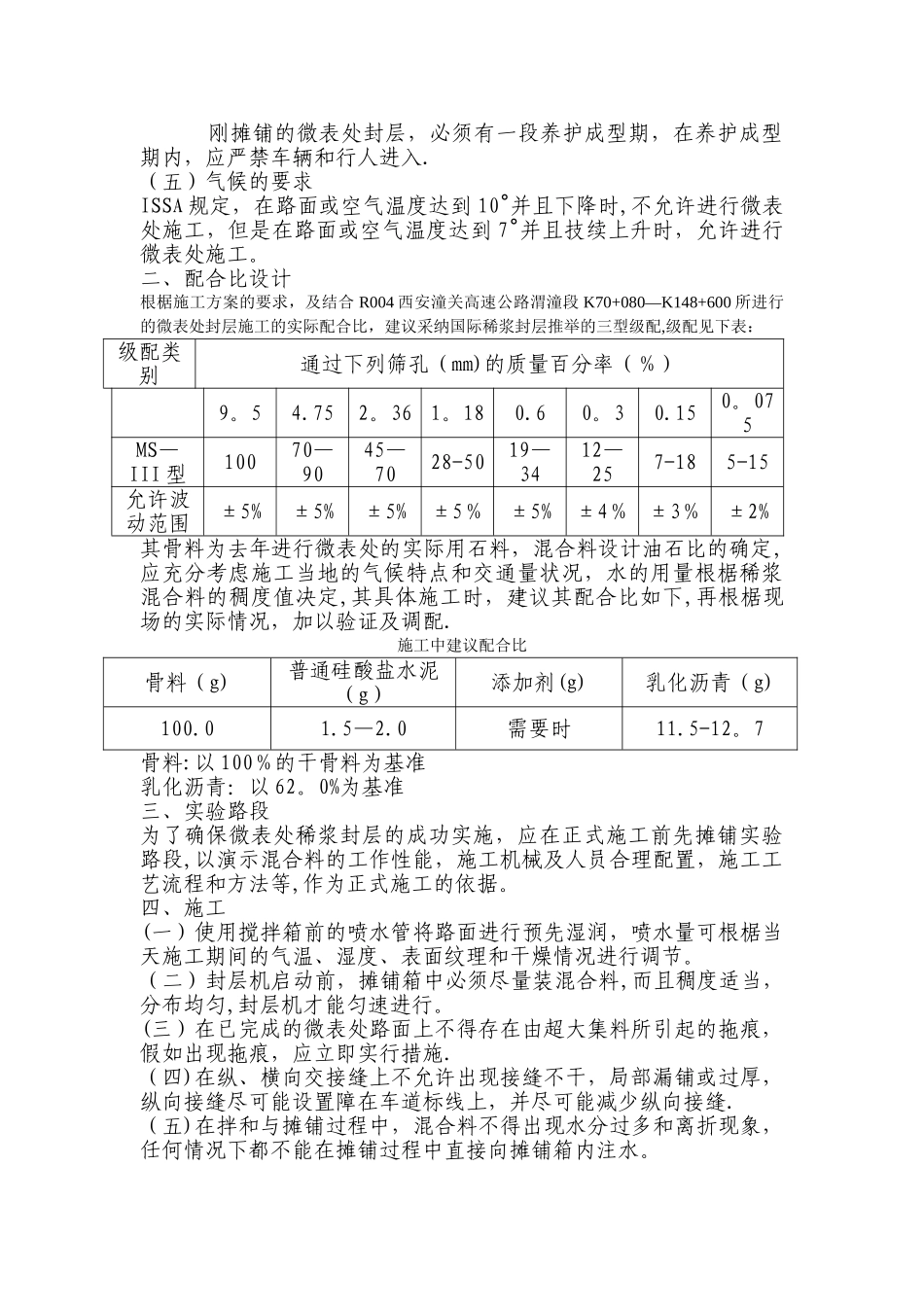

第五章:微表处的施工工艺和施工方法第一节:施工工艺流程厚路面检测→修补原路面病害→封闭交通管制,清扫路面→放样放线→骨料、填料、水、改性乳化沥青、按要求比例拌和→摊铺微表处→修补修边早期养护→开放交通第二节:施工方法 一、施工前准备一、对厚路面的要求(1)具有足够的强度和刚度 原路面及其基层是承重层,应能随荷载的作用,在重复荷载作用下,不会产生残余变形,也不允许产生剪切和弯拉破坏。其要求可参照《公路设计法律规范》和《公路养护技术法律规范》(JTJ075—94)(2)具有良好的整体稳定性 厚路面的整体水稳定和热稳定性是否良好,是保证施工后路面稳定性的基本因素,因为微表处施工后,对路面的稳定性发改变很小,但稀浆封层几乎不具有结构抗应变能力,因此为了保证路面质量,对原路面必须提出稳定性要求(即先行对原路面进行病害处理).(3)表面平整、密实、清洁 微表处治的封层只起调整表面平整度的作用,当原路面不太平整时,由于封层本身的厚度和施工方法所限,希望公通过它就能达到相当高的平整度要求是不现实的.尤其是一些大的拥抱、坑槽等,应根椐《公路养护技术法律规范》的要求进行修补,达到基本平整度。同样,原路面必须密实、清洁。原路表面是否封层能否与原路黏结在一起的重要因素,因此必须保证原路面的清洁.(二)路面的准备 在施工前路面应进行彻底的清扫,去除路面上所有松散材料、污物、植物其他有害物。如用水冲洗,则不能在裂缝的路面上进行以水侵入裂缝内。 厚路面 6mm 以上的裂缝和坑槽,拥抱等缺陷应事先进行修补处理。修补时不应有凸起物,否则在刮平器作用下填充物会撕裂而留下刮痕,应将旧的裂缝填充物全产平或使它低于路面. 高温天气下或路面比较干燥时应摊铺前以喷水雾的方式预湿路面,以改善封层材料与原路面的黏结,水雾的用量应根椐气温、湿度和路面的干燥程度来调节,以不能流水为准。 在一般情况下不需要喷洒粘层油。如路面干燥,有集料暴露、剥落松散、严重磨光、油膜或用于水泥混你凝土路面,则可以考虑喷洒油层。乳化沥青应与封层所用乳化沥青一致。(三)机器的标定 在施工前应对封层的各种材料的计量系统进行标定,以保证施工配合比的准确性,在施工过程中料源有改变则必须重新进行标定工作。(四)交通管制 刚摊铺的微表处封层,必须有一段养护成型期,在养护成型期内,应严禁车辆和行人进入.(五)气候的要求ISSA 规定,在路面或空气温度达到 10˚并且下降时,不允许进行微表...
