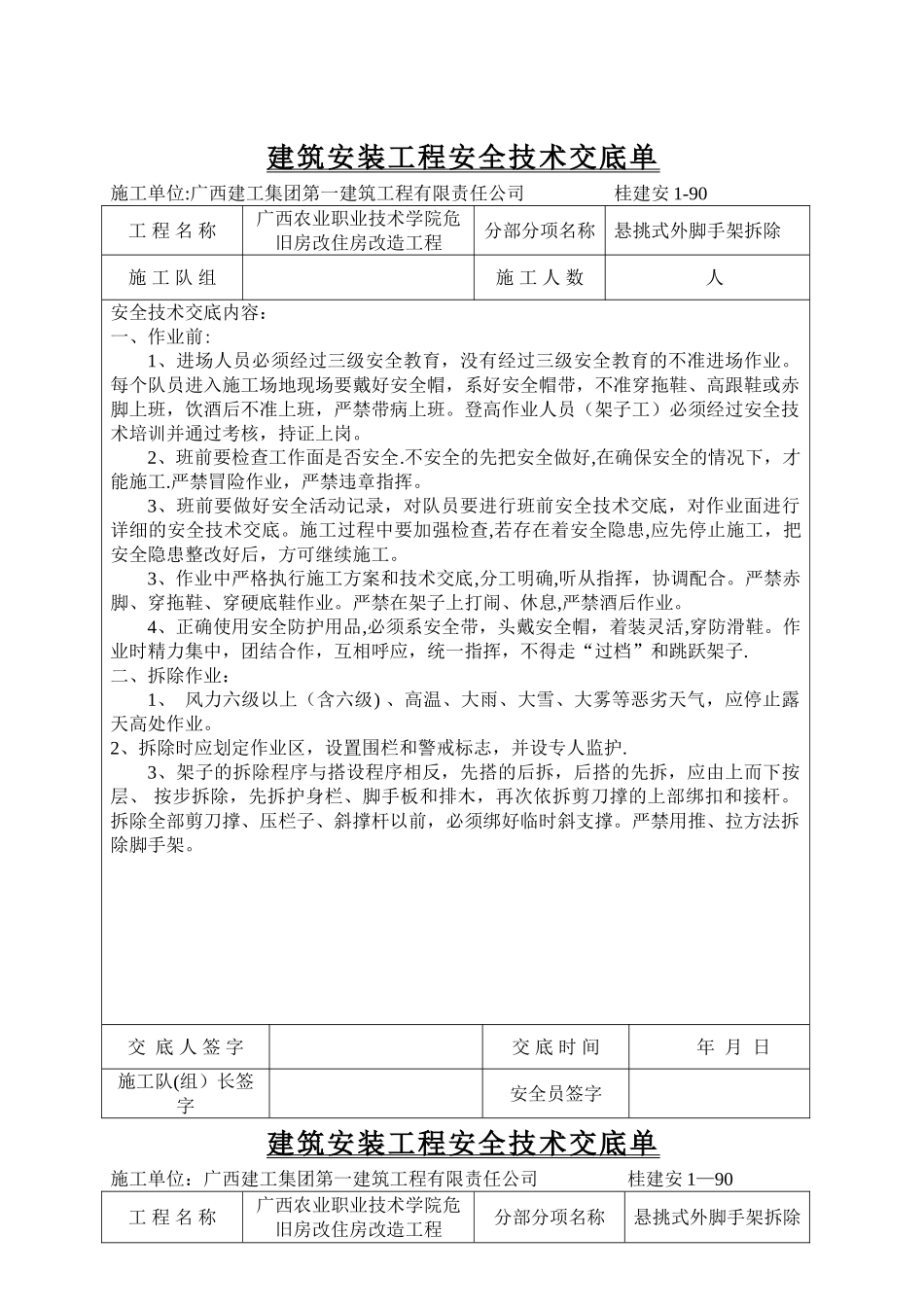

建筑安装工程安全技术交底单施工单位:广西建工集团第一建筑工程有限责任公司 桂建安 1-90工 程 名 称广西农业职业技术学院危旧房改住房改造工程分部分项名称悬挑式外脚手架拆除施 工 队 组施 工 人 数 人安全技术交底内容:一、作业前:1、进场人员必须经过三级安全教育,没有经过三级安全教育的不准进场作业
每个队员进入施工场地现场要戴好安全帽,系好安全帽带,不准穿拖鞋、高跟鞋或赤脚上班,饮酒后不准上班,严禁带病上班
登高作业人员(架子工)必须经过安全技术培训并通过考核,持证上岗
2、班前要检查工作面是否安全
不安全的先把安全做好,在确保安全的情况下,才能施工
严禁冒险作业,严禁违章指挥
3、班前要做好安全活动记录,对队员要进行班前安全技术交底,对作业面进行详细的安全技术交底
施工过程中要加强检查,若存在着安全隐患,应先停止施工,把安全隐患整改好后,方可继续施工
3、作业中严格执行施工方案和技术交底,分工明确,听从指挥,协调配合
严禁赤脚、穿拖鞋、穿硬底鞋作业
严禁在架子上打闹、休息,严禁酒后作业
4、正确使用安全防护用品,必须系安全带,头戴安全帽,着装灵活,穿防滑鞋
作业时精力集中,团结合作,互相呼应,统一指挥,不得走“过档”和跳跃架子
二、拆除作业: 1、 风力六级以上(含六级) 、高温、大雨、大雪、大雾等恶劣天气,应停止露天高处作业
2、拆除时应划定作业区,设置围栏和警戒标志,并设专人监护
3、架子的拆除程序与搭设程序相反,先搭的后拆,后搭的先拆,应由上而下按层、 按步拆除,先拆护身栏、脚手板和排木,再次依拆剪刀撑的上部绑扣和接杆
拆除全部剪刀撑、压栏子、斜撑杆以前,必须绑好临时斜支撑
严禁用推、拉方法拆除脚手架

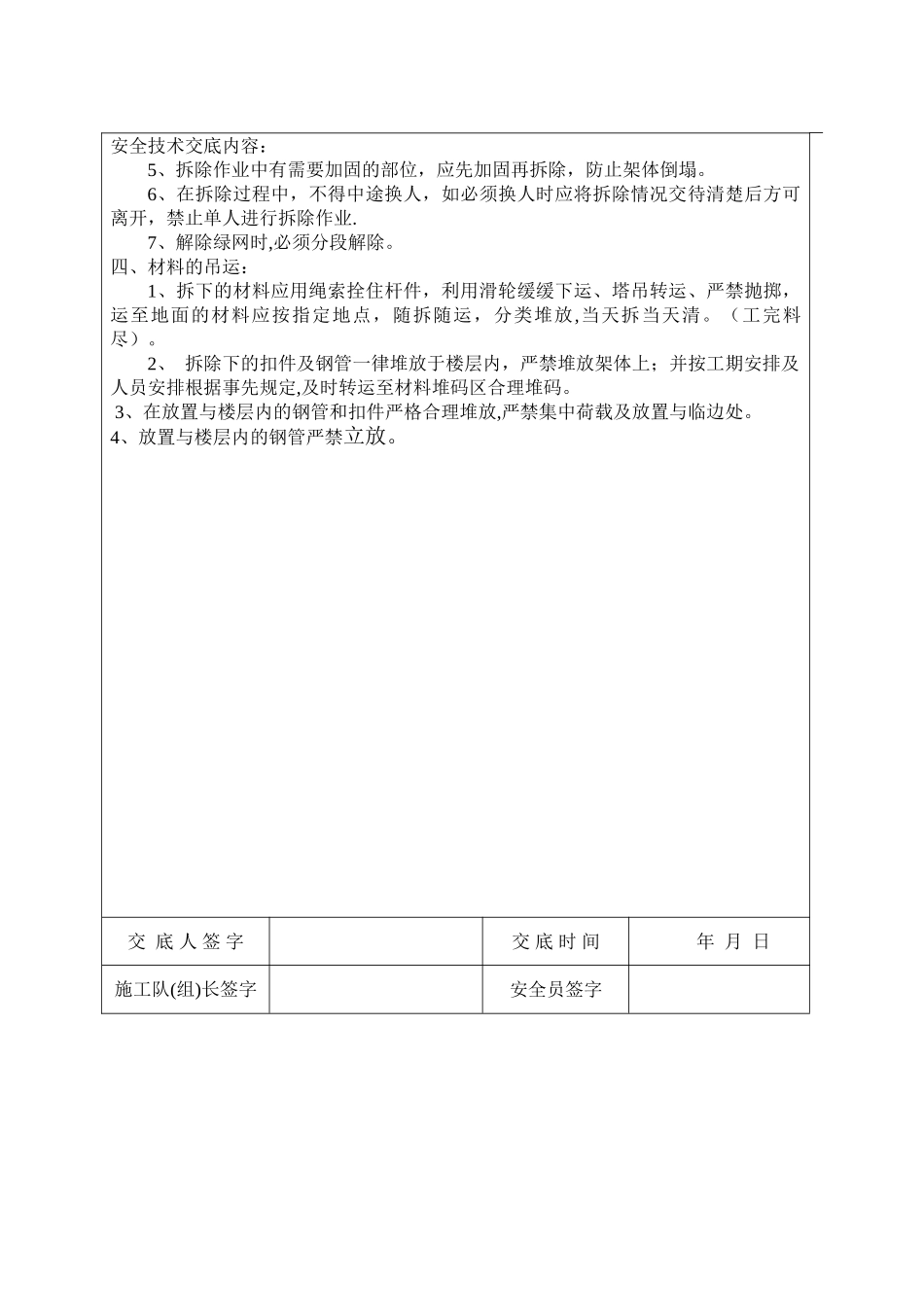

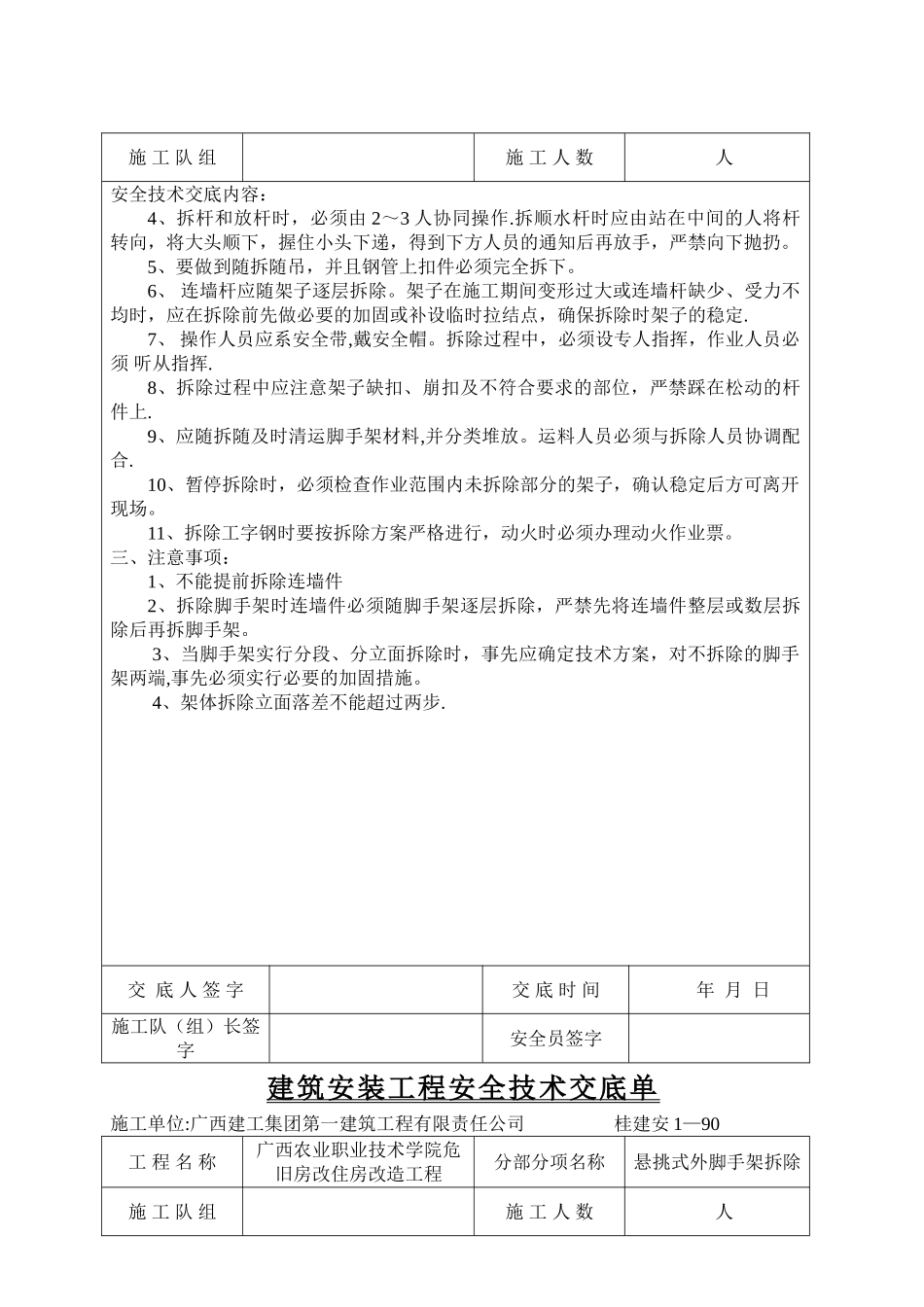

交 底 人 签 字交 底 时 间 年 月 日施工队(组)长签字安全员签字建筑安装工程安全技术交底单施工单位:广西建工集团第一建筑工程有限责任公司 桂建安
