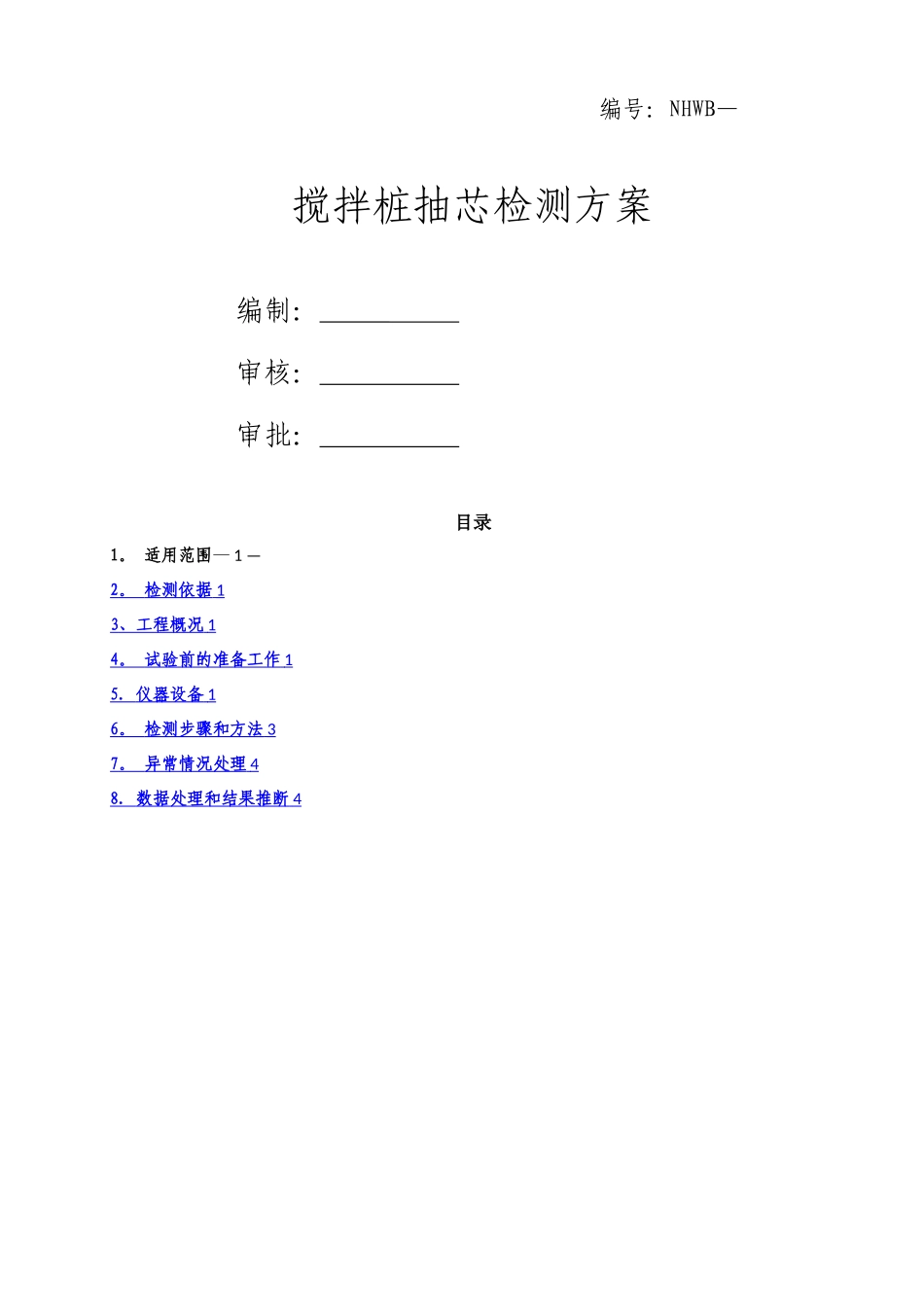

编号:NHWB— 搅拌桩抽芯检测方案编制: 审核: 审批: 目录1
适用范围— 1 —2
检测依据 1 3 、工程概况 1 4
试验前的准备工作 1 5
仪器设备 1 6
检测步骤和方法 3 7
异常情况处理 4 8
数据处理和结果推断 4 9

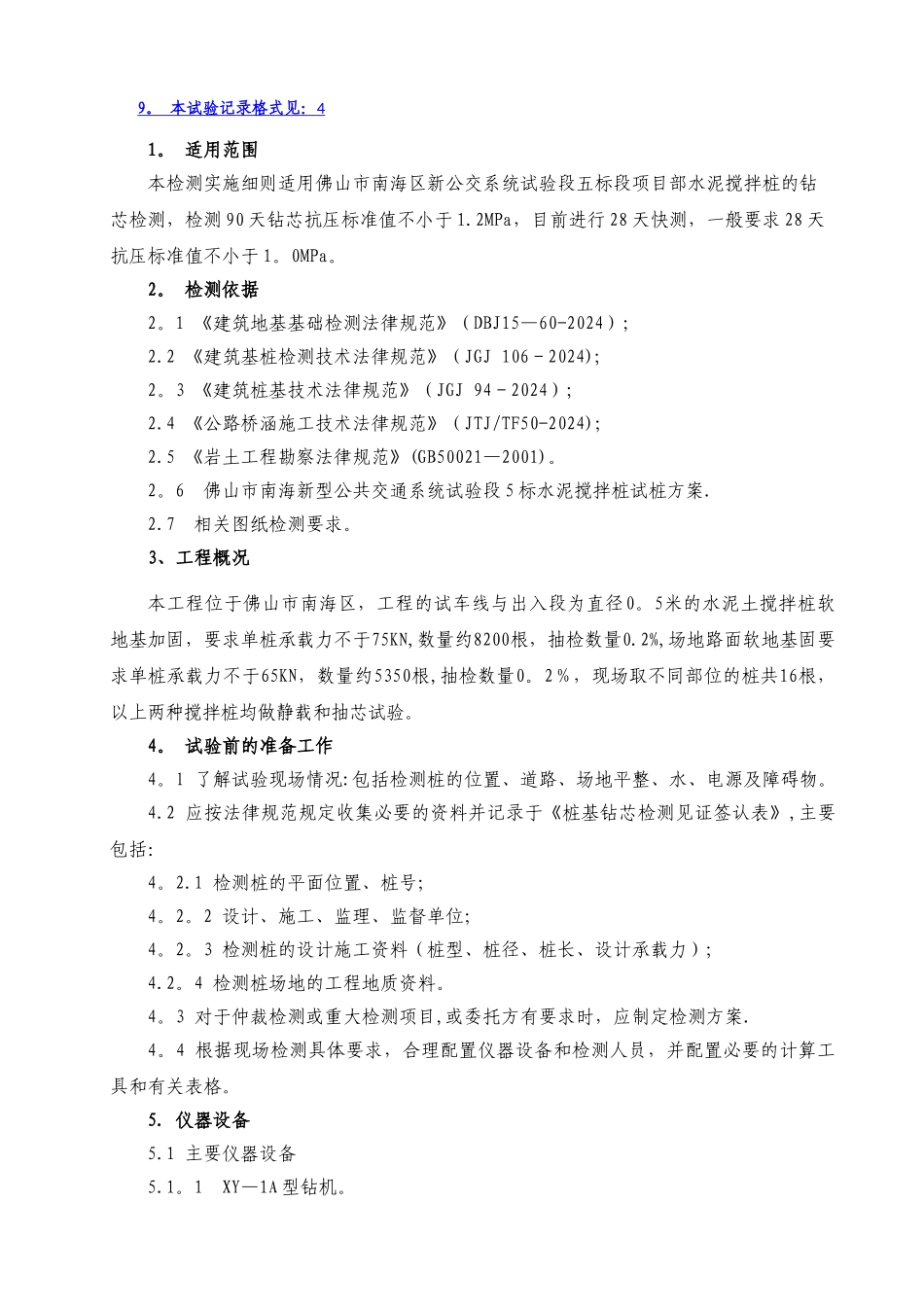

本试验记录格式见: 4 1
适用范围本检测实施细则适用佛山市南海区新公交系统试验段五标段项目部水泥搅拌桩的钻芯检测,检测 90 天钻芯抗压标准值不小于 1
2MPa,目前进行 28 天快测,一般要求 28 天抗压标准值不小于 1
1 《建筑地基基础检测法律规范》(DBJ15—60-2024);2
2 《建筑基桩检测技术法律规范》(JGJ 106-2024);2
3 《建筑桩基技术法律规范》(JGJ 94-2024);2
4 《公路桥涵施工技术法律规范》(JTJ/TF50-2024);2
5 《岩土工程勘察法律规范》(GB50021—2001)
6 佛山市南海新型公共交通系统试验段 5 标水泥搅拌桩试桩方案
7 相关图纸检测要求
3、工程概况本工程位于佛山市南海区,工程的试车线与出入段为直径0
5米的水泥土搅拌桩软地基加固,要求单桩承载力不于75KN,数量约8200根,抽检数量0
2%,场地路面软地基固要求单桩承载力不于65KN,数量约5350根,抽检数量0
2%,现场取不同部位的桩共16根,以上两种搅拌桩均做静载和抽芯试验
试验前的准备工作4
l 了解试验现场情况:包括检测桩的位置、道路、场地平整、水、电源及障碍物
2 应按法律规范规定收集必要的资料并记录于《桩基钻芯检测见证签认表》,主要包括:4
1 检测桩的平面位置、桩号;4
2 设计、施工、监理、监督单位;4
3 检测桩的设计施工资料(桩型、桩径、桩长、设计承载力);4

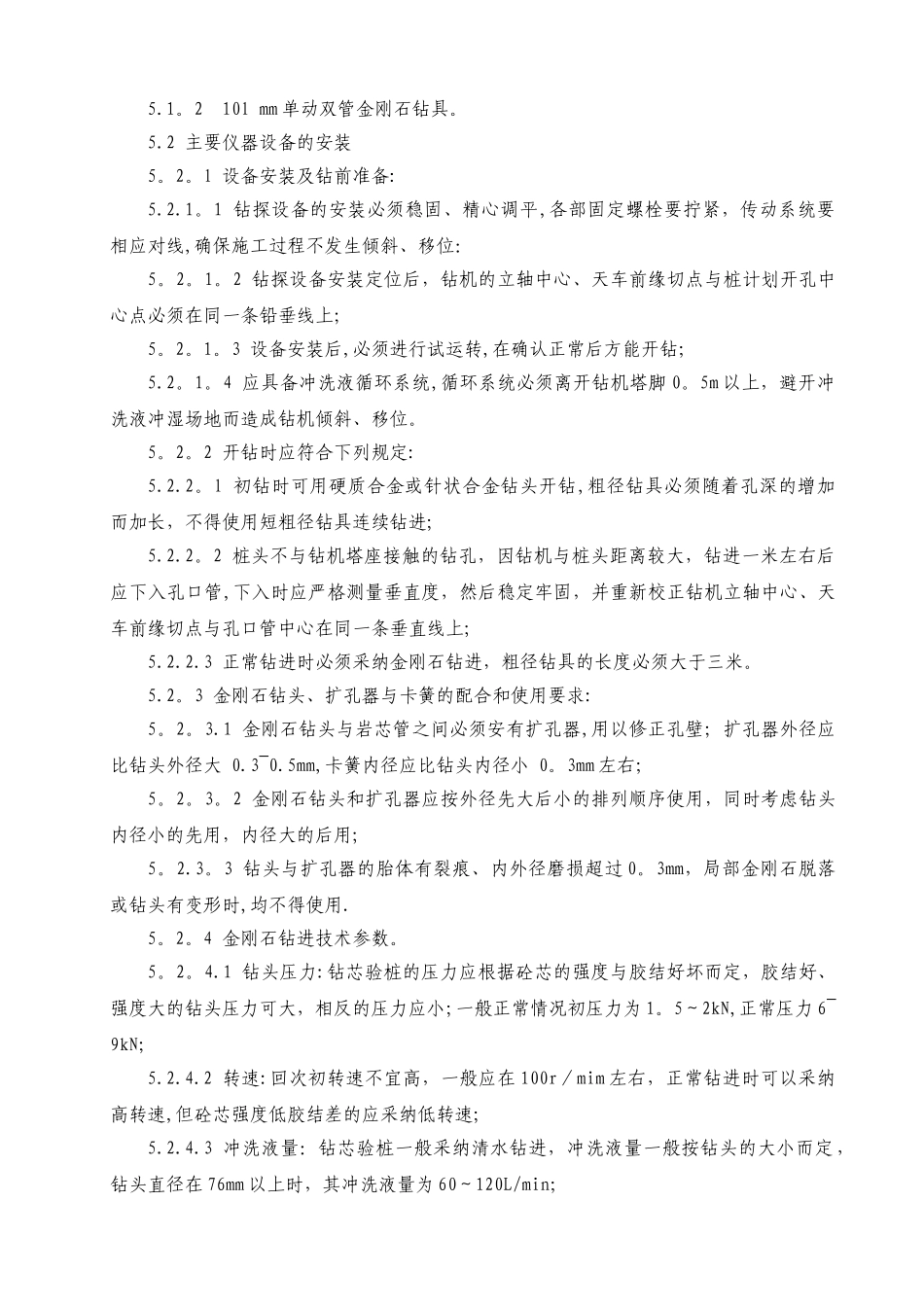

4 检测桩场地的工
