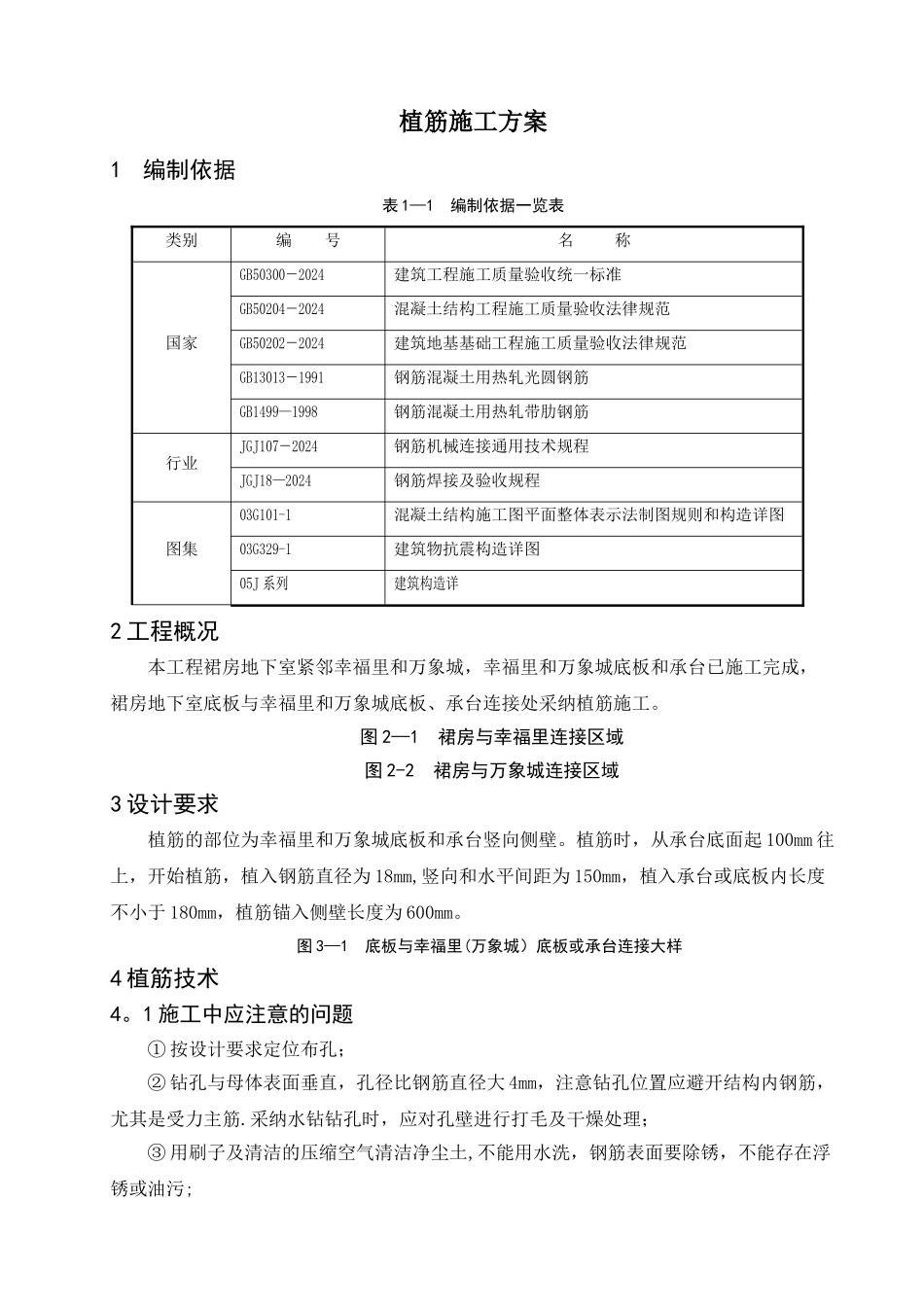

植筋施工方案1编制依据表 1—1 编制依据一览表类别编 号名 称国家GB50300-2024建筑工程施工质量验收统一标准GB50204-2024混凝土结构工程施工质量验收法律规范GB50202-2024建筑地基基础工程施工质量验收法律规范GB13013-1991钢筋混凝土用热轧光圆钢筋GB1499—1998钢筋混凝土用热轧带肋钢筋行业JGJ107-2024钢筋机械连接通用技术规程JGJ18—2024钢筋焊接及验收规程图集03G101-1混凝土结构施工图平面整体表示法制图规则和构造详图03G329-1建筑物抗震构造详图05J 系列建筑构造详2 工程概况本工程裙房地下室紧邻幸福里和万象城,幸福里和万象城底板和承台已施工完成,裙房地下室底板与幸福里和万象城底板、承台连接处采纳植筋施工。图 2—1 裙房与幸福里连接区域图 2-2 裙房与万象城连接区域3 设计要求植筋的部位为幸福里和万象城底板和承台竖向侧壁。植筋时,从承台底面起 100mm 往上,开始植筋,植入钢筋直径为 18mm,竖向和水平间距为 150mm,植入承台或底板内长度不小于 180mm,植筋锚入侧壁长度为 600mm。图 3—1 底板与幸福里(万象城)底板或承台连接大样4 植筋技术4。1 施工中应注意的问题① 按设计要求定位布孔;② 钻孔与母体表面垂直,孔径比钢筋直径大 4mm,注意钻孔位置应避开结构内钢筋,尤其是受力主筋.采纳水钻钻孔时,应对孔壁进行打毛及干燥处理;③ 用刷子及清洁的压缩空气清洁净尘土,不能用水洗,钢筋表面要除锈,不能存在浮锈或油污;④ 从孔底开始注胶,待孔内注胶达到 80%后即将钢筋缓缓旋入孔中,以表面稍有溢出为宜,整个植筋过程应连续进行;⑤ 植筋胶凝固硬化前不应施加荷载。安装在潮湿的混凝土时,固化时间必须加倍;4。2 施工工序现场清理→原结构凿毛→定位放线→钻孔→清孔→孔烘干→结构胶调制→灌胶→植筋→固化养护→验收4。3 植筋施工1)放线:开始钻孔施工前,必须要将结构面清理洁净并凿毛,由测量人员放线标明钢筋锚固点的钻孔位置,钻孔位置标明后由现场负责人验线。 2)钻孔:钻孔时严格按设计要求施工,钻孔时要尽量避开原结构钢筋。钻孔周围灰尘清理洁净。3)洗孔:洗孔是植筋中最重要的一个环节,因为孔钻完后内部会有很多灰粉、灰渣,直接影响植筋的质量,所以一定要把孔内杂物清理洁净.方法是:用不掉毛毛刷套上加长棒,伸至孔底,来回反复抽动,把灰尘、碎渣带出,再用压缩空气,吹出孔内浮尘。吹完后再用脱脂棉沾酒精或丙酮擦洗孔内壁.但不能用水擦洗,因酒精和丙酮易挥发,水不...
