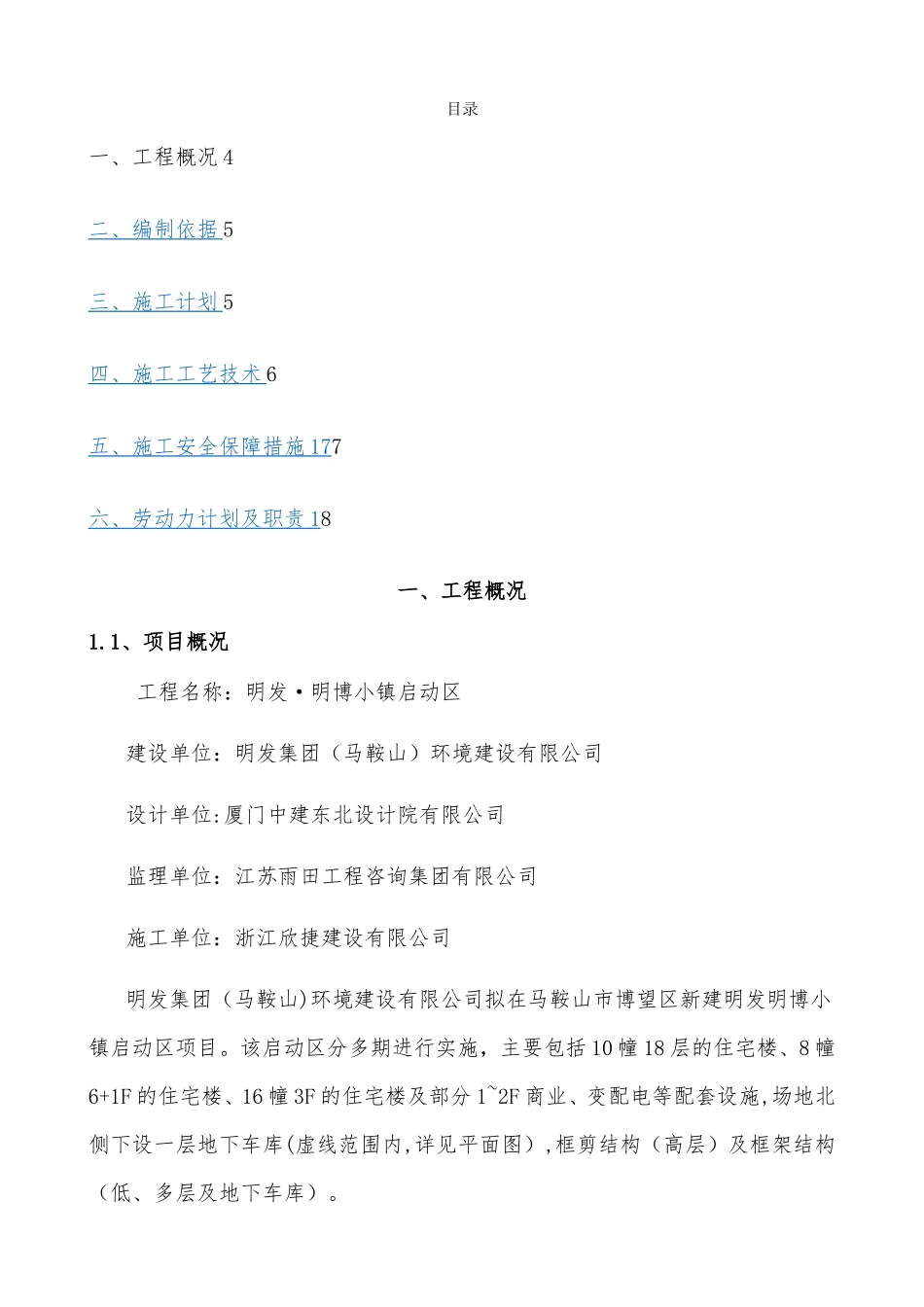

施工升降机安拆施工方案浙江欣捷建设有限公司二〇一七年四月二十日目录一、工程概况 4二、编制依据 5三、施工计划 5四、施工工艺技术 6五、施工安全保障措施 17 7六、劳动力计划及职责 1 8一、工程概况1.1、项目概况 工程名称:明发·明博小镇启动区建设单位:明发集团(马鞍山)环境建设有限公司设计单位:厦门中建东北设计院有限公司监理单位:江苏雨田工程咨询集团有限公司施工单位:浙江欣捷建设有限公司 明发集团(马鞍山)环境建设有限公司拟在马鞍山市博望区新建明发明博小镇启动区项目。该启动区分多期进行实施,主要包括 10 幢 18 层的住宅楼、8 幢6+1F 的住宅楼、16 幢 3F 的住宅楼及部分 1~2F 商业、变配电等配套设施,场地北侧下设一层地下车库(虚线范围内,详见平面图),框剪结构(高层)及框架结构(低、多层及地下车库)。1.2、施工电梯设备概况 设备生产厂家:南京高立工程机械有限公司,设备型号:SC200/200,设备性能概况表主要性能单位参数额定载重量人/kg12/2000×2额定提升速度m/min36最大提升高度m450吊笼内空(长×宽×高)m3.2×1。5×2。5工作电流A90电机功率KW3×11吊杆额定起重载荷kg200标准节尺寸mm650×650×1508吊笼质量kg2000标准节质量kg150外围栏重量kg1480安全器型号/SAJ40—1。2底部与基础接触面积M29.6二、编制依据本工程方案编制在施工过程及验收依据以下标准及法律规范:1、本工程地质勘察报告2、SC200/200 型施工升降机使用说明书3、《建设施工高处作业安全技术规程》4、《建设施工安全检查标准》5、《施工手册》第五版缩印本6、《钢结构设计法律规范》7、《施工升降机安全规程》8、《建筑机械使用安全技术规程》9、《施工升降机》10、《起重机械安全规程》11、《建筑起重机械安全监督管理规定》建设部 166 号12、《建筑机械技术试验规程》13、《建筑施工特种作业人员管理规定》14、《危险性较大的分部分项工程安全管理办法》15、《建筑施工升降机安装、使用、拆除安全技术规程》三、施工计划3。1、进度计划根据现场实际施工进度,施工电梯安装计划于 2024 年 6 月开始 ,安装加调试每台共约 2 天,初装高度约为 25m,初装完成之后,随施工进度开展加节升升。本人货电梯用在高层区域(1#~10#),(洋房区域也可选用)3。2、材料机具准备类 别名 称规 格数 量备 注 起重运输设备塔吊QTZ-63每栋 1 台安装主吊安装常用工具葫 芦5t1 个撬 棍1m2 根活络扳手350mm450mm各 1...
