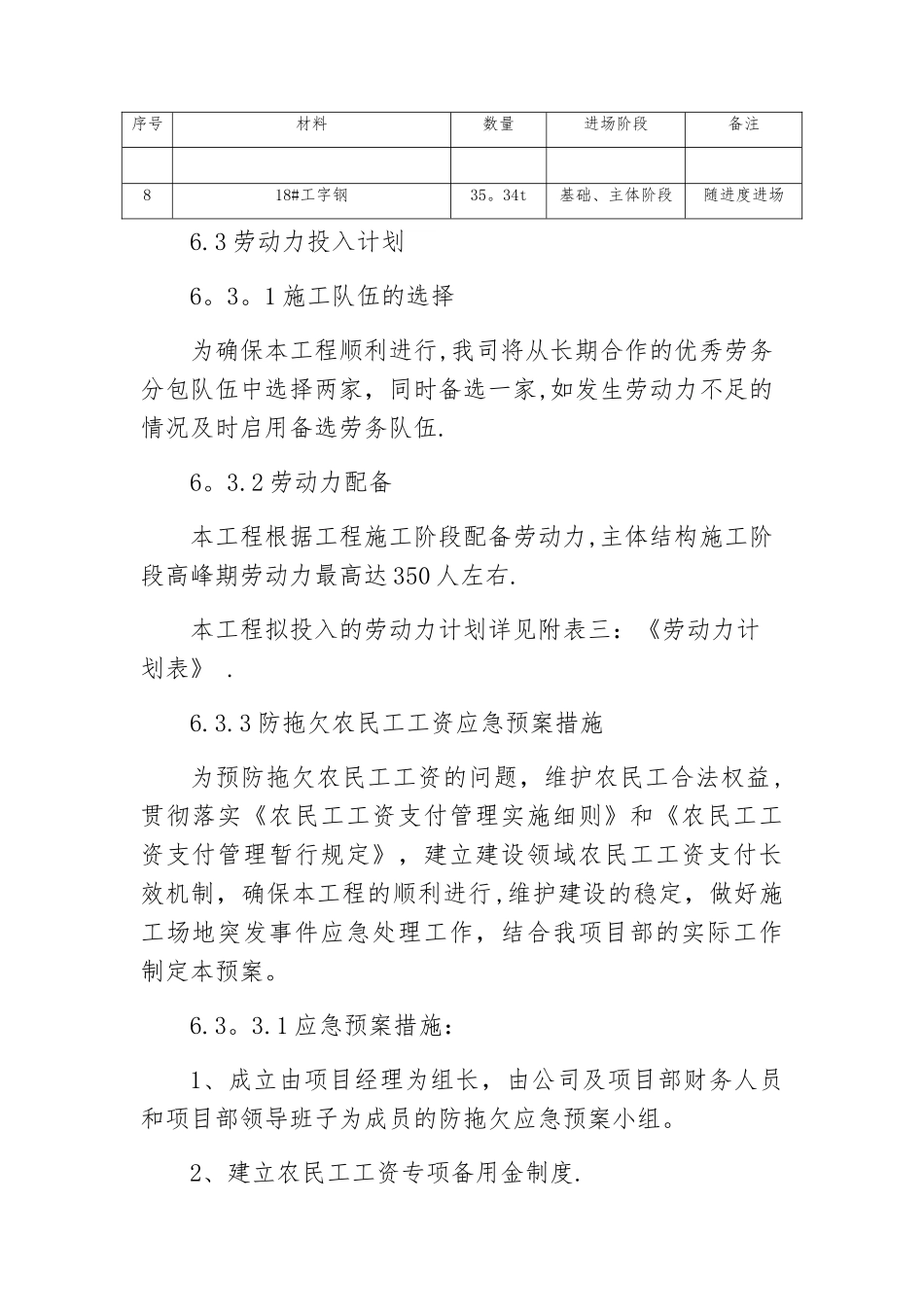

第六章主要施工机具及劳动力配置计划6。1 主要设备配备计划机械设备、试验设备和检测设备是施工项目资源中最重要的一个组成部分,也是“人、机、料、法、环” 中比较重要的一个环节,在本工程施工中,我公司将全力投入自有机械、设备来保证 满足工程施工需要。本工程的主要机械设备配置计划详见附表一:《拟投入本工程的主要施工设备表》本工程的主要试验、检测设备配置计划详见附表二:《拟配备本工程的试验和检测仪器设备表》 6.2 材料投入计划主要材料准备本工程施工的主材统计如下:序号材料名称工程量备注1钢筋1000t根据需要随进度进场2商砼8100m³根据需要随进度进场3砌体1700m³根据需要随进度进场主要周转材料需用量计划表序号材料数量进场阶段备注1双面胶合面板17508㎡基础、主体阶段随进度进场2木枋(50×100)390 m³基础、主体阶段随进度进场3钢管109223m基础、主体阶段随进度进场4扣件122466个基础、主体阶段随进度进场5可调U托7064个基础、主体阶段随进度进场6止水螺杆(M14)10512个基础、主体阶段随进度进场7对拉螺杆(M14)11213个基础、主体阶段随进度进场序号材料数量进场阶段备注818#工字钢35。34t基础、主体阶段随进度进场6.3 劳动力投入计划6。3。1 施工队伍的选择为确保本工程顺利进行,我司将从长期合作的优秀劳务分包队伍中选择两家,同时备选一家,如发生劳动力不足的情况及时启用备选劳务队伍.6。3.2 劳动力配备本工程根据工程施工阶段配备劳动力,主体结构施工阶段高峰期劳动力最高达 350 人左右.本工程拟投入的劳动力计划详见附表三:《劳动力计划表》 .6.3.3 防拖欠农民工工资应急预案措施为预防拖欠农民工工资的问题,维护农民工合法权益,贯彻落实《农民工工资支付管理实施细则》和《农民工工资支付管理暂行规定》,建立建设领域农民工工资支付长效机制,确保本工程的顺利进行,维护建设的稳定,做好施工场地突发事件应急处理工作,结合我项目部的实际工作制定本预案。6.3。3.1 应急预案措施:1、成立由项目经理为组长,由公司及项目部财务人员和项目部领导班子为成员的防拖欠应急预案小组。2、建立农民工工资专项备用金制度.3、加强监管体系,对每次农民工工资发放进行监督备案,定期与劳务班组进行沟通,及时了解农民工的实际困难,并予以解决。4、把好劳务班组选择和农民工招聘关,签订符合国家规定的劳动合同,核定农民工身份,掌握出勤记录、工作情况及遵章守纪情况,并做好培训和体检,从源头上堵住恶意做假和...
