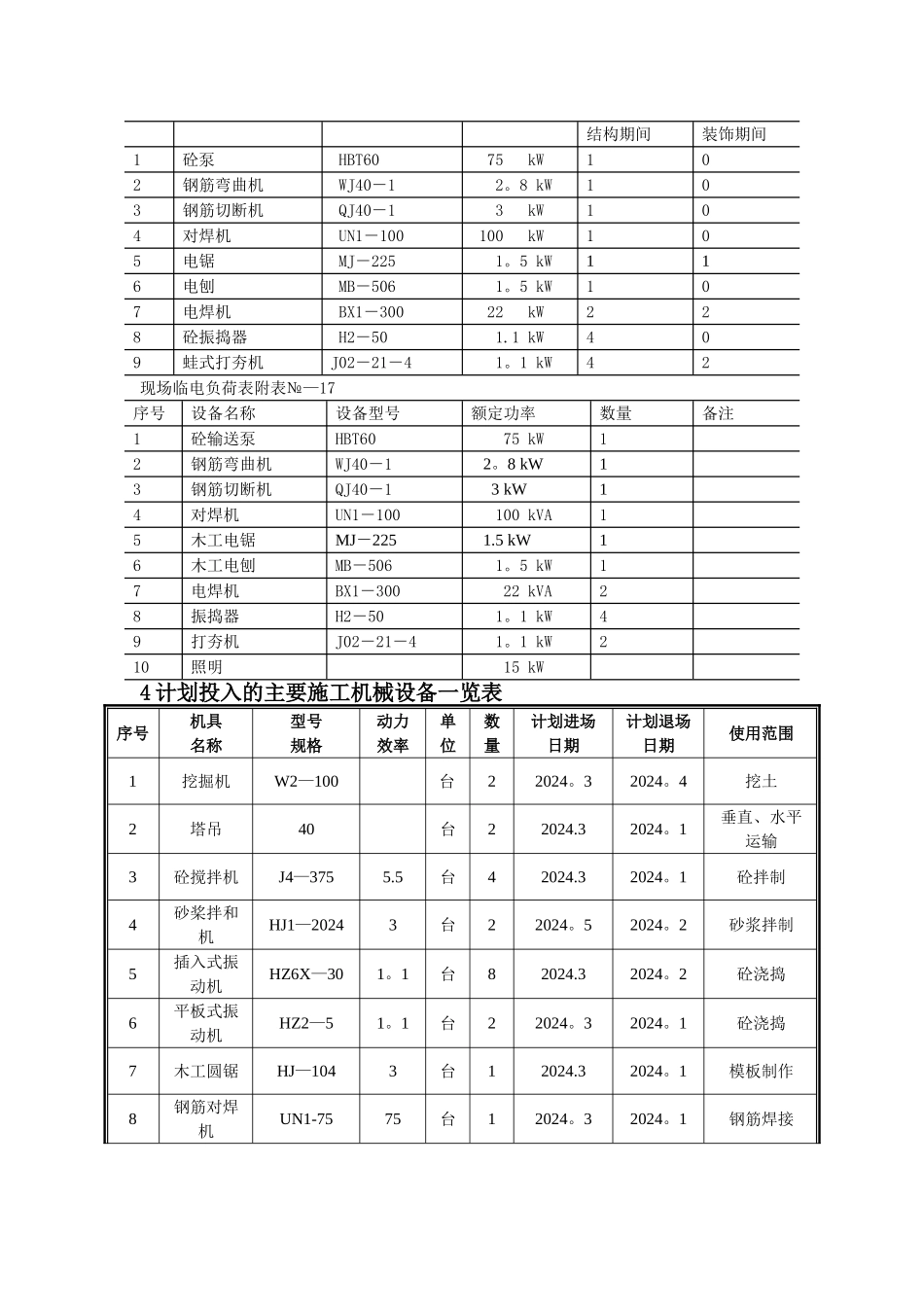

五、测量工作所需仪器设备见下表名称型号数量备注经纬仪J22水准仪S32激光垂准仪DZJ32标尺5m 塔尺23m 铝合金尺2钢卷尺50 米230 米2线锤0
75kg2墨斗2对讲机4第七节主要施工机械及大型工具计划表序号机械名称型号功率单位数量进场时间1塔吊QTZ-8057KW台3基 础 施 工时2双笼电梯SSD804*12KW台4五层完成3锥式搅拌机JQR50030台2中标后4钢筋切断机GQL405
5台3中标后5钢筋弯曲机GJ404
5台3中标后6钢筋对焊机ZN1-100100KVA台2中标后7钢筋对焊机ZN1—150150KVA台1中标后8砼输送泵中联—602*45KW台2中标后9挤压连接机6*1
5台6桩基完成10空气压缩机QXX-6M33台3中标后11发电机200GF台1中标后12砂浆搅拌机JN2001
5台3中标后13木工锯床MJ10455*3
1台6桩基完成14高扬程水泵100M台2中标后15污水泵IS80—65—1256*5
5台6中标后16潜水泵WK15—226*3台6中标后17蛙式打夯机HW604*2台6中标后18插入式振捣器HZ—601

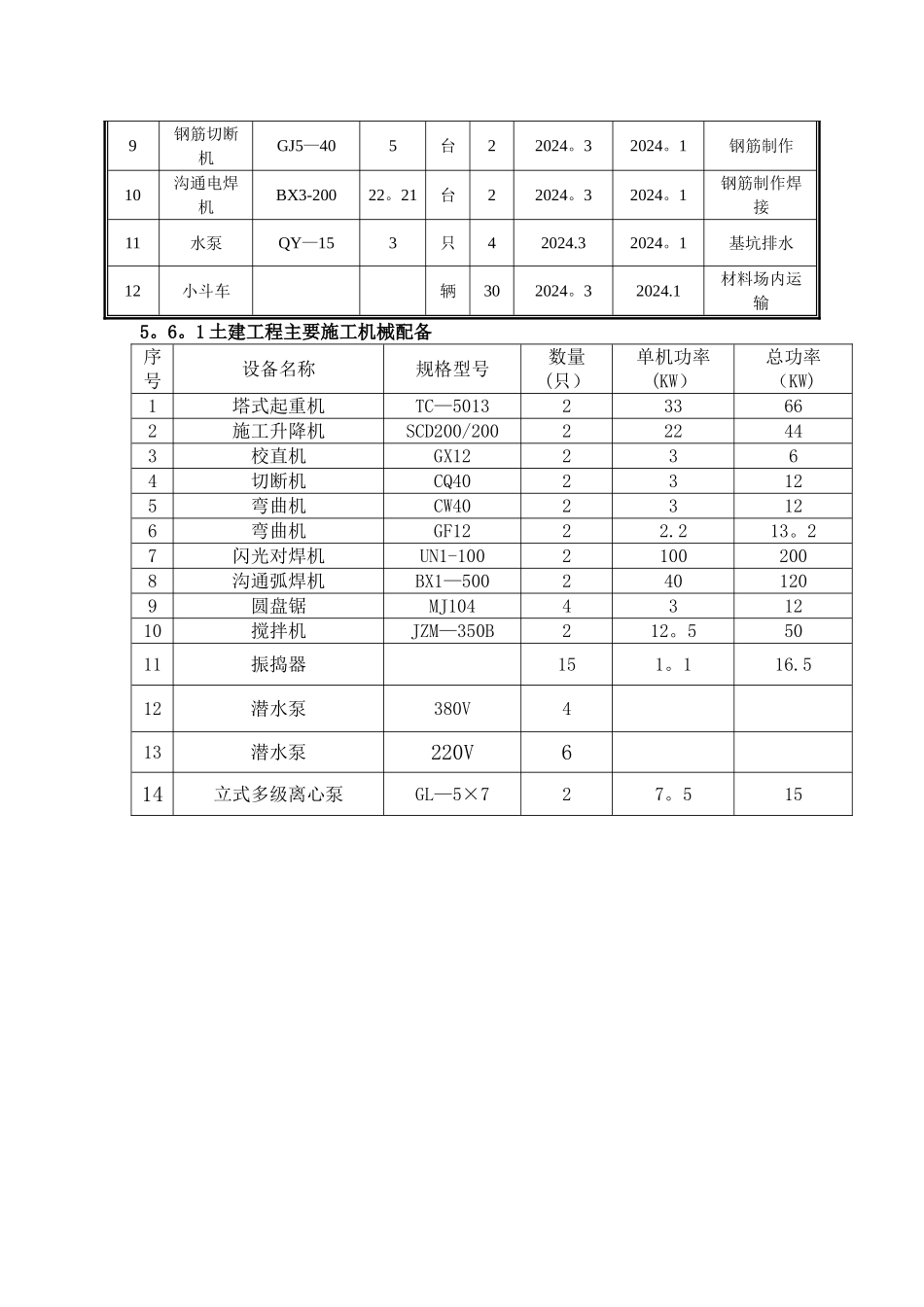

5台25中标后19平板振捣器ZN351
1台6中标后主要机械设备见附表附表№-19序号设备名称设备型号额定功率台数结构期间装饰期间1砼泵 HBT60 75 kW102钢筋弯曲机 WJ40-1 2
8 kW103钢筋切断机 QJ40-1 3 kW104对焊机 UN1-100 100 kW105电锯 MJ-225 1
5 kW116电刨 MB-506 1
