进度计划编制说明1
1 合同总工期要求本合同工程承包人进点:2024 年 8 月 7 日(具体进点时间以监理工程师下达的进点通知为准)
计划 2024 年 8 月15 日工程开工,2024 年 1 月 15 日本标段完工

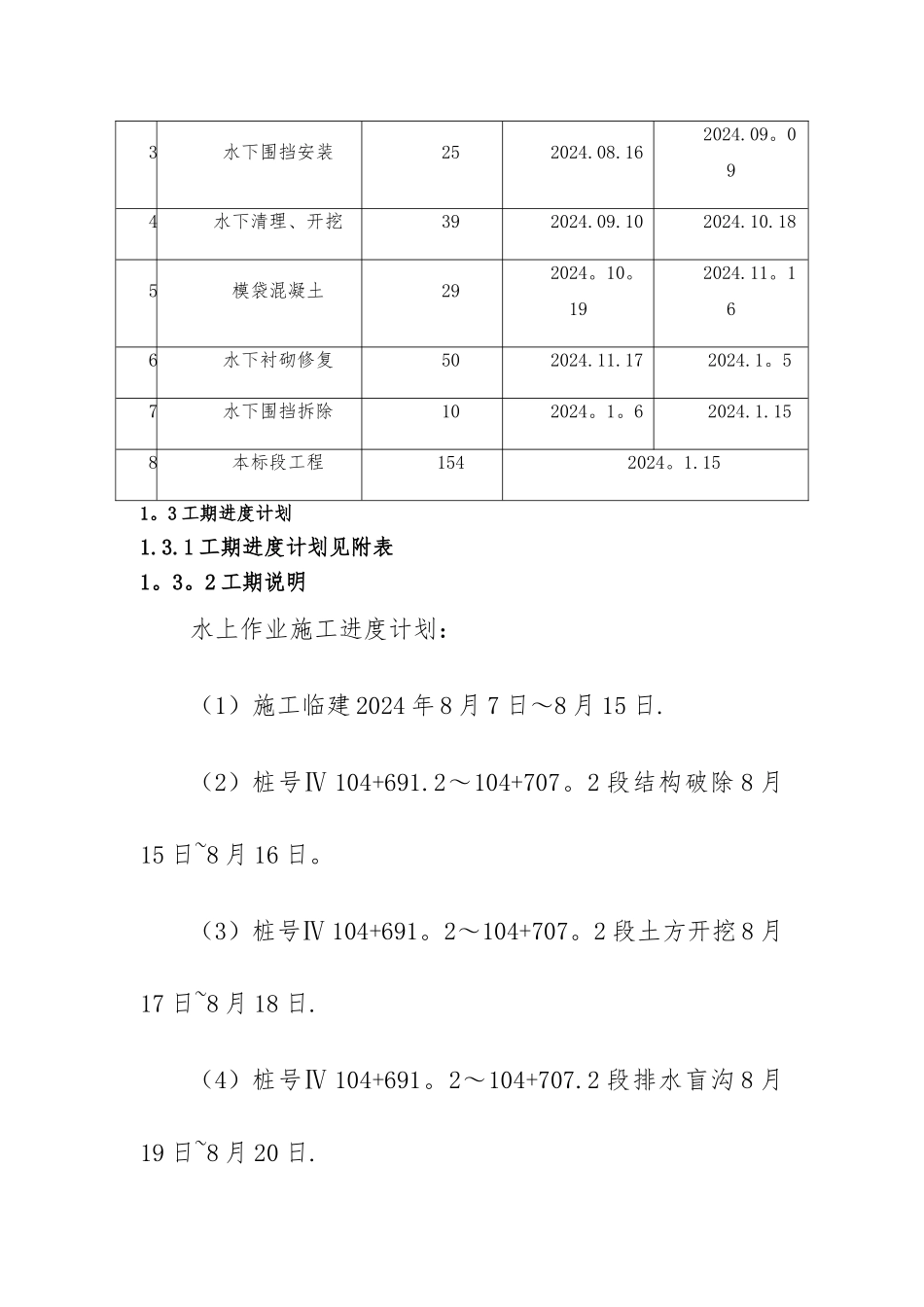

2 合同控制性工期要求本标段工程控制性工期要求见下表:本合同工程施工计划进度表序号作业项目工期(天)计划开始计划完工1工程开工时间/2024
152024
15水上部分开挖612024
152024
14锚杆施工322024
152024
15粘土回填932024
202024
20泡沫混凝土932024
252024
252制作混凝土固定桩等工前准备102024
152024
243水下围挡安装252024
162024
094水下清理、开挖392024
102024
185模袋混凝土292024
192024
166水下衬砌修复502024
172024
57水下围挡拆除102024
158本标段工程1542024
3 工期进度计划1
1 工期进度计划见附表1

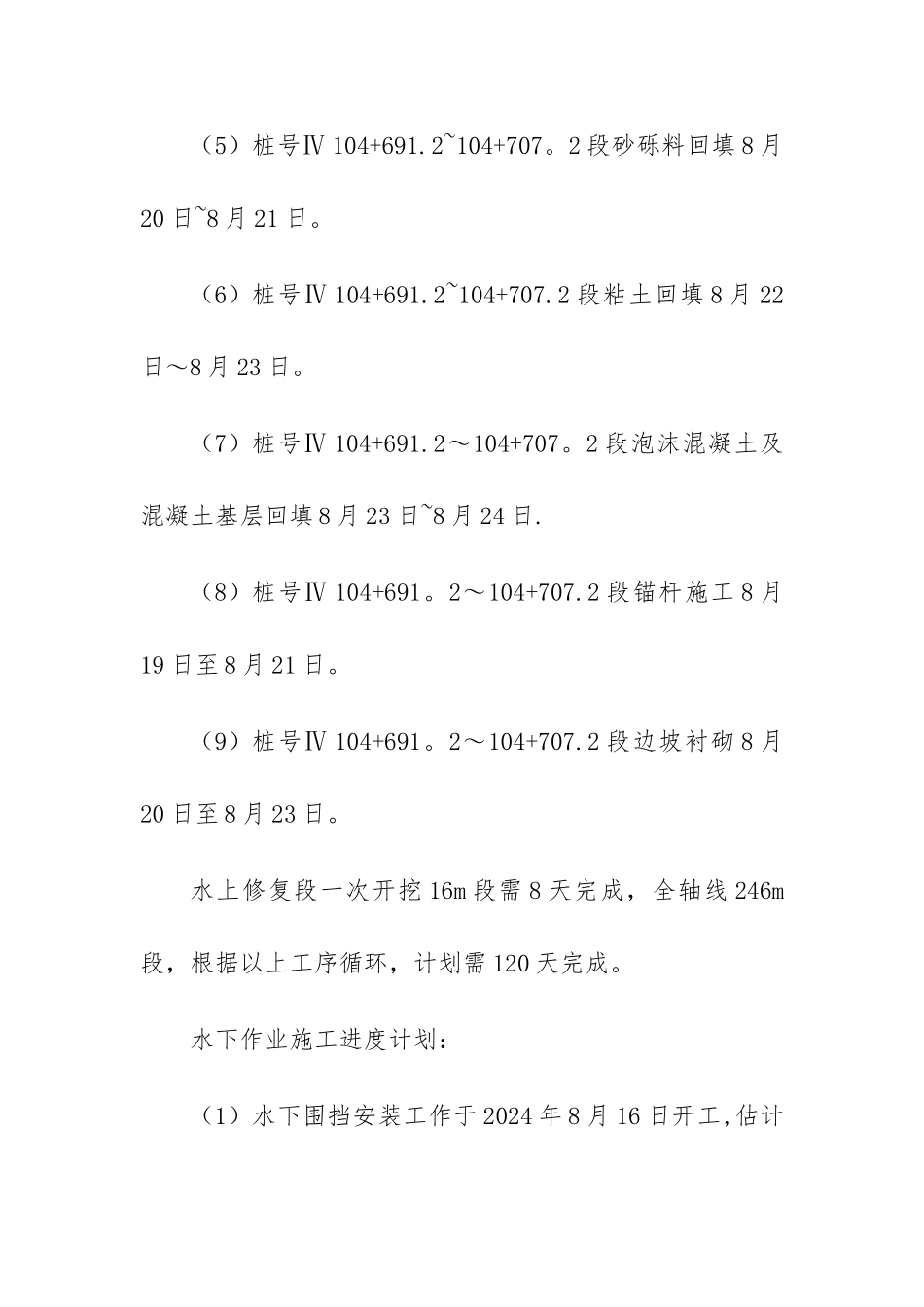

2 工期说明水上作业施工进度计划:(1)施工临建 2024 年 8 月 7 日~8 月 15 日
(2)桩号Ⅳ 104+691
2~104+707
2 段结构破除 8 月15 日~8 月 16 日
(3)桩号Ⅳ 104+691
2~104+707
2 段土方开挖 8 月17 日~8 月 18 日
(4)桩号Ⅳ 104+691
2~104+707
2 段排水盲沟 8 月19 日~8 月 20 日
(5)桩号Ⅳ 104+691
2~104+707
2 段砂砾料回填 8 月20 日~8 月 21 日
(6)桩号Ⅳ 104+691
2~104+707
