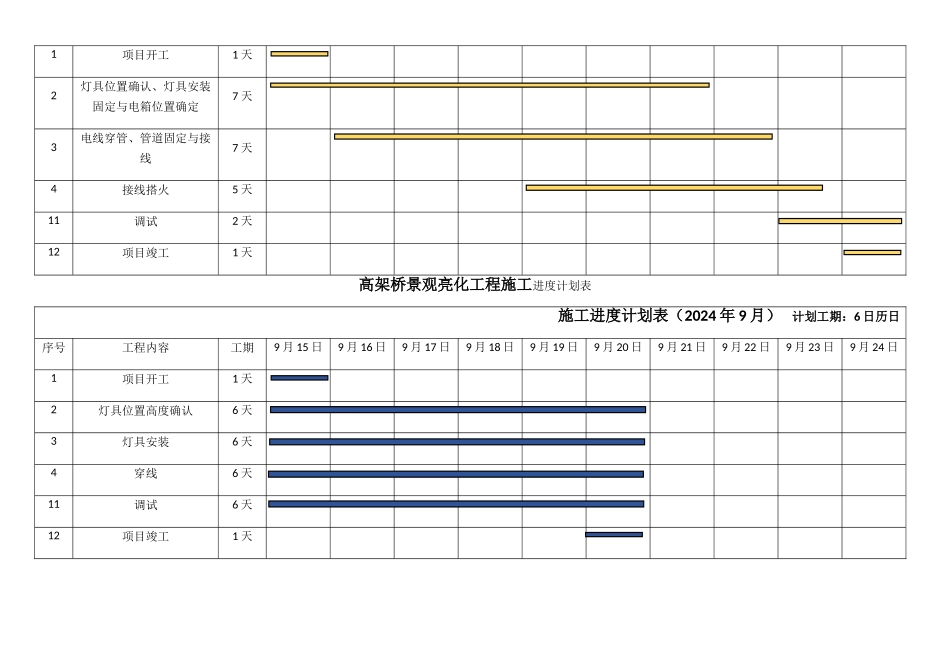

景观亮化工程施工进度计划表施工进度计划表(2024 年 9 月) 计划工期:10 日历日序号工程内容工期9 月 15 日9 月 16 日9 月 17 日9 月 18 日9 月 19 日9 月 20 日9 月 21 日9 月 22 日9 月 23 日9 月 24 日1项目开工1 天2灯具位置确认,灯架安装1 天3放线1 天4植物移栽7 天5开挖,顶管7 天6下管,穿线7 天7回填7 天8植物恢复8 天9灯具安装接线7 天10电箱置换,安装2 天11调试2 天12项目竣工1 天桥景观亮化工程施工进度计划表施工进度计划表(2024 年 9 月) 计划工期:10 日历日序号工程内容工期9 月 15 日9 月 16 日9 月 17 日9 月 18 日9 月 19 日9 月 20 日9 月 21 日9 月 22 日9 月 23 日9 月 24 日1项目开工1 天2灯具位置确认、灯具安装固定与电箱位置确定7 天3电线穿管、管道固定与接线7 天4接线搭火5 天11调试2 天12项目竣工1 天高架桥景观亮化工程施工进度计划表施工进度计划表(2024 年 9 月) 计划工期:6 日历日序号工程内容工期9 月 15 日9 月 16 日9 月 17 日9 月 18 日9 月 19 日9 月 20 日9 月 21 日9 月 22 日9 月 23 日9 月 24 日1项目开工1 天2灯具位置高度确认6 天3灯具安装6 天4穿线6 天11调试6 天12项目竣工1 天
