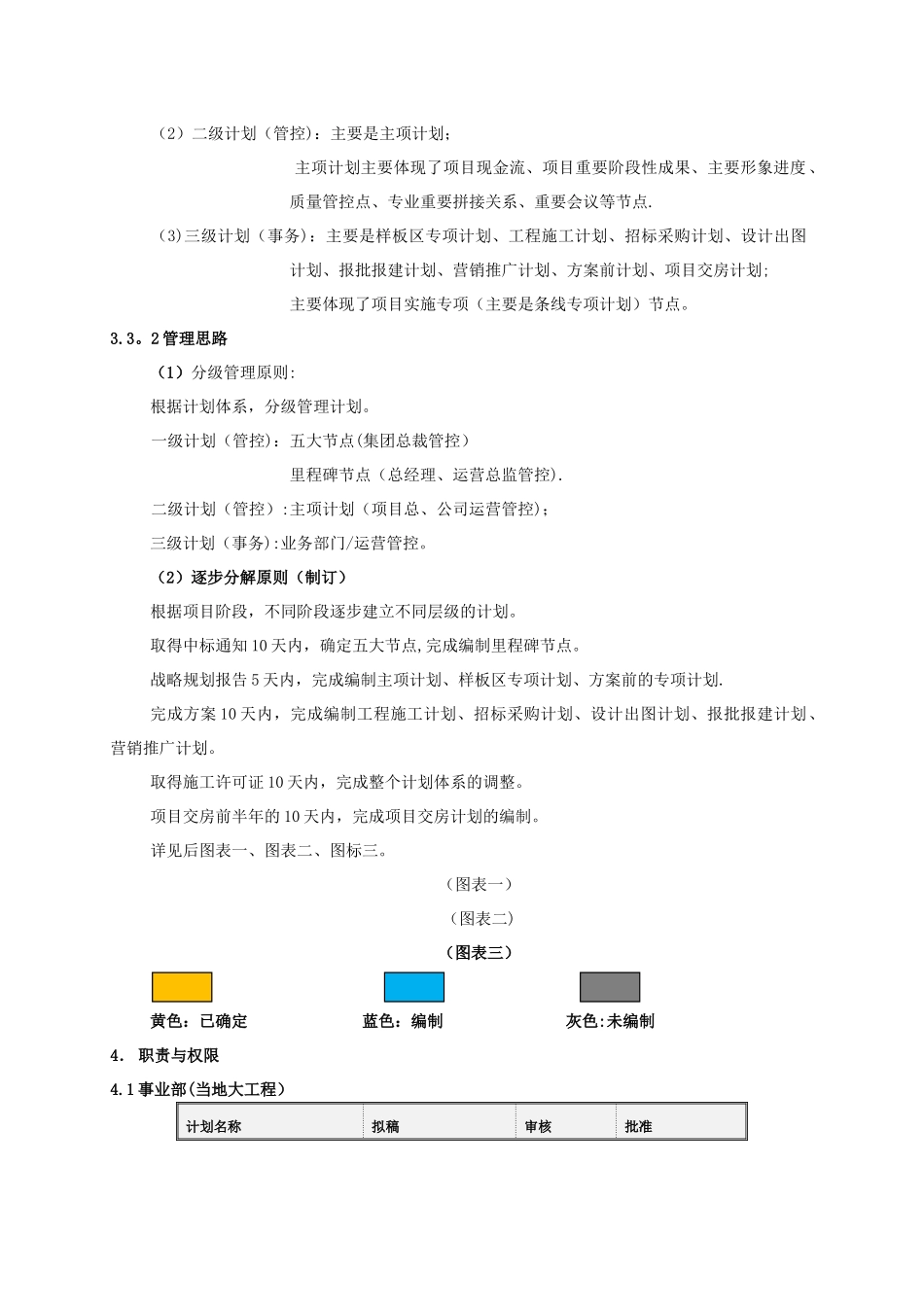

项目开发计划管理流程编制曹勇平等日期审核丁元刚日期批准林峰日期修订记录日期修订状态修改内容修改人审核人批准人2024.11.9修订权责王春华曹勇平1。 目的法律规范项目开发计划的编制、审核、发布及变更的流程,明确集团计划管理模式,进一步提升项目计划编制、协调、实施过程效率,实现集团运营效率提升。2。 适用范围适用于旭辉集团事业部(含直管城市公司)/城市公司各项目。3. 术语和定义3。1 计划类别术语术 语相关解释项目管控型计划包括里程碑计划和项目主项计划项目里程碑计划包含与集团经营计划密切相关的 35 个左右重要里程碑节点项目主项计划包含项目开发各业务条线的 150 个左右的重要节点项目事务性计划包括各条线专项计划—营销推广计划涵盖项目营销业务实施的阶段成果目标及时间节点—设计出图计划涵盖项目设计管理的阶段成果目标及时间节点—报批报建计划涵盖项目报批报建协调业务的阶段成果目标及时间节点—方案前计划(暂定)涵盖项目取得方案设计批复前的全过程作业计划—招标采购控制涵盖项目成本、采购管理的阶段成果目标及时间节点—样板区专项计划项目样板区从开工到对外开放的全过程作业计划-工程施工计划涵盖项目主体工程管理的阶段成果目标及时间节点—项目交房计划涵盖项目交房前半年准备、进度等的阶段成果目标及时间节点3。2 计划版本术语3。2。1 计划考核版:定位版、方案版、施工版三个版本;3。2。2 计划考核调整版:根据项目运营策略等原因,对三个考核版进行调整的版本;3.2。3 计划动态版:根据项目实际进度情况,调整计划的版本,根据项目偏差情况建议每月调整一次。3.3 计划体系定义及管理思路3。3。1 计划体系(1)一级计划(管控):主要包含五大考核节点和里程碑计划; 五大考核节点主要体现了项目重大现金流; 里程碑计划节点主要体现了项目现金流、项目重要阶段性成果及重大形象进度.(2)二级计划(管控):主要是主项计划; 主项计划主要体现了项目现金流、项目重要阶段性成果、主要形象进度、质量管控点、专业重要拼接关系、重要会议等节点.(3)三级计划(事务):主要是样板区专项计划、工程施工计划、招标采购计划、设计出图计划、报批报建计划、营销推广计划、方案前计划、项目交房计划; 主要体现了项目实施专项(主要是条线专项计划)节点。3.3。2 管理思路(1)分级管理原则:根据计划体系,分级管理计划。一级计划(管控):五大节点(集团总裁管控) 里程碑节点(总经理、运营总...
