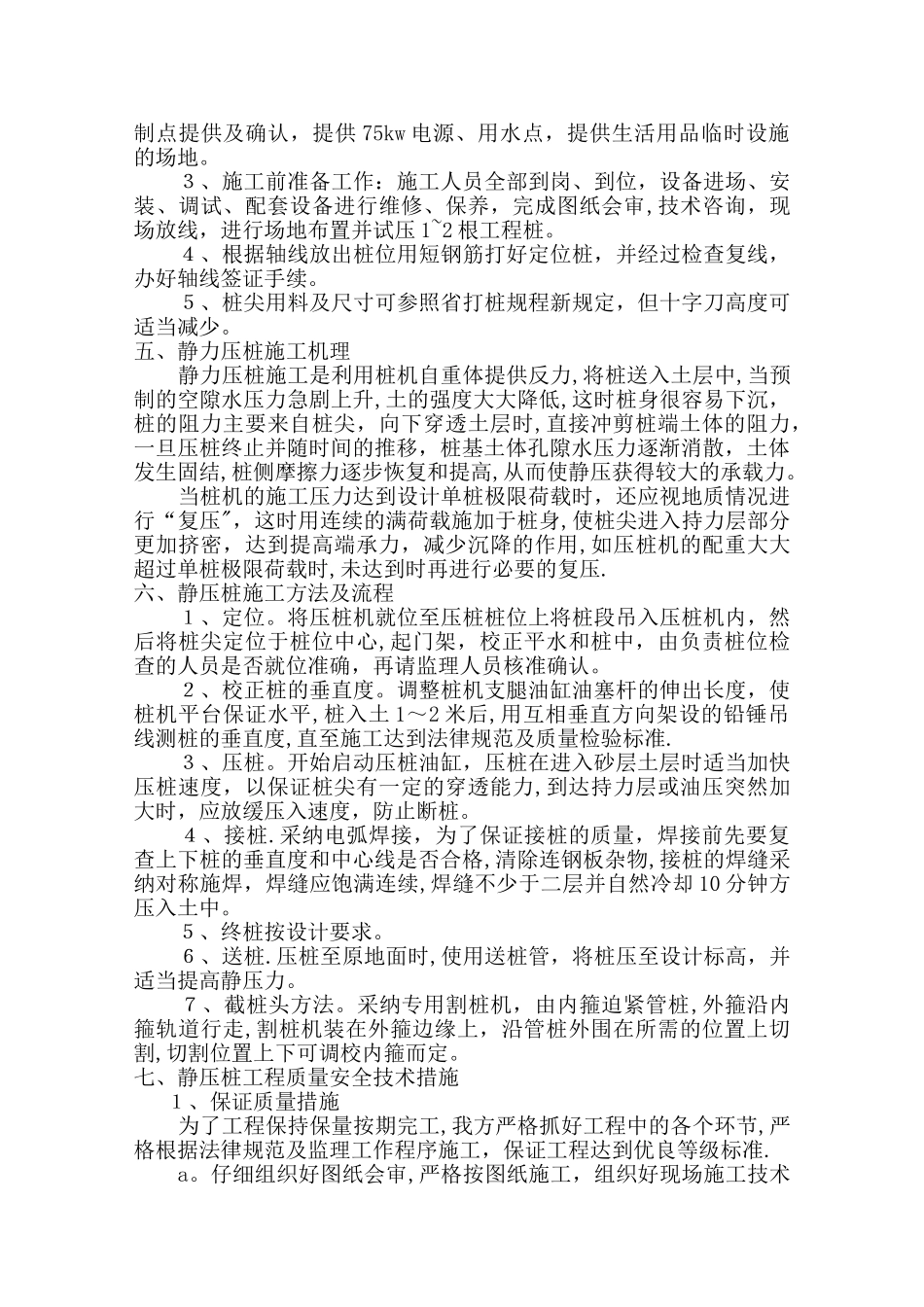

一、工程概况 环市镇永红股份经济联合社拟在大福路西侧兴建永红酒家,本工程基础采纳桩径 Φ400mm 高强砼预应力管桩,桩长约为 21-24 米,单桩承载力设计值为 1100KN。桩尖要求打入强风化岩面。暂定总桩数为63 根. 本工程由***市建艺建筑设计有限公司负责设计。基础工程由***基础设施分公司负责施工。二、施工部署 1。管理机构 基础工程施工由我司基础分公司进行施工,由**集团公司统一指挥,组织专业队伍。各部门负责人见下表. 施工员: 施工员助手: 质安员: 资料员: 材料员: 机电工: 三、工程地质情况 场地地层由第四系人工填土,冲积成因的砂土、粘土、粉土和下第三系强风化泥岩,粉砂质泥岩组成.岩土层特征自上而下描述如下:(一)第四系、厚 18.70~19。80 米,可分为 7 层:1.素填土:灰黄色,石英质细砂人工堆积而成,末压实.厚1.20-1.60 米.2.淤泥质粉质粘土及淤泥:顶板埋深 1。20-1。60 米,灰黑色、含粉砂、有机质,流塑。3.细砂:顶板埋深 2。50—6.00 米,灰白色,石英质,含少量粉砂及零星白云母片。4.淤泥质粉质粘土及淤泥:顶板埋深 8.00-8。60 米,灰黑色,含粉砂、有机质,流塑。5.粉土、粘土、粉质粘土:顶板埋深 12。00-13.00 米,灰白色,含粉砂,软塑~可塑.6.细砂:顶板埋深 17.00—18。40 米,灰白色,石英质,含少量中粗砂,密实。7.粉质粘土、粘土:顶板埋深 17.80—18。80 米,灰黑色泥岩风化残积物,可塑~硬塑。(二)下第三系: 泥岩,粉砂质泥岩:顶板埋深 18.70—19。80 米,灰~灰黑色,强风化。四、施工准备工作计划 1、场地交出后,先进行放轴线和部分桩线,压桩机可随即进场,并做好试桩前准备工作。 2、施工前对建设单位要求:三通一平,清除地下原有基础及障碍物,回填夯实并平整,对影响施工的地下设施应交底,轴线、水准控制点提供及确认,提供 75kw 电源、用水点,提供生活用品临时设施的场地。 3、施工前准备工作:施工人员全部到岗、到位,设备进场、安装、调试、配套设备进行维修、保养,完成图纸会审,技术咨询,现场放线,进行场地布置并试压 1~2 根工程桩。 4、根据轴线放出桩位用短钢筋打好定位桩,并经过检查复线,办好轴线签证手续。 5、桩尖用料及尺寸可参照省打桩规程新规定,但十字刀高度可适当减少。五、静力压桩施工机理 静力压桩施工是利用桩机自重体提供反力,将桩送入土层中,当预制的空隙水压力急剧上升,土的强度大大降低,这时桩身...
