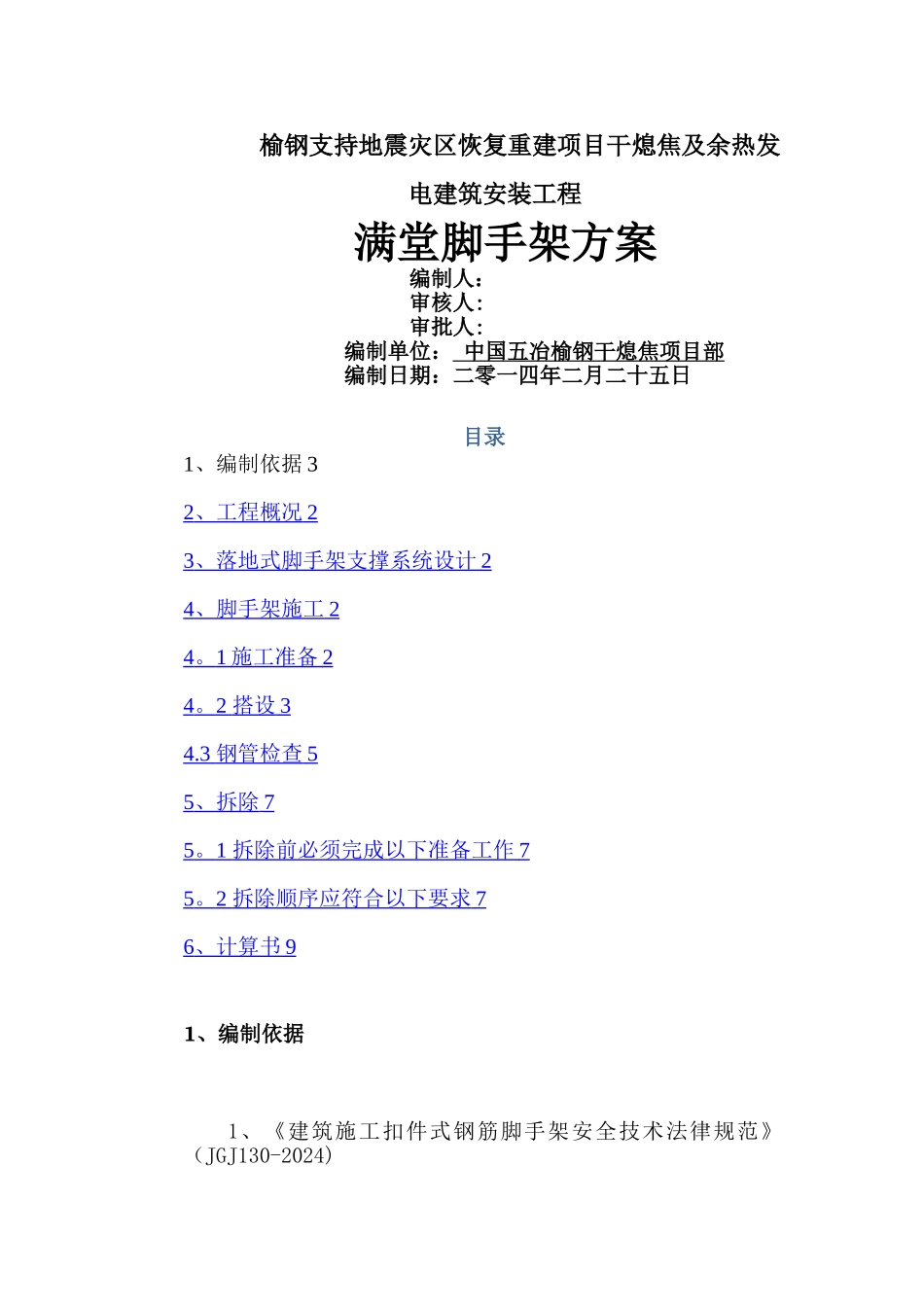

榆钢支持地震灾区恢复重建项目干熄焦及余热发电建筑安装工程满堂脚手架方案编制人:审核人:审批人:编制单位: 中国五冶榆钢干熄焦项目部编制日期:二零一四年二月二十五日目录1、编制依据 32 、工程概况 2 3 、落地式脚手架支撑系统设计 2 4 、脚手架施工 2 4
1 施工准备 2 4
2 搭设 3 4
3 钢管检查 5 5 、拆除 7 5
1 拆除前必须完成以下准备工作 7 5
2 拆除顺序应符合以下要求 7 6 、计算书 9 1、编制依据1、《建筑施工扣件式钢筋脚手架安全技术法律规范》(JGJ130-2024)2、《建筑结构荷载法律规范》(GB50009-2001)3、《钢管脚手架扣件》(GB15831—2024)4、《建筑施工安全检查评分标准》(JGJ59—2024)5、《高处作业安全技术法律规范》(JGJ80-91)2、工程概况榆钢干熄焦工程汽轮机房框架梁最大高度 18
3m,梁截面尺寸 300*700;除盐水站屋面高度 7
8m,板厚 100mm,屋面梁截面尺寸 300*600;地面除尘站高 10m、焦仓楼面高度 14
7m,板厚100mm,焦仓斜口重约 130t,浇注时靠满堂架进行支撑
本计算中,选取汽轮机房框架梁作为代表性建筑就脚手架支撑系统进行校核计算
3、落地式脚手架支撑系统设计1、落地式钢管满堂脚手架采纳钢管(ø48×3
0mm)扣件连接
2、脚手架按步高 1
5m,纵向、横向杆水平间距 1
2m,纵向、横向立杆间距 1
立杆下必须全设扫地杆,为双向每跨满设,扫地杆距地面高度≤300mm
3、脚手架平台四周设置纵横向剪刀撑,剪刀撑水平向、竖向连续设置、竖向到顶,剪刀撑每隔 2 排设置一组纵横向剪刀撑,剪刀撑与地面夹角不大于 60°不小于 45°,剪刀撑搭设不少于4 跨,不小于 6 米
4、脚手架施工4
1 施工准备1、材料准备脚手架钢
