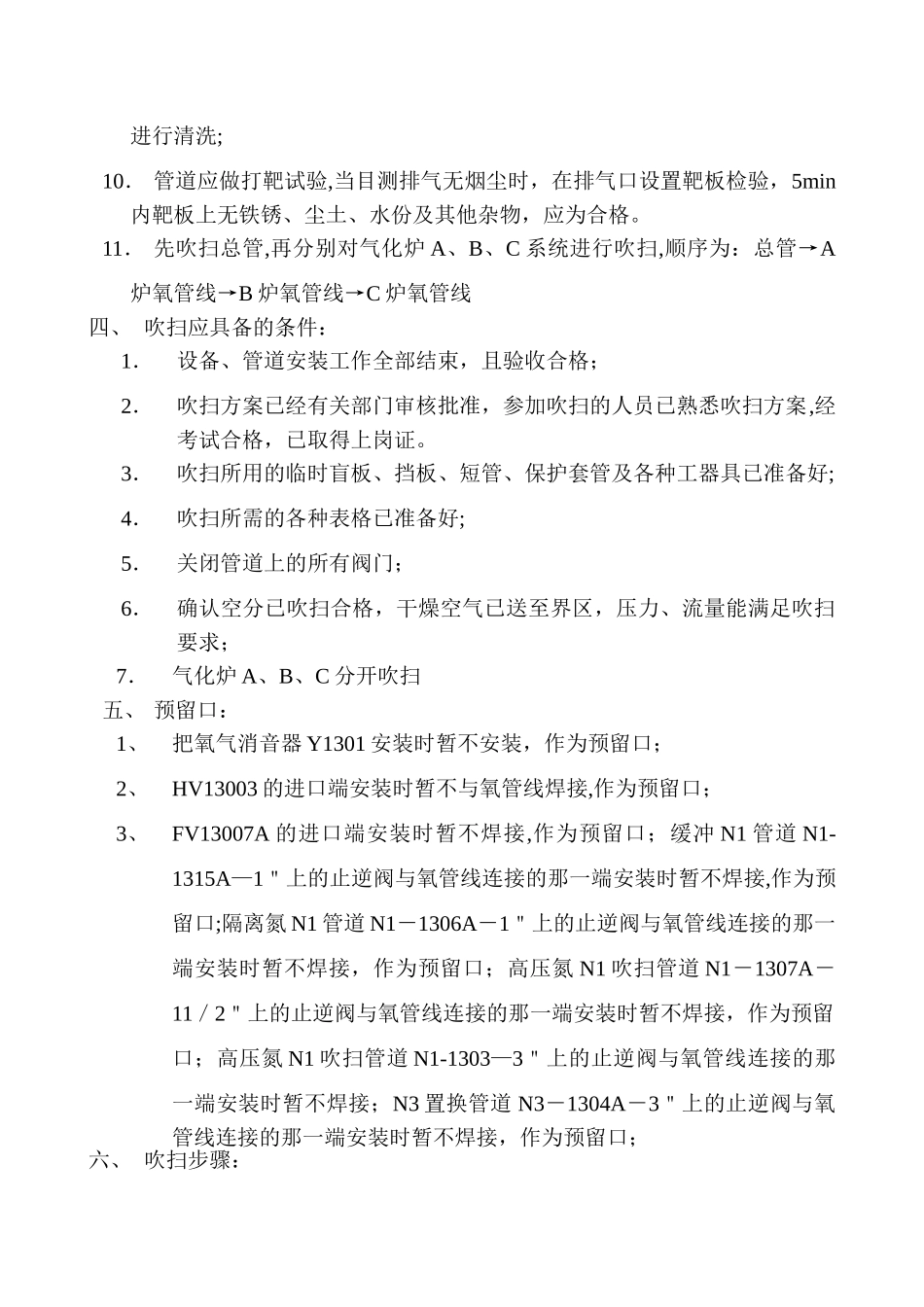

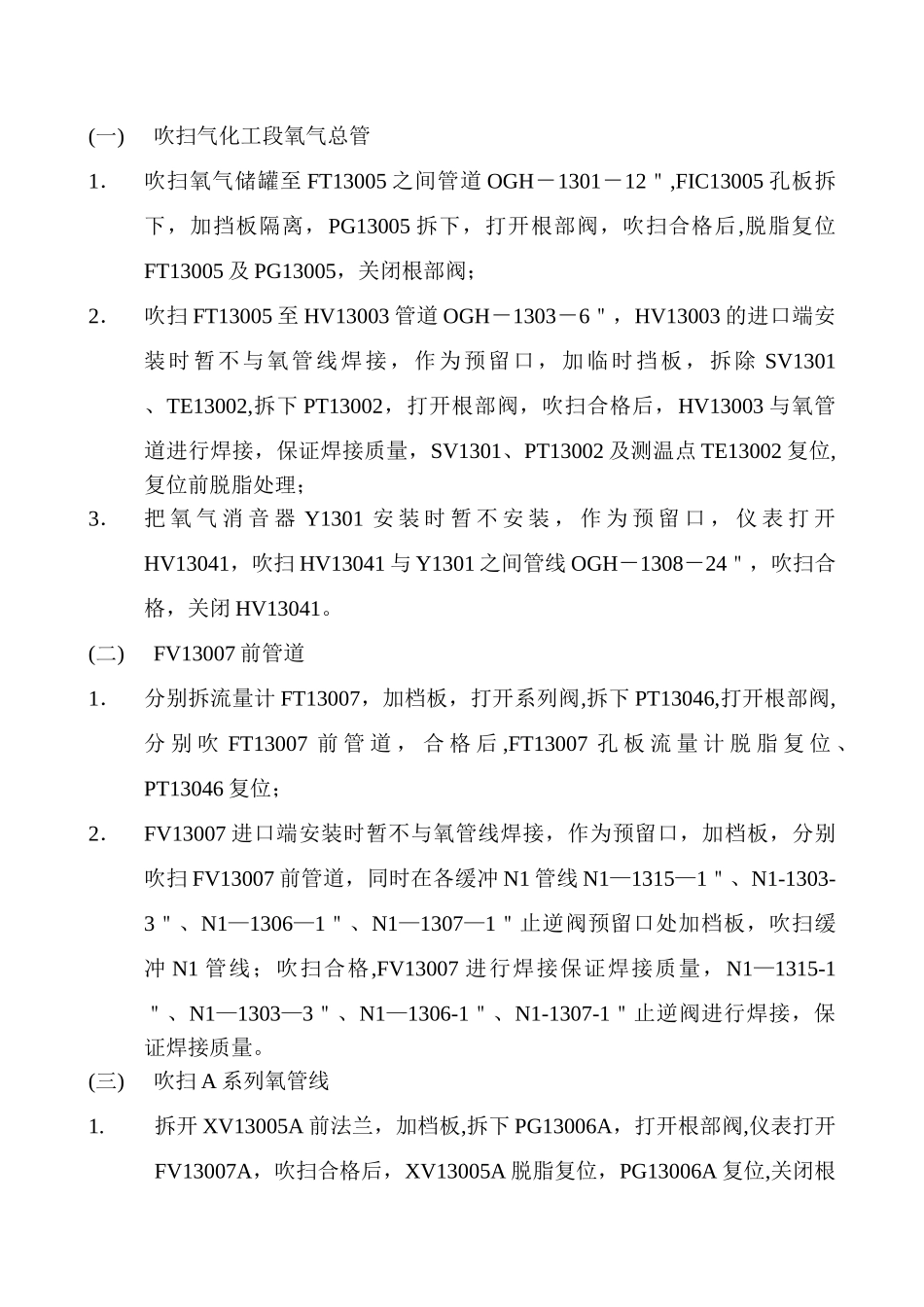

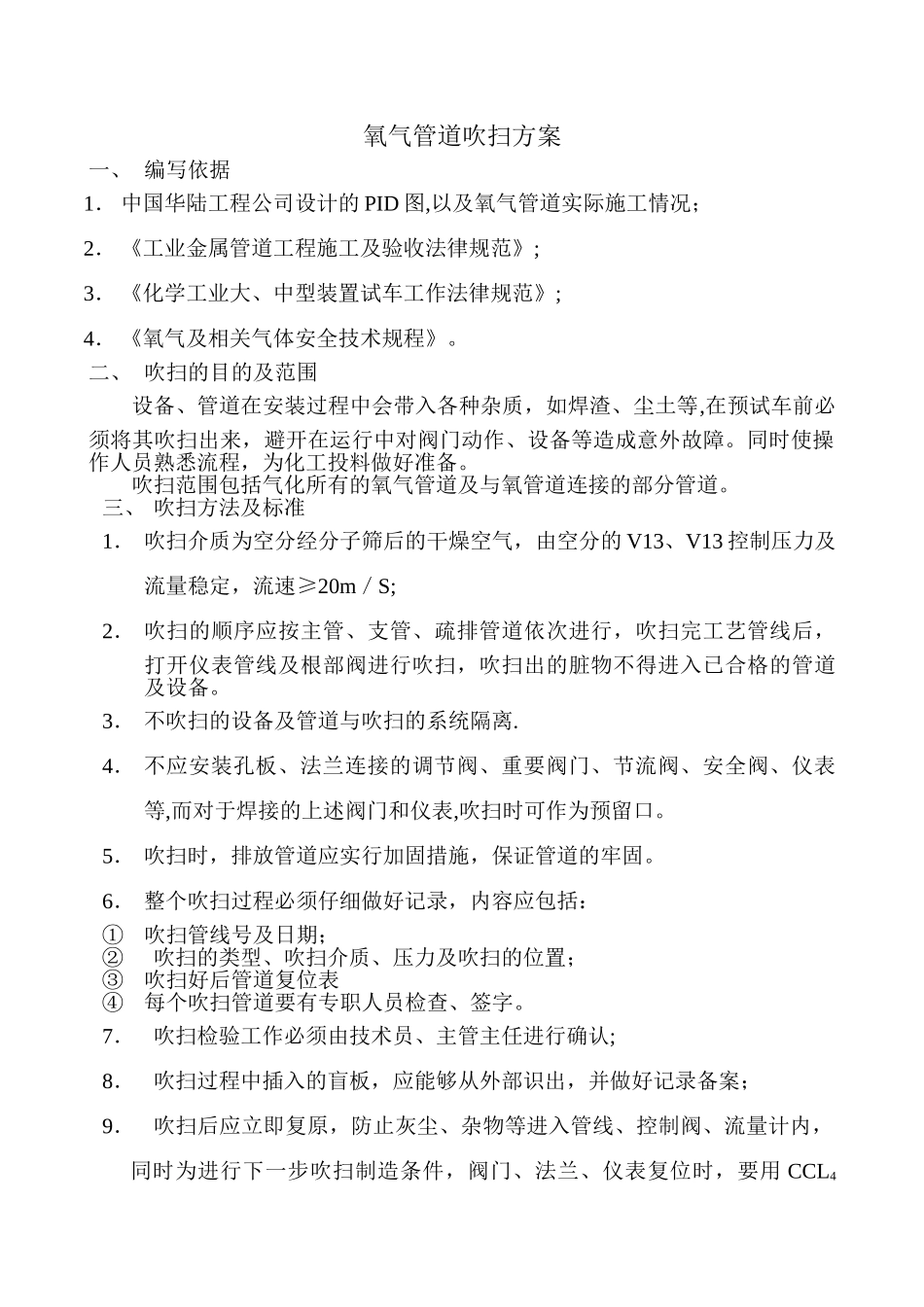

氧气管道吹扫方案一、 编写依据1. 中国华陆工程公司设计的 PID 图,以及氧气管道实际施工情况;2. 《工业金属管道工程施工及验收法律规范》;3. 《化学工业大、中型装置试车工作法律规范》;4. 《氧气及相关气体安全技术规程》。二、 吹扫的目的及范围设备、管道在安装过程中会带入各种杂质,如焊渣、尘土等,在预试车前必须将其吹扫出来,避开在运行中对阀门动作、设备等造成意外故障。同时使操作人员熟悉流程,为化工投料做好准备。吹扫范围包括气化所有的氧气管道及与氧管道连接的部分管道。三、 吹扫方法及标准1. 吹扫介质为空分经分子筛后的干燥空气,由空分的 V13、V13 控制压力及流量稳定,流速≥20m/S;2. 吹扫的顺序应按主管、支管、疏排管道依次进行,吹扫完工艺管线后,打开仪表管线及根部阀进行吹扫,吹扫出的脏物不得进入已合格的管道及设备。3. 不吹扫的设备及管道与吹扫的系统隔离.4. 不应安装孔板、法兰连接的调节阀、重要阀门、节流阀、安全阀、仪表等,而对于焊接的上述阀门和仪表,吹扫时可作为预留口。5. 吹扫时,排放管道应实行加固措施,保证管道的牢固。6. 整个吹扫过程必须仔细做好记录,内容应包括:①吹扫管线号及日期;②吹扫的类型、吹扫介质、压力及吹扫的位置;③吹扫好后管道复位表④每个吹扫管道要有专职人员检查、签字。7.吹扫检验工作必须由技术员、主管主任进行确认;8.吹扫过程中插入的盲板,应能够从外部识出,并做好记录备案;9.吹扫后应立即复原,防止灰尘、杂物等进入管线、控制阀、流量计内,同时为进行下一步吹扫制造条件,阀门、法兰、仪表复位时,要用 CCL4进行清洗;10. 管道应做打靶试验,当目测排气无烟尘时,在排气口设置靶板检验,5min内靶板上无铁锈、尘土、水份及其他杂物,应为合格。11. 先吹扫总管,再分别对气化炉 A、B、C 系统进行吹扫,顺序为:总管→A炉氧管线→B 炉氧管线→C 炉氧管线四、 吹扫应具备的条件:1.设备、管道安装工作全部结束,且验收合格;2.吹扫方案已经有关部门审核批准,参加吹扫的人员已熟悉吹扫方案,经考试合格,已取得上岗证。3.吹扫所用的临时盲板、挡板、短管、保护套管及各种工器具已准备好;4.吹扫所需的各种表格已准备好;5.关闭管道上的所有阀门;6.确认空分已吹扫合格,干燥空气已送至界区,压力、流量能满足吹扫要求;7.气化炉 A、B、C 分开吹扫五、 预留口:1、把氧气消音器 Y1301 安装时暂不安装,作为预留口;2...
