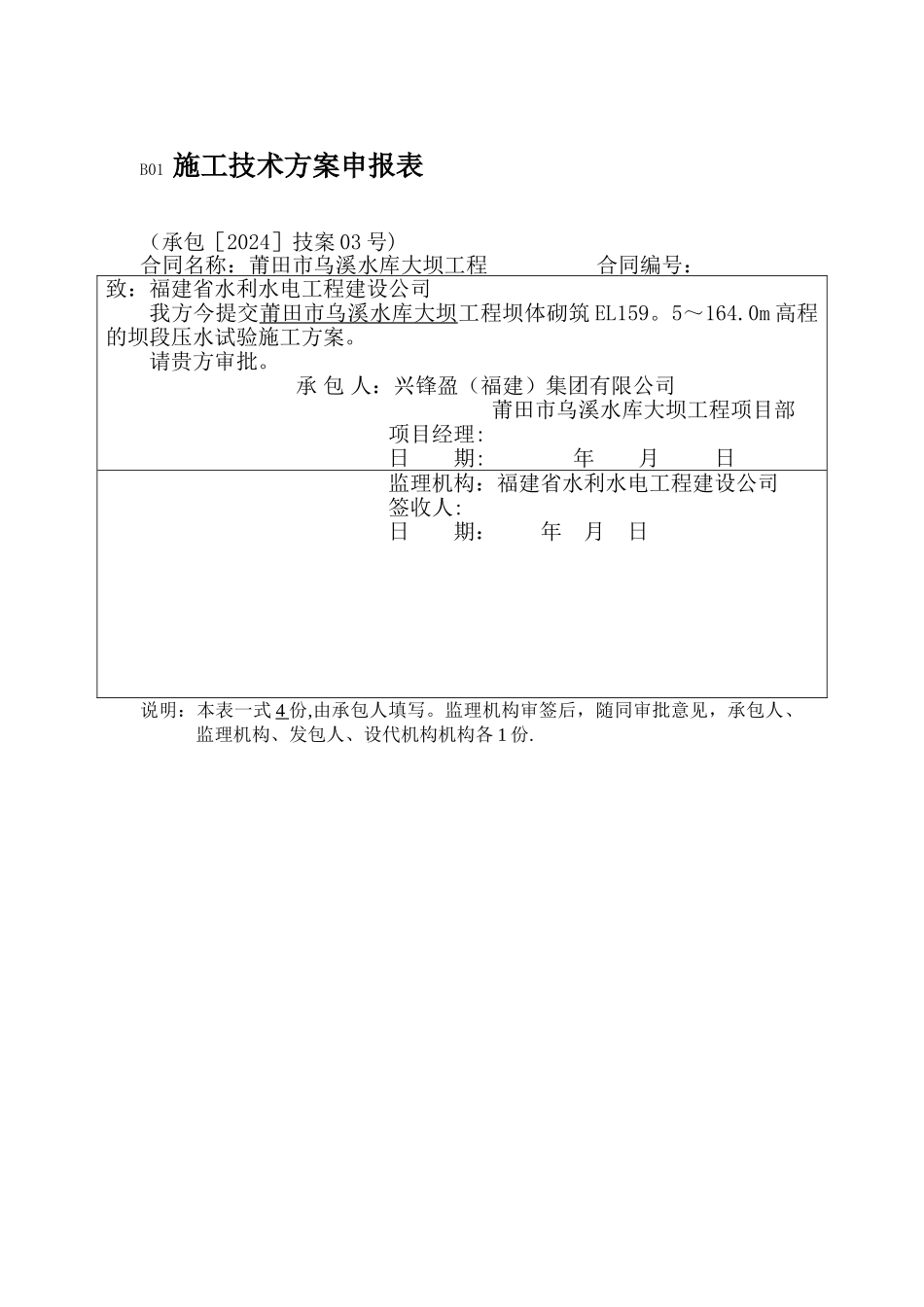

B01 施工技术方案申报表(承包[2024]技案 03 号)合同名称:莆田市乌溪水库大坝工程 合同编号:致:福建省水利水电工程建设公司我方今提交莆田市乌溪水库大坝工程坝体砌筑 EL159
0m 高程的坝段压水试验施工方案
承 包 人:兴锋盈(福建)集团有限公司 莆田市乌溪水库大坝工程项目部项目经理:日 期: 年 月 日监理机构:福建省水利水电工程建设公司签收人:日 期: 年 月 日说明:本表一式 4 份,由承包人填写
监理机构审签后,随同审批意见,承包人、监理机构、发包人、设代机构机构各 1 份

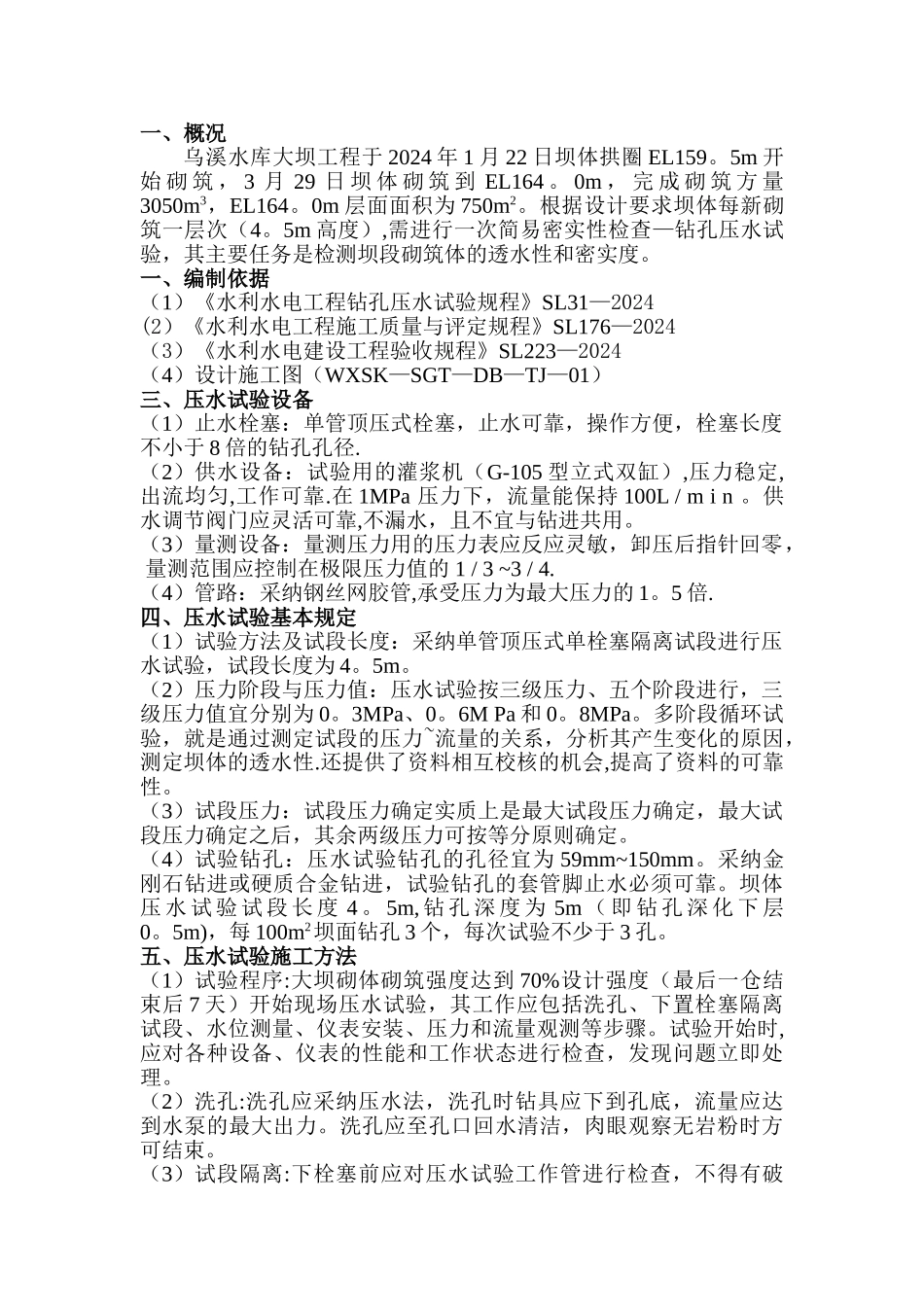

莆田市乌溪水库大坝工程坝体砌筑(4~5m 坝段)压水试验施工方案编辑单位:兴锋盈(福建 ) 集团有限公司 编 辑 人: 编制时间: 2024 年 4 月 1 日 编制人:审核人: 审批人:一、概况乌溪水库大坝工程于 2024 年 1 月 22 日坝体拱圈 EL159
5m 开始 砌 筑 , 3 月 29 日 坝 体 砌 筑 到 EL164
0m , 完 成 砌 筑 方 量3050m3,EL164
0m 层面面积为 750m2
根据设计要求坝体每新砌筑一层次(4
5m 高度),需进行一次简易密实性检查—钻孔压水试验,其主要任务是检测坝段砌筑体的透水性和密实度
一、编制依据(1)《水利水电工程钻孔压水试验规程》SL31—2024(2)《水利水电工程施工质量与评定规程》SL176—2024(3)《水利水电建设工程验收规程》SL223—2024(4)设计施工图(WXSK—SGT—DB—TJ—01)三、压水试验设备(1)止水栓塞:单管顶压式栓塞,止水可靠,操作方便,栓塞长度不小于 8 倍的钻孔孔径
(2)供水设备:试验用的灌浆机(G-105 型立式双缸),压力稳定,出流均匀,工作可靠
在 1MPa 压力下,流量能保持 100L / m i n
供水调节阀门应灵活
