二十一、某工程项目,发包人与承包人依据《水利水电土建工程施工合同条件》签订了施工承包合同,该工程的合同价汇总表如下:项 目金 额 (人 民币 )价格比例分析(%)1 、人工费2 、设备费3 、材料费556055646880187488698占直接费 31
22占总报 22
80 占有效合同 价 24
09直接费177372724 、 施 工 场地管理费2217159直接费的 12
805 、 总 部 管理费14965821~ 4项 的 7
616 、利润11798061~5的 5
217 、 有 效 合同价226308188 、备用金25000009
90总报价25130818合同中规定:(1 )工程预付款的总额为合同价格的10%,开工前由发包人一次付清;工 程 预 付 款 按 合 同 条 件 32

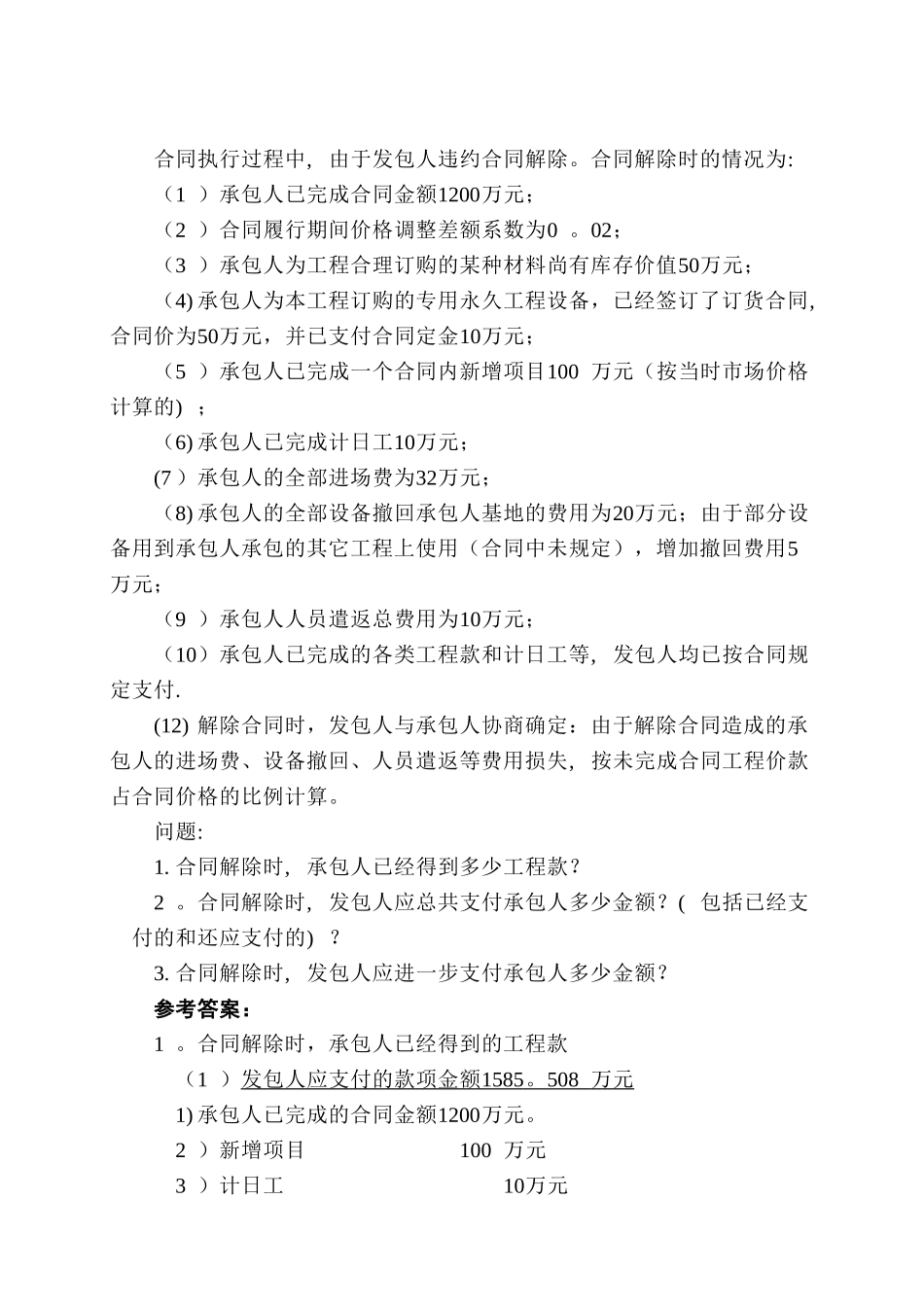

1款 中 的 公 式 R= 扣 还 , 其 中F1=20 %,F2=90 %;(2 )发包人从第一次支付工程进度款起按10% 的比例扣保留金, 直至保留金总额达到合同价的5 %为止;(3 )物价调整采纳调价公式法;合同执行过程中, 由于发包人违约合同解除
合同解除时的情况为:(1 )承包人已完成合同金额1200万元;(2 )合同履行期间价格调整差额系数为0

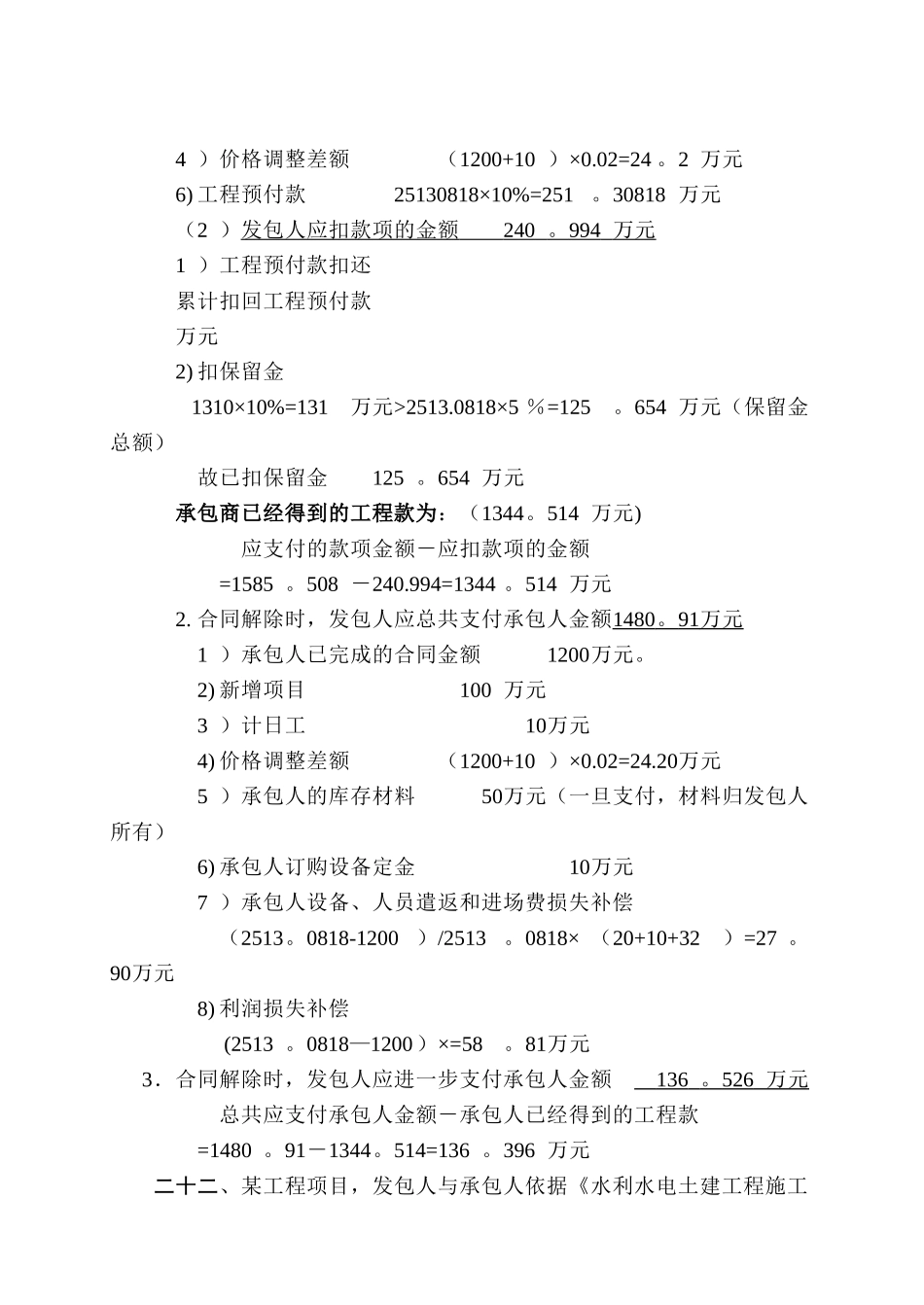

02;(3 )承包人为工程合理订购的某种材料尚有库存价值50万元;(4) 承包人为本工程订购的专用永久工程设备,已经签订了订货合同,合同价为50万元,并已支付合同定金10万元;(5 )承包人已完成一个合同内新增项目100 万元(按当时市场价格计算的) ;(6) 承包人已完成计日工10万元;(7 )承包人的全部进场费为32万元;(8) 承包人的全部设备撤回承包人基地的费用为20万
