电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

水泥搅拌桩加钻孔桩围护施工方案

水泥搅拌桩加钻孔桩围护施工方案_第1页
1/23
水泥搅拌桩加钻孔桩围护施工方案_第2页
2/23
水泥搅拌桩加钻孔桩围护施工方案_第3页
3/23

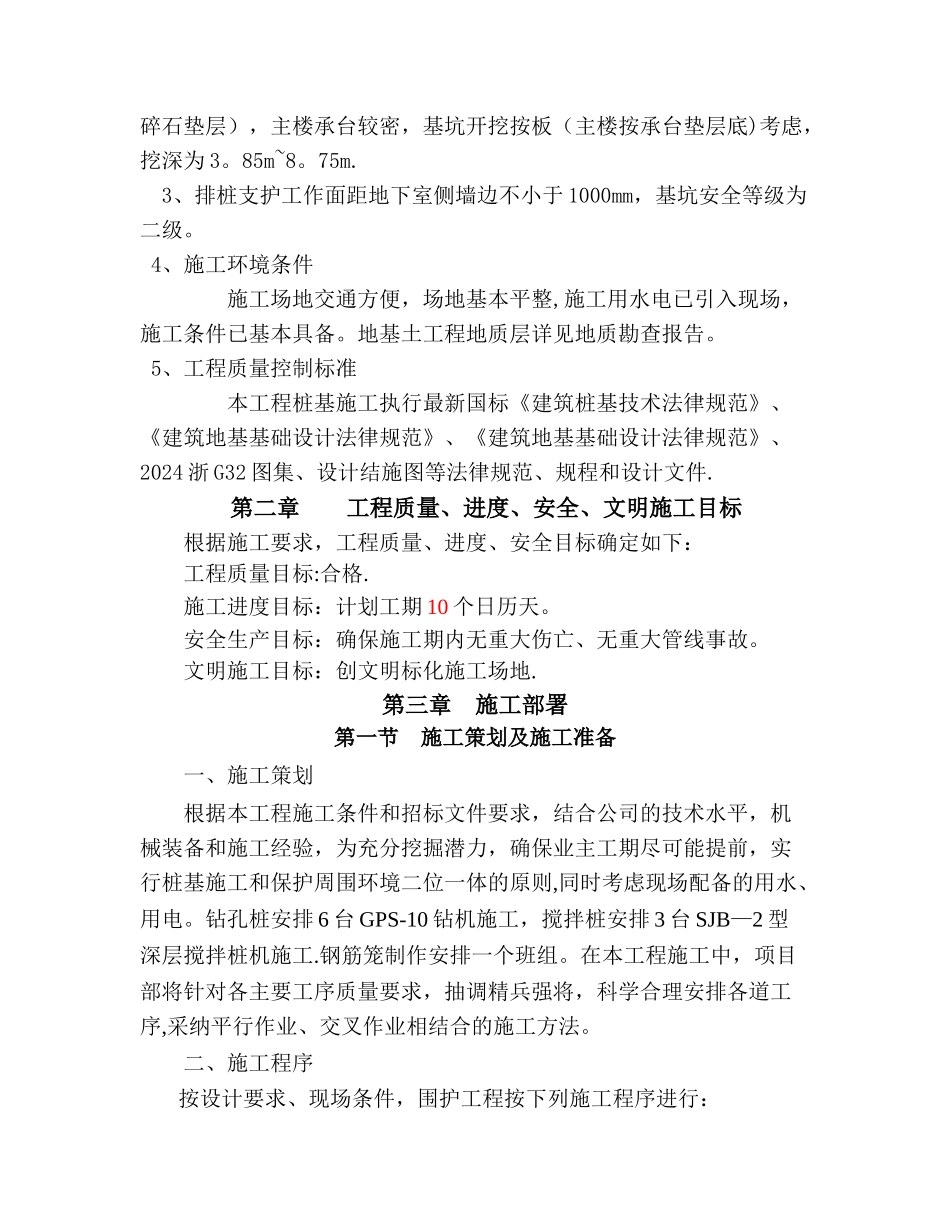

目 录第一章 概况…。………………………………………….……….。3第二章 工程质量、进度、安全、文明施工目标.。……………。。4第三章 施工部署……………………………。……………………。5 第一节 施工策划及施工准备……………………………。。5 第二节 现场项目组织管理…………………………………6 第三节 施工场地总平面布置…….………………………。8 第四节 机械设备器具配备计划…………………………。.9 第五节 劳动力配备计划………………………………….。9 第六节 施工材料计划………………………。…………。.10 第七节 施工进度计划……………………………………。10 第八节 竣工验收计划…………………………….………10第四章 钻孔灌注桩施工技术措施………………………………11第五章 搅拌桩施工技术措施…………………………………。。16第六章 施工工期保证措施 …………………………………。。17第七章 工程质量保证措施 ………………………………….。19第八章 安全生产、文明施工管理措施……………………….。26第一章 概 况一、工程概况1、本工程位于绍兴滨海新城江滨区,一层地下车库(局部二层地下车库),总地下面积为 42117。0 平方米。2、本工程设计±0.00 相当于黄海标高 6.20m,场地现状标高按 5.5m考虑,东侧道路标高按 6。5m 考虑:地下室基础板面标高-4.00m、-7。60m,板厚分别为 400mm、550mm,垫层 150mm(地下二层增设 200 厚碎石垫层),主楼承台较密,基坑开挖按板(主楼按承台垫层底)考虑,挖深为 3。85m~8。75m.3、排桩支护工作面距地下室侧墙边不小于 1000mm,基坑安全等级为二级。4、施工环境条件 施工场地交通方便,场地基本平整,施工用水电已引入现场,施工条件已基本具备。地基土工程地质层详见地质勘查报告。5、工程质量控制标准本工程桩基施工执行最新国标《建筑桩基技术法律规范》、《建筑地基基础设计法律规范》、《建筑地基基础设计法律规范》、2024 浙 G32 图集、设计结施图等法律规范、规程和设计文件.第二章 工程质量、进度、安全、文明施工目标根据施工要求,工程质量、进度、安全目标确定如下: 工程质量目标:合格. 施工进度目标:计划工期 10 个日历天。 安全生产目标:确保施工期内无重大伤亡、无重大管线事故。 文明施工目标:创文明标化施工场地.第三章 施工部署第一节 施工策划及施工准备 一、施工策划 根据本工程施工...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

水泥搅拌桩加钻孔桩围护施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
