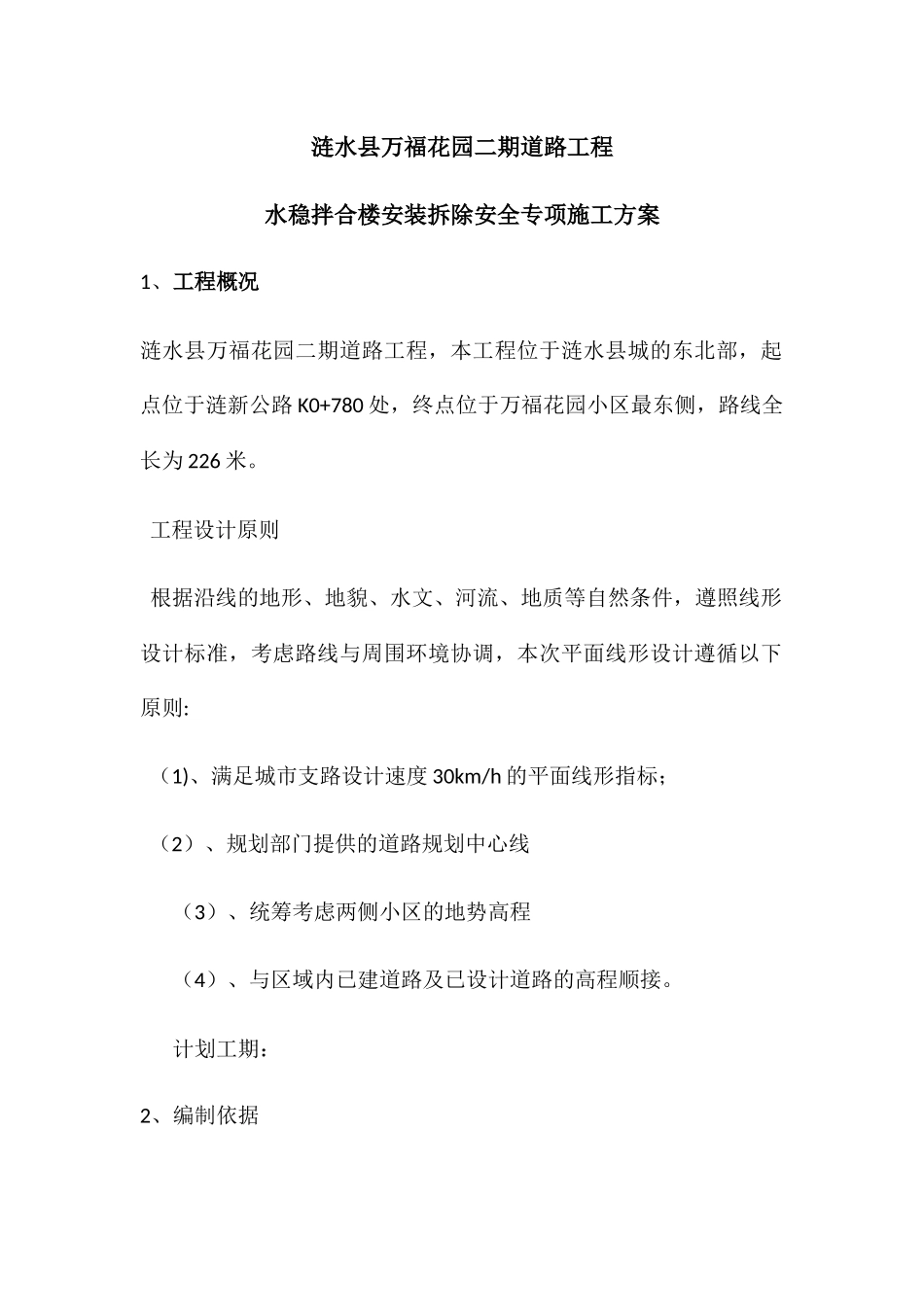

涟水县万福花园二期道路工程水稳拌合楼安装拆除安全专项施工方案1、工程概况涟水县万福花园二期道路工程,本工程位于涟水县城的东北部,起点位于涟新公路 K0+780 处,终点位于万福花园小区最东侧,路线全长为 226 米
工程设计原则 根据沿线的地形、地貌、水文、河流、地质等自然条件,遵照线形设计标准,考虑路线与周围环境协调,本次平面线形设计遵循以下原则: (1)、满足城市支路设计速度 30km/h 的平面线形指标; (2)、规划部门提供的道路规划中心线(3)、统筹考虑两侧小区的地势高程(4)、与区域内已建道路及已设计道路的高程顺接

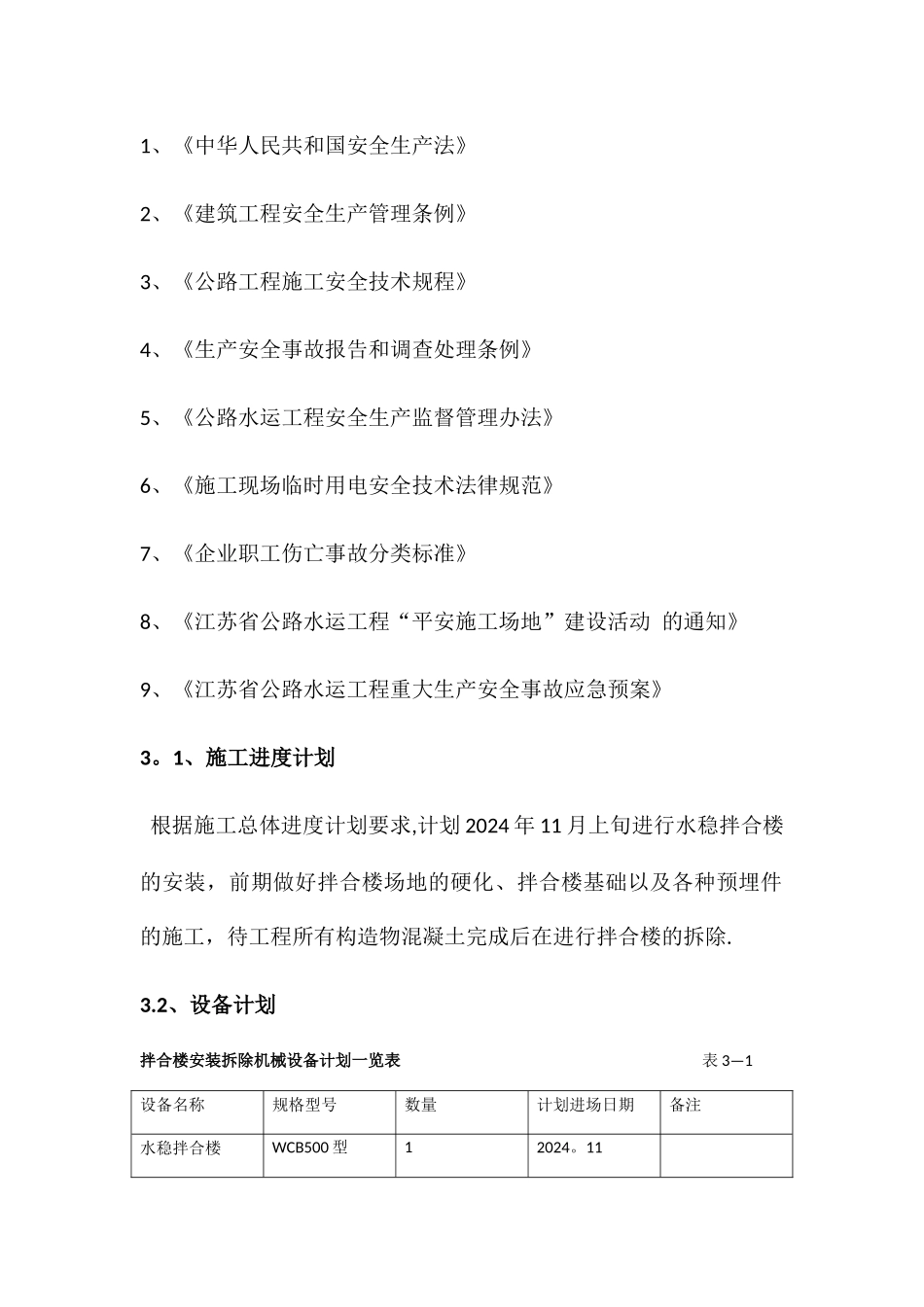

计划工期:2、编制依据1、《中华人民共和国安全生产法》2、《建筑工程安全生产管理条例》3、《公路工程施工安全技术规程》4、《生产安全事故报告和调查处理条例》5、《公路水运工程安全生产监督管理办法》6、《施工现场临时用电安全技术法律规范》7、《企业职工伤亡事故分类标准》8、《江苏省公路水运工程“平安施工场地”建设活动 的通知》9、《江苏省公路水运工程重大生产安全事故应急预案》3
1、施工进度计划 根据施工总体进度计划要求,计划 2024 年 11 月上旬进行水稳拌合楼的安装,前期做好拌合楼场地的硬化、拌合楼基础以及各种预埋件的施工,待工程所有构造物混凝土完成后在进行拌合楼的拆除
2、设备计划拌合楼安装拆除机械设备计划一览表 表 3—1设备名称规格型号数量计划进场日期备注水稳拌合楼WCB500 型12024
114、安装、拆除施工方法4
1、拌合楼安装方法 1、装机前准备 安装前,再次检查设备外观质量,地脚螺栓有无松动、焊口处有无裂纹,有无漏油、水、灰(结块)等;对整机各总成进行认真清洗,清洗后重新喷漆、防锈、翻新;准备所需的各种规格的螺栓、焊条、铁板等,准备工具和安全防护用品,对使用较多的工具多备几套,部分可使用气动扳手,并配备适时的氧割、电焊设
