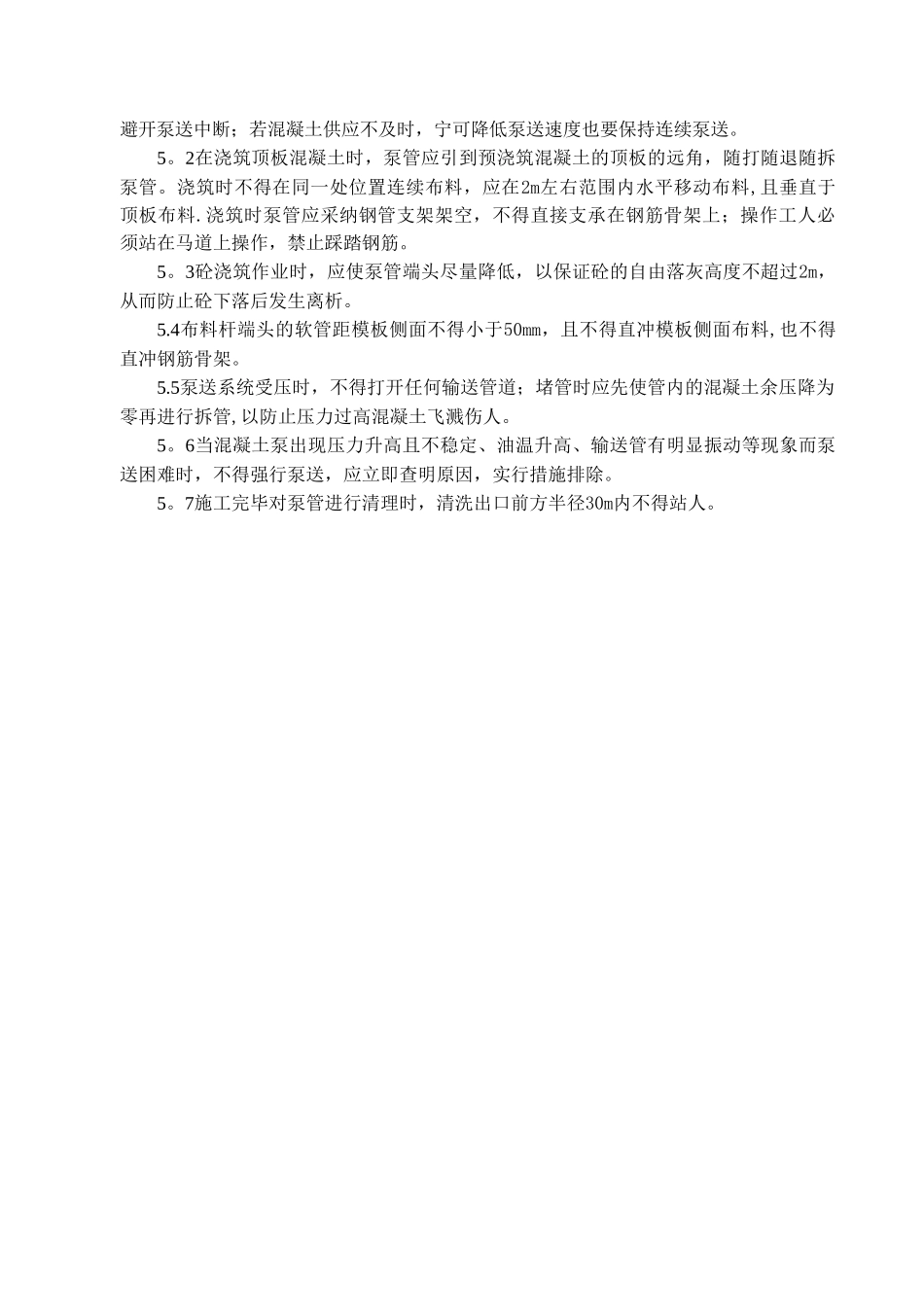

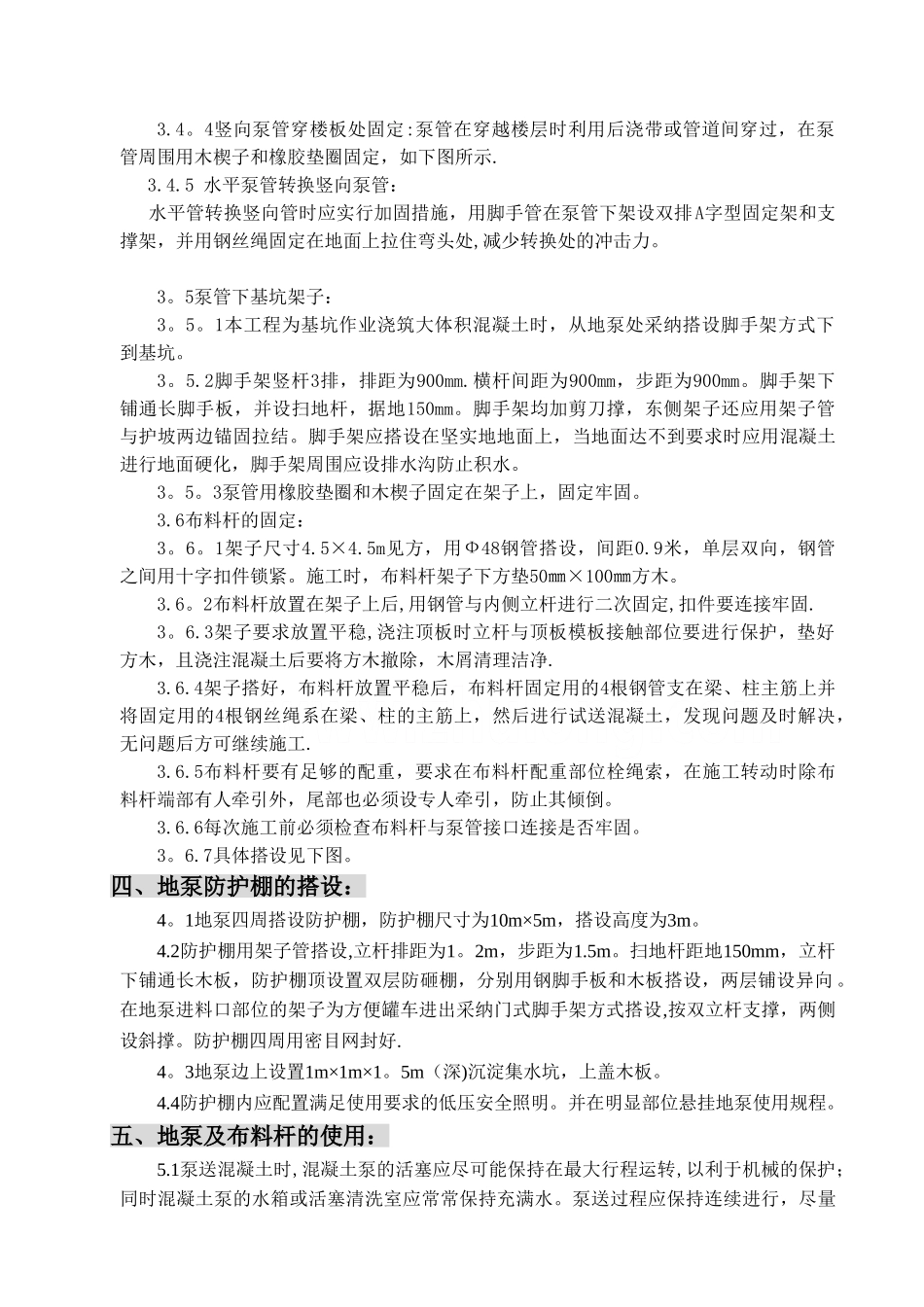

泵管加固方案二、 材料要求:2
1 混凝土地泵:HBT80 型;布料杆;泵管:直径 125mm
2 钢管:外径选用 Ф48mm、壁厚 3
大横杆及立杆长度 4m、6m
钢管涂防锈漆
3 扣件:扣件不能有裂纹、气孔、砂眼等缺陷
扣件与钢管的贴和面要接触良好,扣件夹紧钢管时,开口处的最小距离要小于 5mm,扣件的活动部位应使其转动灵活,旋转扣件的两旋转面间隙小于 1mm
4 木脚手板:脚手板采纳白松木板,板厚为 50mm、板宽为 200mm
5 方木:100×100mm2
6 橡胶垫圈(用于保护泵管)2
7 其他机具:可移动配电箱及电缆,对讲机等
三、地泵、泵管及布料杆的支设:3
1场地要求:地泵支设位置场地应平整,坚实
排水、供水及供电应方便
2地泵支设:地泵选定位置后应将其支腿完全伸出,并插好插销
支腿下垫100×100mm方木
地泵旁边设置好集水坑
地泵料口应方便泵车进出并卸料
地泵应搭设专用的双层防护棚
地泵支设牢固并应经过检查验收
并悬挂好地泵操作规程和负责人等标识牌
3泵管布置:泵管布置应尽量缩短管线长度,减少弯管和软管
泵管铺设应保证安全施工,并且便于清洗管道、排除故障和拆除维修
同一线路选择相同直径的泵管
4泵管固定:3
1水平泵管固定:水平管每隔3m及拐弯处都应设置脚手架管固定
脚手架管固定在楼地面上,室外部分应将脚手管打入土内或浇注混凝土固定
泵管及其支架不得于外爬架发生任何连接或支撑关系
脚手架与泵管之间用橡胶垫圈塞好
泵管在穿越已铺好钢筋的楼地面时,不得将泵管架在钢筋上,应先将马凳固定在顶板模板上(马凳高出顶板钢筋),再在马凳上部垫好方木,绑扎牢固,在方木上铺设泵管
2泵管穿越已合模的墙体(即布料杆位置在核心筒中)时,应搭设脚手架丛墙体上部穿越,脚手架应为三排立杆,排矩、步距均为900mm,支设在成活地面
