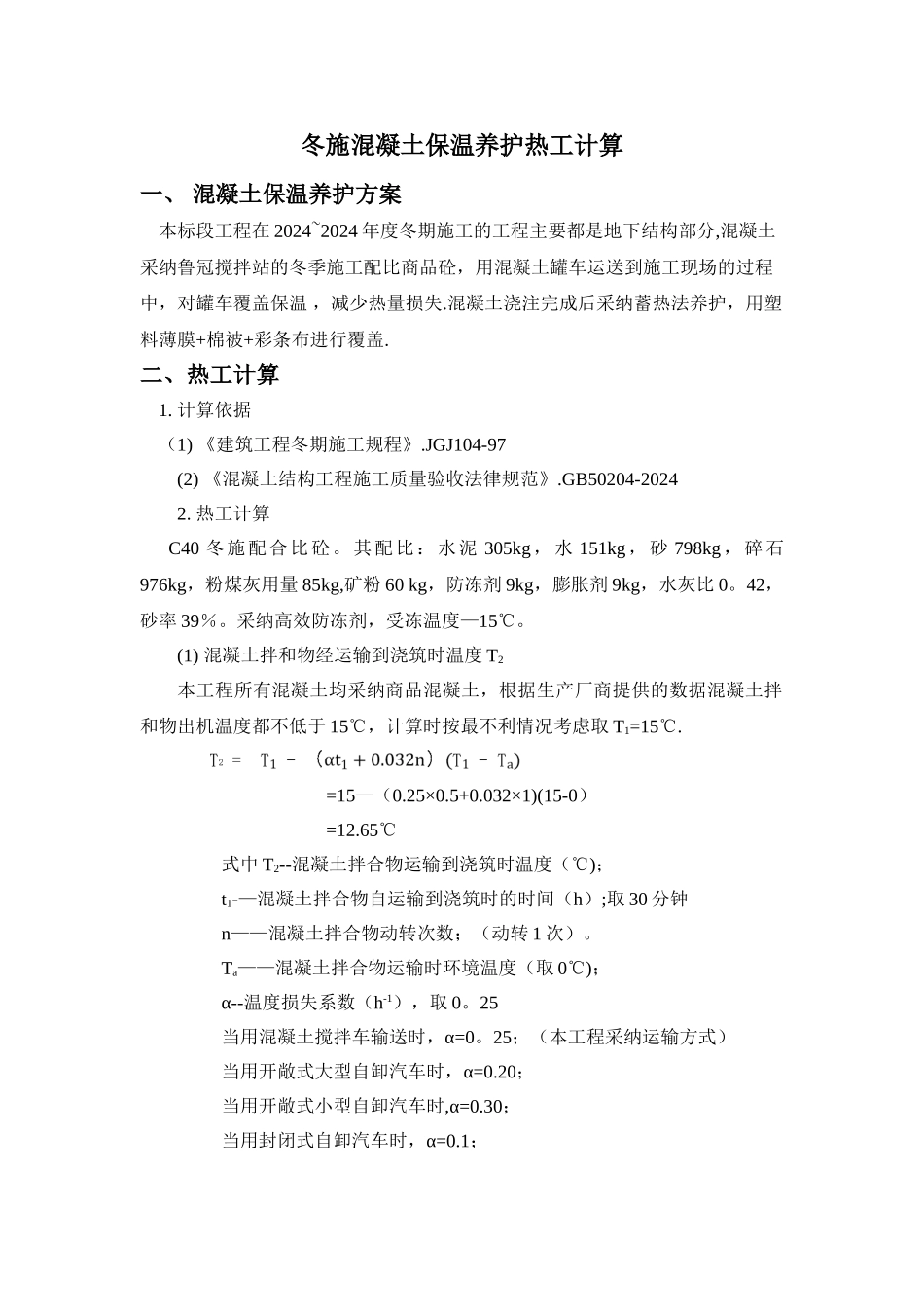

冬施混凝土保温养护热工计算一、 混凝土保温养护方案 本标段工程在 2024~2024 年度冬期施工的工程主要都是地下结构部分,混凝土采纳鲁冠搅拌站的冬季施工配比商品砼,用混凝土罐车运送到施工现场的过程中,对罐车覆盖保温 ,减少热量损失
混凝土浇注完成后采纳蓄热法养护,用塑料薄膜+棉被+彩条布进行覆盖
二、热工计算 1
计算依据 (1) 《建筑工程冬期施工规程》
JGJ104-97(2) 《混凝土结构工程施工质量验收法律规范》
GB50204-20242
热工计算 C40 冬施配合比砼
其配比:水泥 305kg,水 151kg,砂 798kg,碎石976kg,粉煤灰用量 85kg,矿粉 60 kg,防冻剂 9kg,膨胀剂 9kg,水灰比 0
42,砂率 39%
采纳高效防冻剂,受冻温度—15℃
(1) 混凝土拌和物经运输到浇筑时温度 T2本工程所有混凝土均采纳商品混凝土,根据生产厂商提供的数据混凝土拌和物出机温度都不低于 15℃,计算时按最不利情况考虑取 T1=15℃
=15—(0
032×1)(15-0)=12
65℃ 式中 T2--混凝土拌合物运输到浇筑时温度(℃);t1-—混凝土拌合物自运输到浇筑时的时间(h);取 30 分钟n——混凝土拌合物动转次数;(动转 1 次)
Ta——混凝土拌合物运输时环境温度(取 0℃);α--温度损失系数(h-1),取 0
25当用混凝土搅拌车输送时,α=0
25;(本工程采纳运输方式)当用开敞式大型自卸汽车时,α=0
20;当用开敞式小型自卸汽车时,α=0
30;当用封闭式自卸汽车时,α=0
1;当用手推车时,α=0
根据以上计算数据可以得出混凝土入模温度为 12

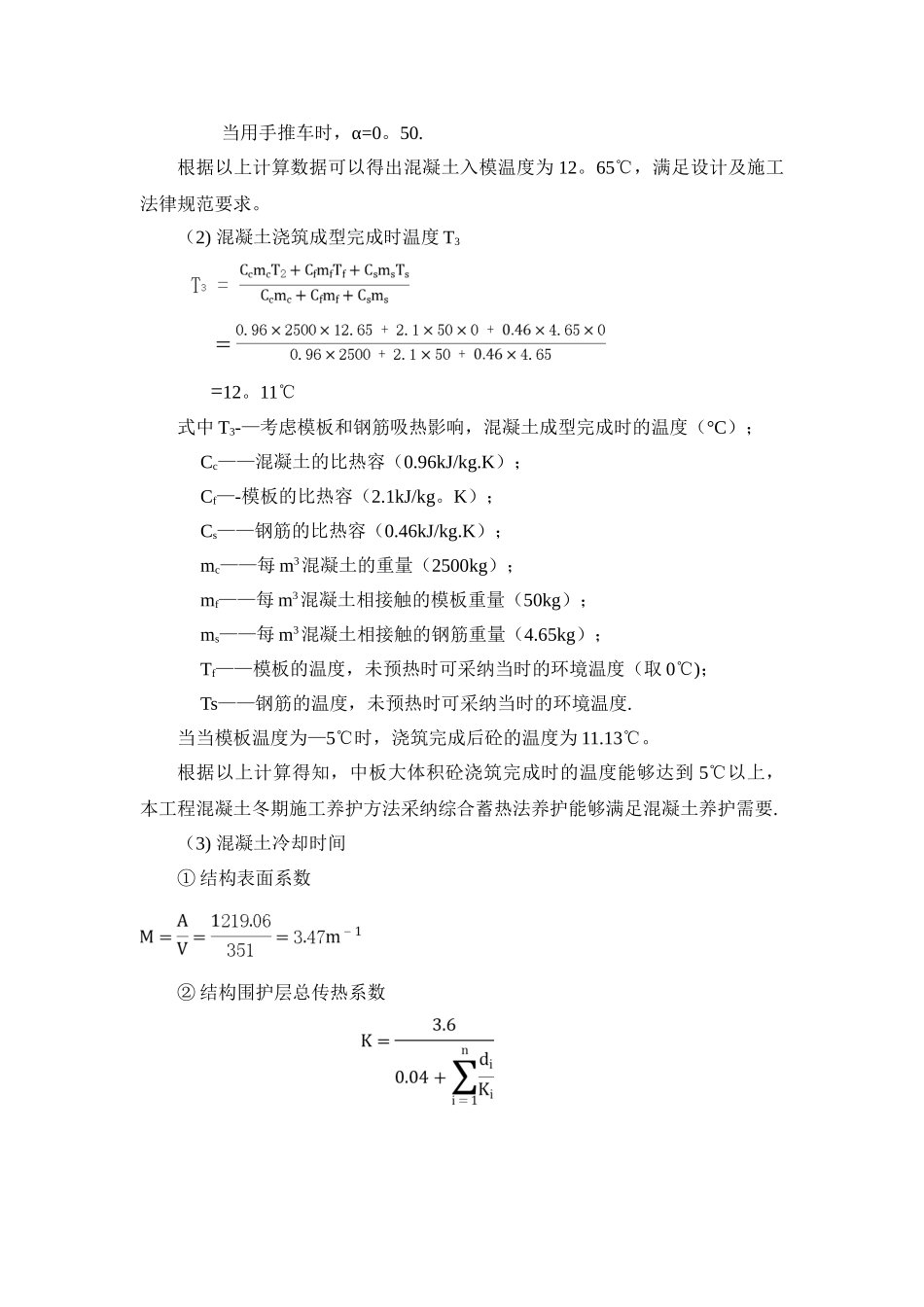

65℃,满足设计及施工法律规范要求
(2) 混凝土浇筑成型完成时温度 T3 =12

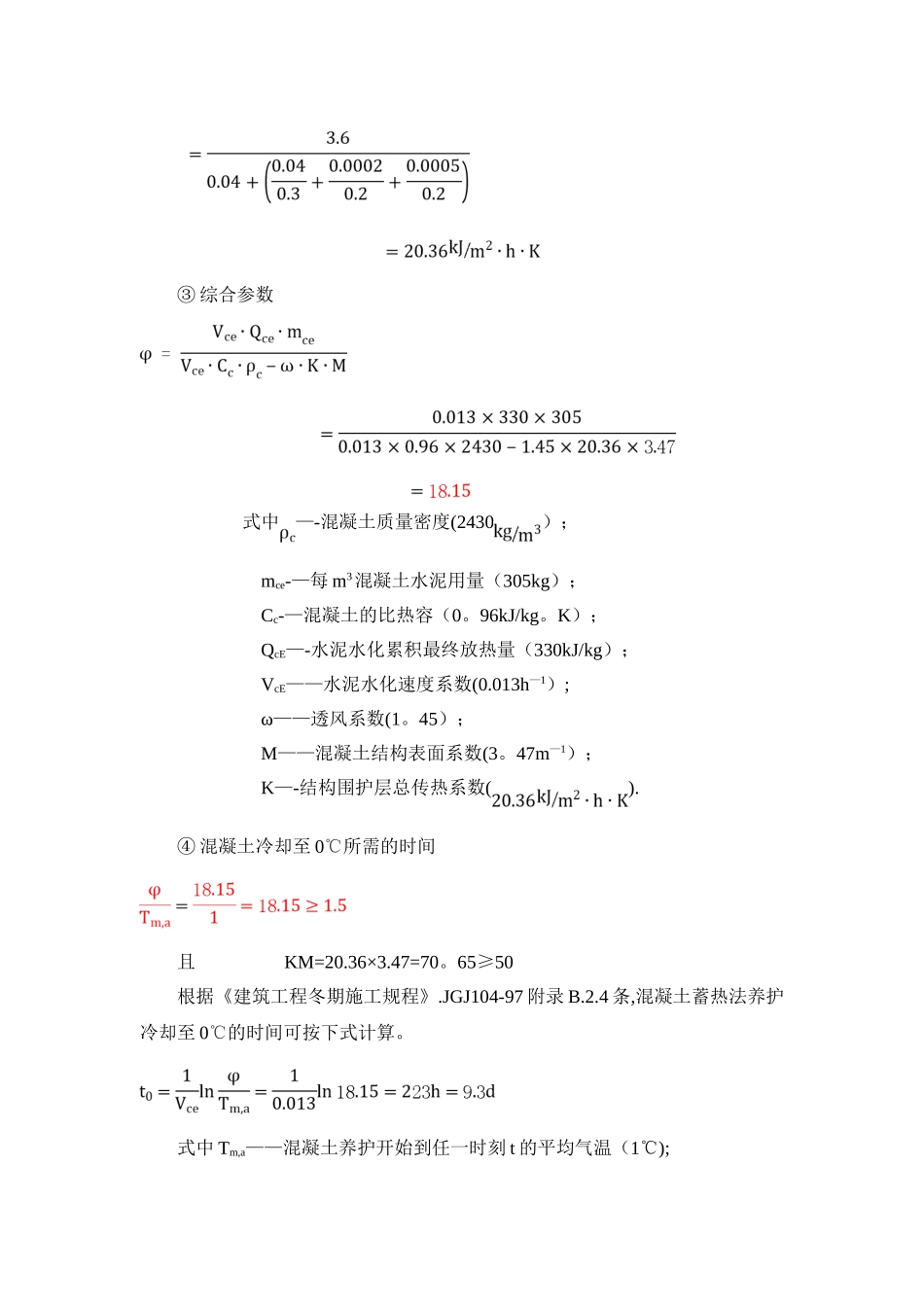

11℃式中 T3-—考虑模板和钢筋吸热影响,混凝土成型完成时
