混凝土收面施工工法关键词:混凝土、抹压、收面、挂线、找平、标高控制、观感质量1、前言当前,随着我国社会经济的不断进展,建筑工程质量水平稳步提高,人们对建筑主体地面要求不断提高,随之而来的对主体混凝土地面平整度和标高控制更为严格
本工法通过磨光机配合铝合金杆收面施工技术能够有效的保证地面平整度和标高的控制,更好的节约施工时间,降低施工成本,使混凝土地面观感更出众
2、工法特点本工法在实测中地面平整度在 5mm 以内,标高控制在 8mm 以内,混凝土地面整体观感质量好
3、适用范围本工法适用一般居民住宅、商业等公用建筑地面
4、工艺原理本工法通过地面抄平定出 50mm 控制线,初步确定地面标高,利用铝合金杆进行第一次刮平,然后通过标高控制点挂线确定混凝土地面平整,待混凝土初凝后终凝前用磨光机二次抹压,使混凝土面光滑平整
抹压完成后及时覆盖薄膜并洒水养护,通过此一系列工艺,混凝土地面标高偏差控制在合理范围内,地面平整无裂纹,观感质量良好
5、工艺流程及操作要点(1)工艺流程:地面抄平→混凝土地面浇筑→挂线第一次找平→铝合金杆收面→磨光机二次抹面找平→覆盖薄膜→洒水养护
(2)操作要点: 1)标高控制点取高出完成面 50mm,利用水准仪进行抄平,将控制点引到已绑扎固定的墙、柱钢筋上,用铝合金杆平整后,应挂线第一次找平
2)待地面混凝土浇筑初凝后,应用磨光机进行二次抹压找平,收面完成后覆盖薄膜并洒水养护,防止产生收缩裂纹,影响质量观感

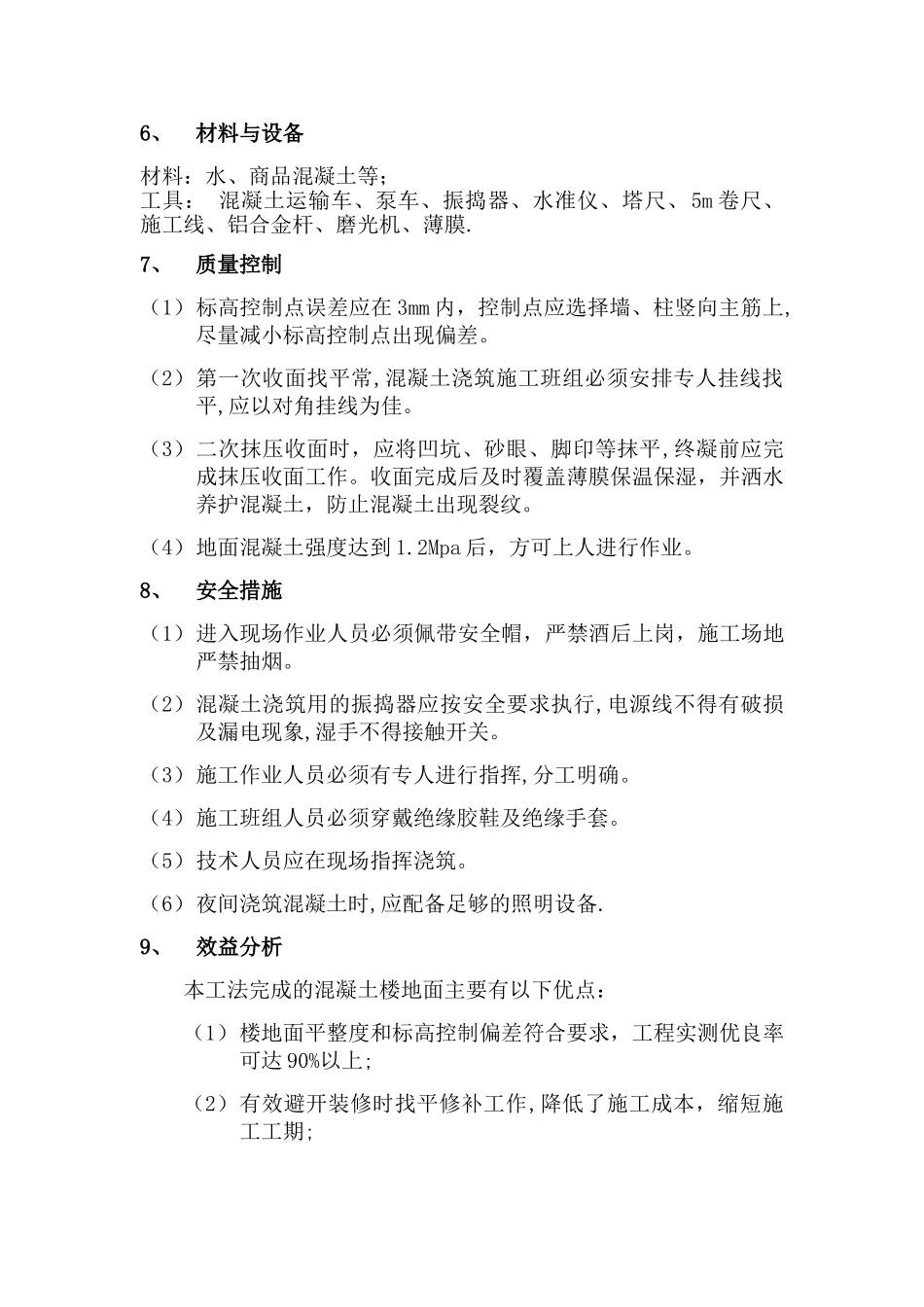

6、材料与设备材料:水、商品混凝土等;工具: 混凝土运输车、泵车、振捣器、水准仪、塔尺、5m 卷尺、施工线、铝合金杆、磨光机、薄膜
7、质量控制(1)标高控制点误差应在 3mm 内,控制点应选择墙、柱竖向主筋上,尽量减小标高控制点出现偏差
(2)第一次收面找平常,混凝土浇筑施工班组必须安排专人挂线找平,应以对角挂线为佳

(3)二次抹压收面时,应将凹坑
