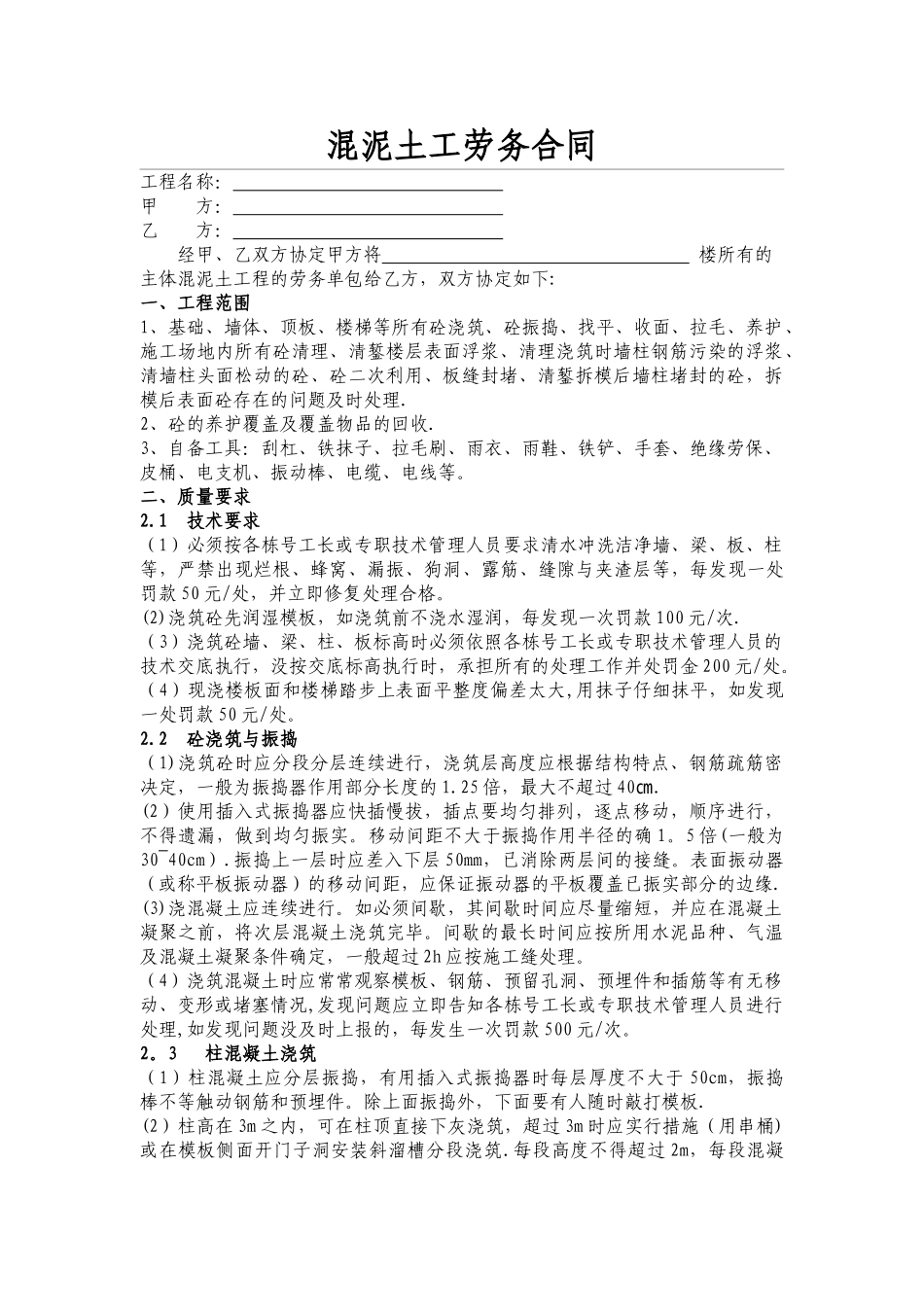

混泥土工劳务合同工程名称: 甲 方: 乙 方: 经甲、乙双方协定甲方将 楼所有的主体混泥土工程的劳务单包给乙方,双方协定如下:一、工程范围 1、基础、墙体、顶板、楼梯等所有砼浇筑、砼振捣、找平、收面、拉毛、养护、施工场地内所有砼清理、清錾楼层表面浮浆、清理浇筑时墙柱钢筋污染的浮浆、清墙柱头面松动的砼、砼二次利用、板缝封堵、清錾拆模后墙柱堵封的砼,拆模后表面砼存在的问题及时处理
2、砼的养护覆盖及覆盖物品的回收
3、自备工具:刮杠、铁抹子、拉毛刷、雨衣、雨鞋、铁铲、手套、绝缘劳保、皮桶、电支机、振动棒、电缆、电线等
二、质量要求 2
1 技术要求(1)必须按各栋号工长或专职技术管理人员要求清水冲洗洁净墙、梁、板、柱等,严禁出现烂根、蜂窝、漏振、狗洞、露筋、缝隙与夹渣层等,每发现一处罚款 50 元/处,并立即修复处理合格
(2)浇筑砼先润湿模板,如浇筑前不浇水湿润,每发现一次罚款 100 元/次
(3)浇筑砼墙、梁、柱、板标高时必须依照各栋号工长或专职技术管理人员的技术交底执行,没按交底标高执行时,承担所有的处理工作并处罚金 200 元/处
(4)现浇楼板面和楼梯踏步上表面平整度偏差太大,用抹子仔细抹平,如发现一处罚款 50 元/处

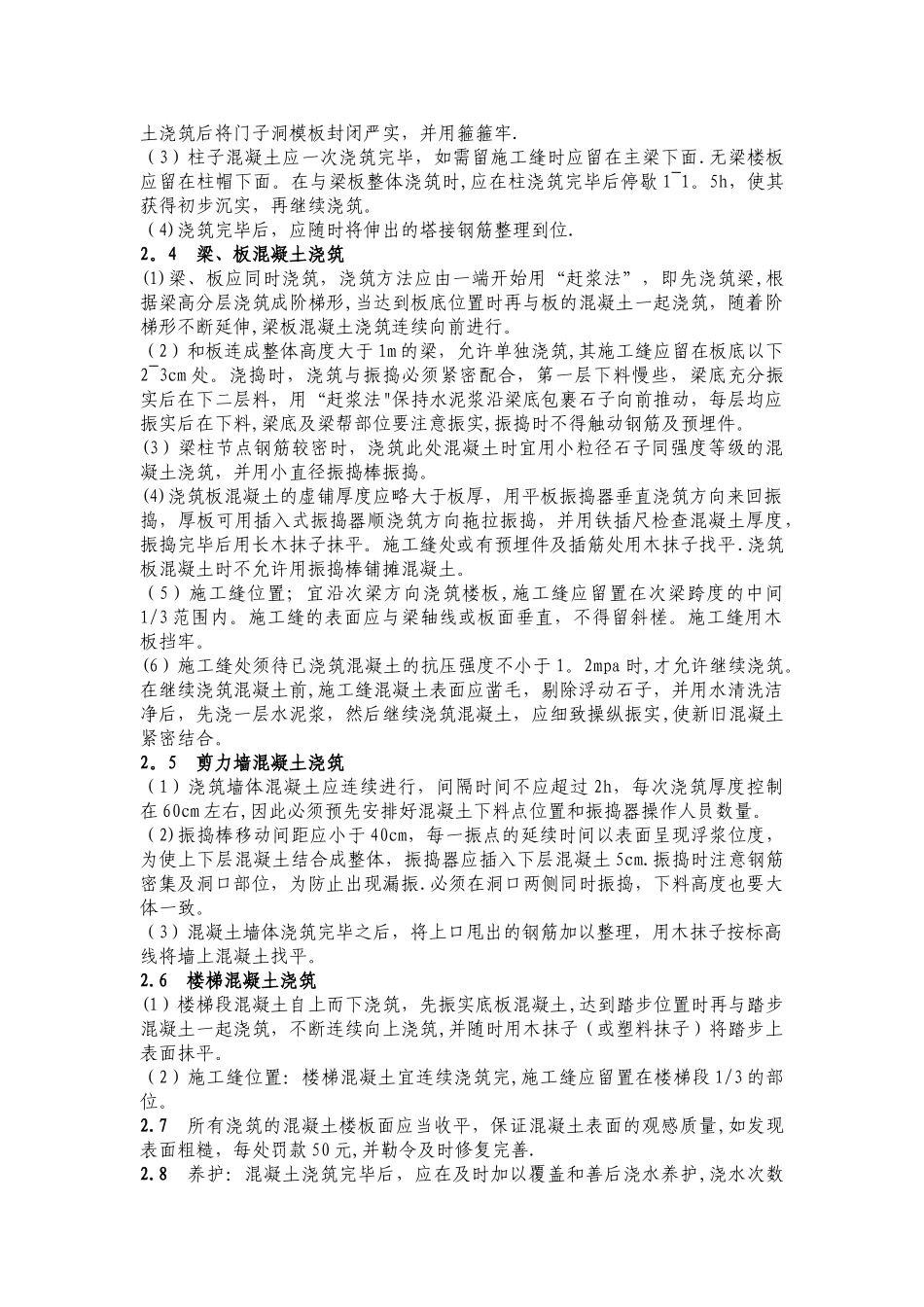

2 砼浇筑与振捣(1)浇筑砼时应分段分层连续进行,浇筑层高度应根据结构特点、钢筋疏筋密决定,一般为振捣器作用部分长度的 1
25 倍,最大不超过 40㎝
(2)使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实
移动间距不大于振捣作用半径的确 1
5 倍(一般为30~40cm)
振捣上一层时应差入下层 50mm,已消除两层间的接缝
表面振动器(或称平板振动器)的移动间距,应保证振动器的平板覆盖已振实部分的边缘
(3)浇混凝土应连续进行
如必须间歇,其间歇时间应尽量缩短,并应在混凝土凝聚之前,将次层混凝土浇筑完
