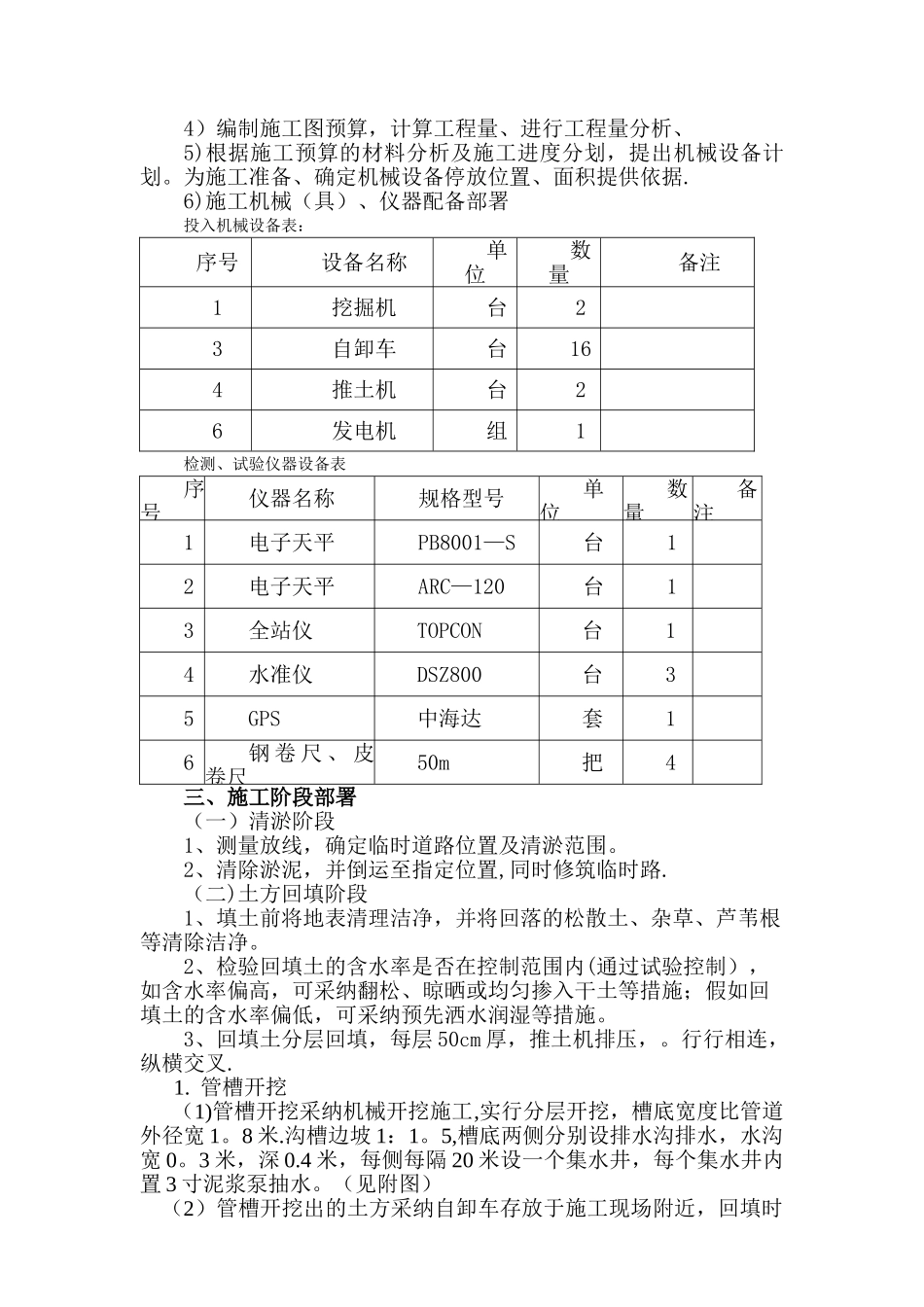

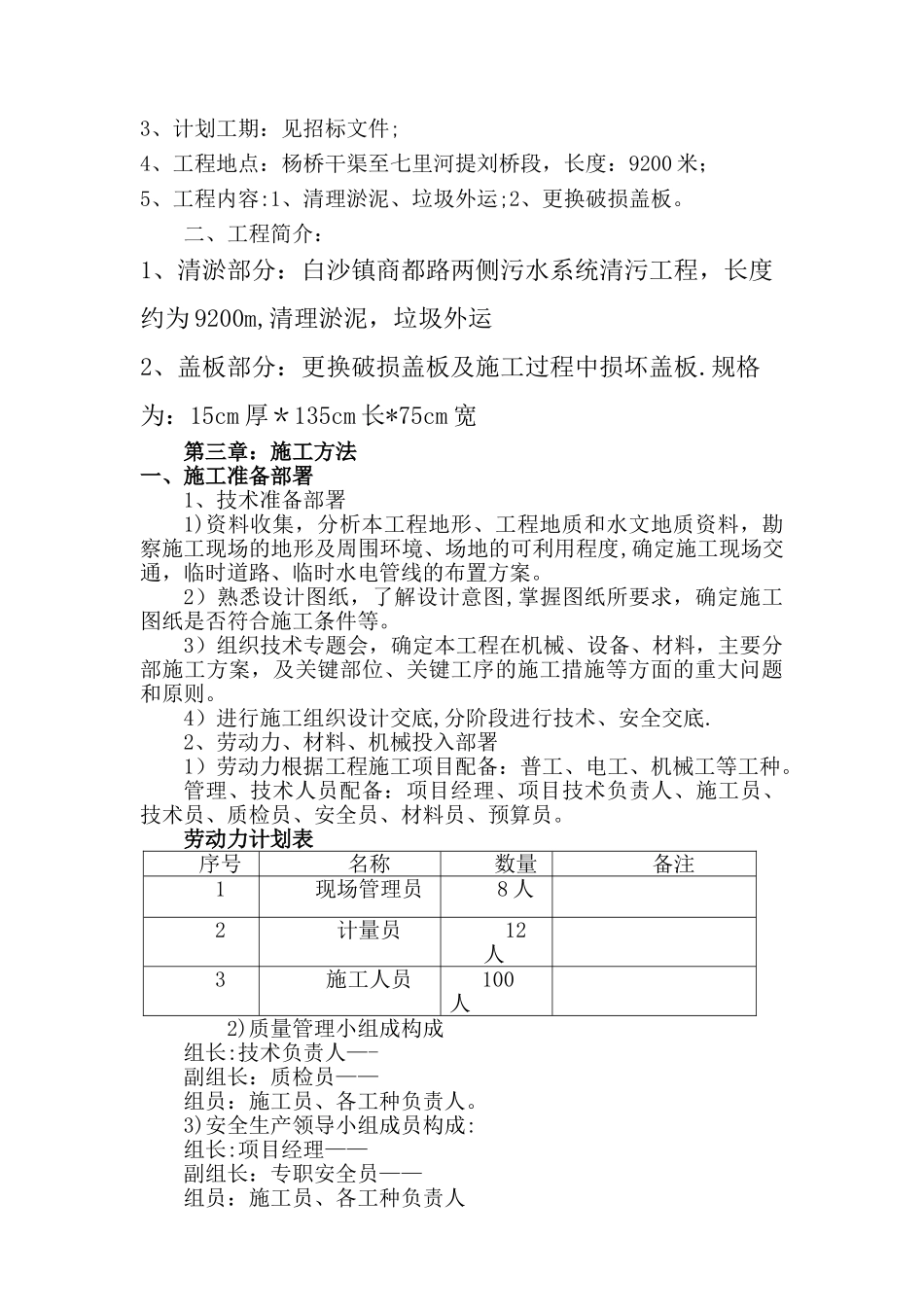

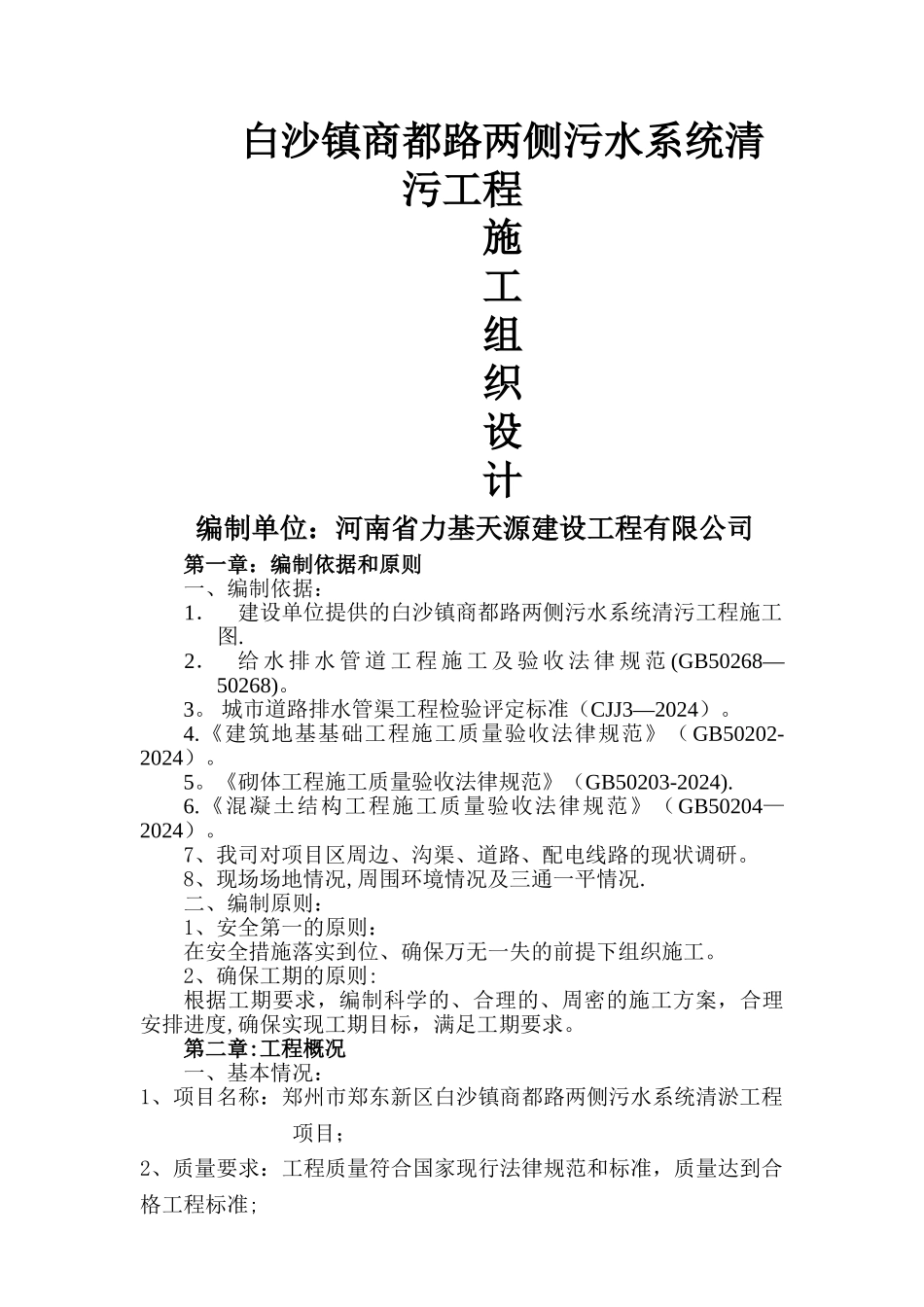

白沙镇商都路两侧污水系统清污工程施工组织设计编制单位:河南省力基天源建设工程有限公司第一章:编制依据和原则一、编制依据:1.建设单位提供的白沙镇商都路两侧污水系统清污工程施工图.2.给 水 排 水 管 道 工 程 施 工 及 验 收 法 律 规 范 (GB50268—50268)。3。 城市道路排水管渠工程检验评定标准(CJJ3—2024)。4.《建筑地基基础工程施工质量验收法律规范》(GB50202-2024)。5。《砌体工程施工质量验收法律规范》(GB50203-2024).6.《混凝土结构工程施工质量验收法律规范》(GB50204—2024)。7、我司对项目区周边、沟渠、道路、配电线路的现状调研。8、现场场地情况,周围环境情况及三通一平情况.二、编制原则:1、安全第一的原则:在安全措施落实到位、确保万无一失的前提下组织施工。2、确保工期的原则:根据工期要求,编制科学的、合理的、周密的施工方案,合理安排进度,确保实现工期目标,满足工期要求。第二章:工程概况一、基本情况:1、项目名称:郑州市郑东新区白沙镇商都路两侧污水系统清淤工程项目;2、质量要求:工程质量符合国家现行法律规范和标准,质量达到合格工程标准;3、计划工期:见招标文件;4、工程地点:杨桥干渠至七里河提刘桥段,长度:9200 米;5、工程内容:1、清理淤泥、垃圾外运;2、更换破损盖板。二、工程简介:1、清淤部分:白沙镇商都路两侧污水系统清污工程,长度约为 9200m,清理淤泥,垃圾外运2、盖板部分:更换破损盖板及施工过程中损坏盖板.规格为:15cm 厚*135cm 长*75cm 宽第三章:施工方法一、施工准备部署1、技术准备部署1)资料收集,分析本工程地形、工程地质和水文地质资料,勘察施工现场的地形及周围环境、场地的可利用程度,确定施工现场交通,临时道路、临时水电管线的布置方案。2)熟悉设计图纸,了解设计意图,掌握图纸所要求,确定施工图纸是否符合施工条件等。3)组织技术专题会,确定本工程在机械、设备、材料,主要分部施工方案,及关键部位、关键工序的施工措施等方面的重大问题和原则。4)进行施工组织设计交底,分阶段进行技术、安全交底.2、劳动力、材料、机械投入部署1)劳动力根据工程施工项目配备:普工、电工、机械工等工种。管理、技术人员配备:项目经理、项目技术负责人、施工员、技术员、质检员、安全员、材料员、预算员。劳动力计划表序号名称数量备注1现场管理员8 人2计量员12人3施工人员100人 2)质量管理小组成构成 组长:技术负责人—-副组长:...
