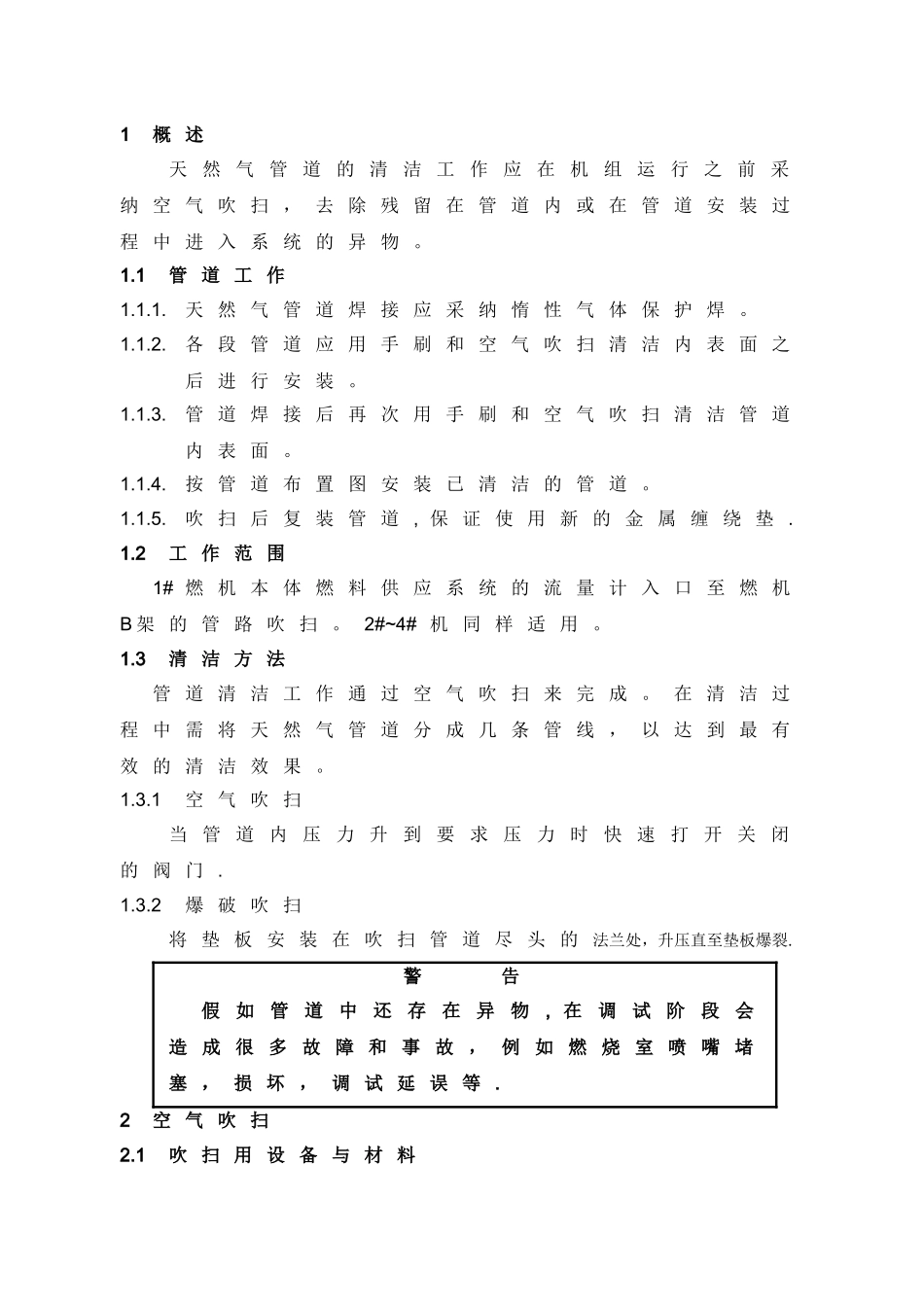

1概 述天 然 气 管 道 的 清 洁 工 作 应 在 机 组 运 行 之 前 采纳 空 气 吹 扫 , 去 除 残 留 在 管 道 内 或 在 管 道 安 装 过程 中 进 入 系 统 的 异 物 。1.1管 道 工 作1.1.1.天 然 气 管 道 焊 接 应 采 纳 惰 性 气 体 保 护 焊 。1.1.2.各 段 管 道 应 用 手 刷 和 空 气 吹 扫 清 洁 内 表 面 之后 进 行 安 装 。1.1.3.管 道 焊 接 后 再 次 用 手 刷 和 空 气 吹 扫 清 洁 管 道内 表 面 。1.1.4.按 管 道 布 置 图 安 装 已 清 洁 的 管 道 。1.1.5.吹 扫 后 复 装 管 道 , 保 证 使 用 新 的 金 属 缠 绕 垫 .1.2工 作 范 围1# 燃 机 本 体 燃 料 供 应 系 统 的 流 量 计 入 口 至 燃 机B 架 的 管 路 吹 扫 。 2#~4# 机 同 样 适 用 。1.3清 洁 方 法管 道 清 洁 工 作 通 过 空 气 吹 扫 来 完 成 。 在 清 洁 过程 中 需 将 天 然 气 管 道 分 成 几 条 管 线 , 以 达 到 最 有效 的 清 洁 效 果 。1.3.1空 气 吹 扫当 管 道 内 压 力 升 到 要 求 压 力 时 快 速 打 开 关 闭的 阀 门 .1.3.2爆 破 吹 扫将 垫 板 安 装 在 吹 扫 管 道 尽 头 的法兰处,升压直至垫板爆裂.警 告假如管道中还存在异物, 在调试阶段会造 成 很 多 故 障 和 事 故 , 例 如 燃 烧 室 喷 嘴 堵塞 , 损 坏 , 调 试 延 误 等 .2空 气 吹 扫2.1吹 扫 用 设 备 与 材 料压缩空气机 1 台压力表(1.5MPa) 6 个临 时 吹 扫 阀 (DN80 PN1 。 6) 1 个临时法兰 2 个临时垫片 若 干200×250×2橡胶板 10 块硬纸板 2 ㎡ , δ3钢板 3 块油漆 1 桶2.2作 业 准 备2.2.1压 缩 空 气 流 量 大 约 5Nm3/min, 最 大 压 力 7kg/ cm2 。2.2.2吹 扫 空 气 必 须 是 干 燥 的 、 干 净 的 空 气 ( 采 纳主 厂 房 仪 用 压 缩 空 气 ) 。2.2.3由 于 燃 气 管 道 标 高 落 差 较 大( ) , 且 管 道 较弯 曲 。 为 了 提 高 管 道 吹 扫 的 成 效 和 操 作 的 方便 , 所 以 要 将 吹 扫 的 ...
