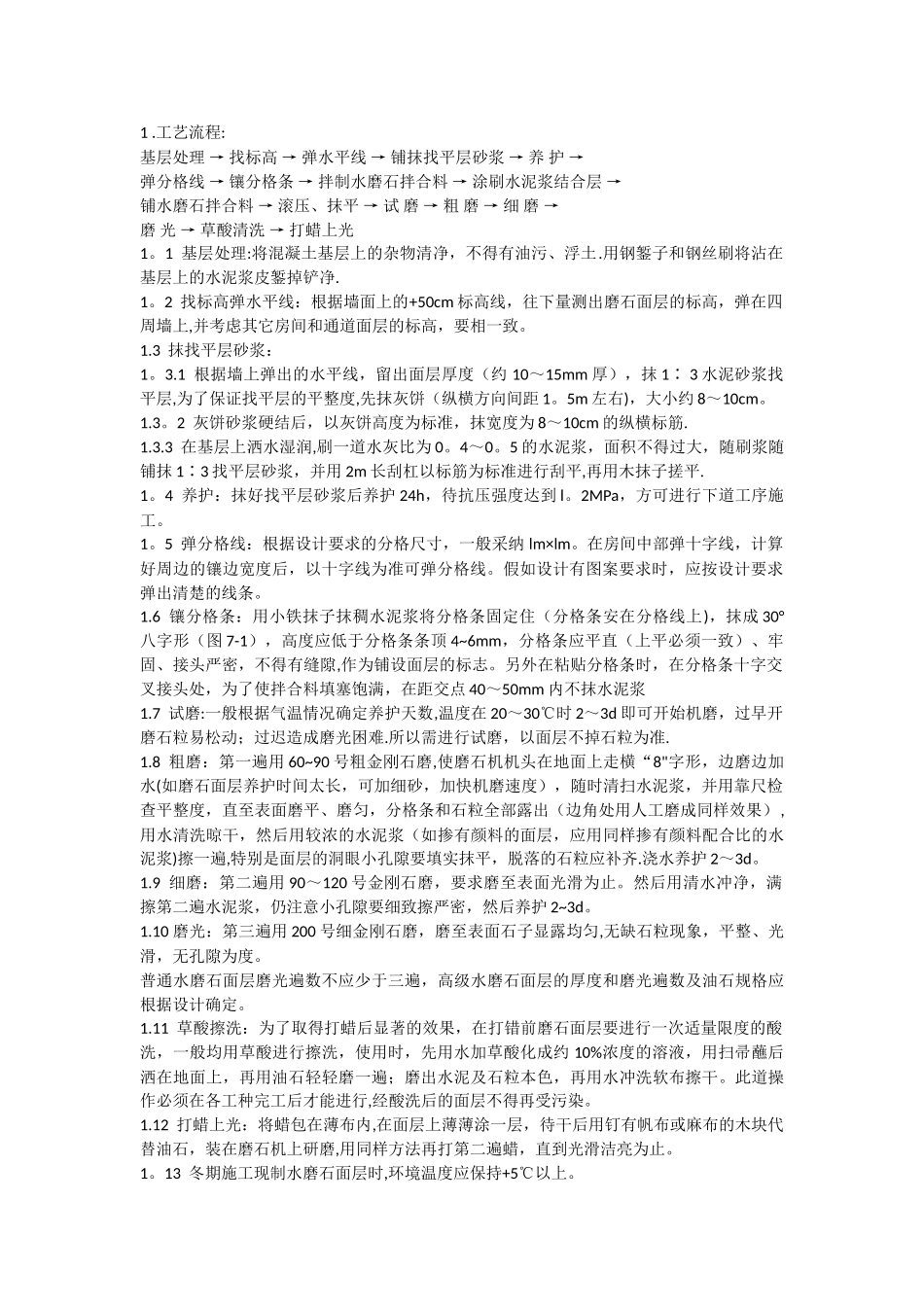

工艺流程:基层处理 → 找标高 → 弹水平线 → 铺抹找平层砂浆 → 养 护 →弹分格线 → 镶分格条 → 拌制水磨石拌合料 → 涂刷水泥浆结合层 →铺水磨石拌合料 → 滚压、抹平 → 试 磨 → 粗 磨 → 细 磨 →磨 光 → 草酸清洗 → 打蜡上光1
1 基层处理:将混凝土基层上的杂物清净,不得有油污、浮土
用钢錾子和钢丝刷将沾在基层上的水泥浆皮錾掉铲净
2 找标高弹水平线:根据墙面上的+50cm 标高线,往下量测出磨石面层的标高,弹在四周墙上,并考虑其它房间和通道面层的标高,要相一致
3 抹找平层砂浆:1
1 根据墙上弹出的水平线,留出面层厚度(约 10~15mm 厚),抹 1∶ 3 水泥砂浆找平层,为了保证找平层的平整度,先抹灰饼(纵横方向间距 1
5m 左右),大小约 8~10cm
2 灰饼砂浆硬结后,以灰饼高度为标准,抹宽度为 8~10cm 的纵横标筋
3 在基层上洒水湿润,刷一道水灰比为 0
5 的水泥浆,面积不得过大,随刷浆随铺抹 1∶3 找平层砂浆,并用 2m 长刮杠以标筋为标准进行刮平,再用木抹子搓平
4 养护:抹好找平层砂浆后养护 24h,待抗压强度达到 l
2MPa,方可进行下道工序施工
5 弹分格线:根据设计要求的分格尺寸,一般采纳 lm×lm
在房间中部弹十字线,计算好周边的镶边宽度后,以十字线为准可弹分格线
假如设计有图案要求时,应按设计要求弹出清楚的线条
6 镶分格条:用小铁抹子抹稠水泥浆将分格条固定住(分格条安在分格线上),抹成 30°八字形(图 7-1),高度应低于分格条条顶 4~6mm,分格条应平直(上平必须一致)、牢固、接头严密,不得有缝隙,作为铺设面层的标志
另外在粘贴分格条时,在分格条十字交叉接头处,为了使拌合料填塞饱满,在距交点 40~50mm 内不抹水泥浆1

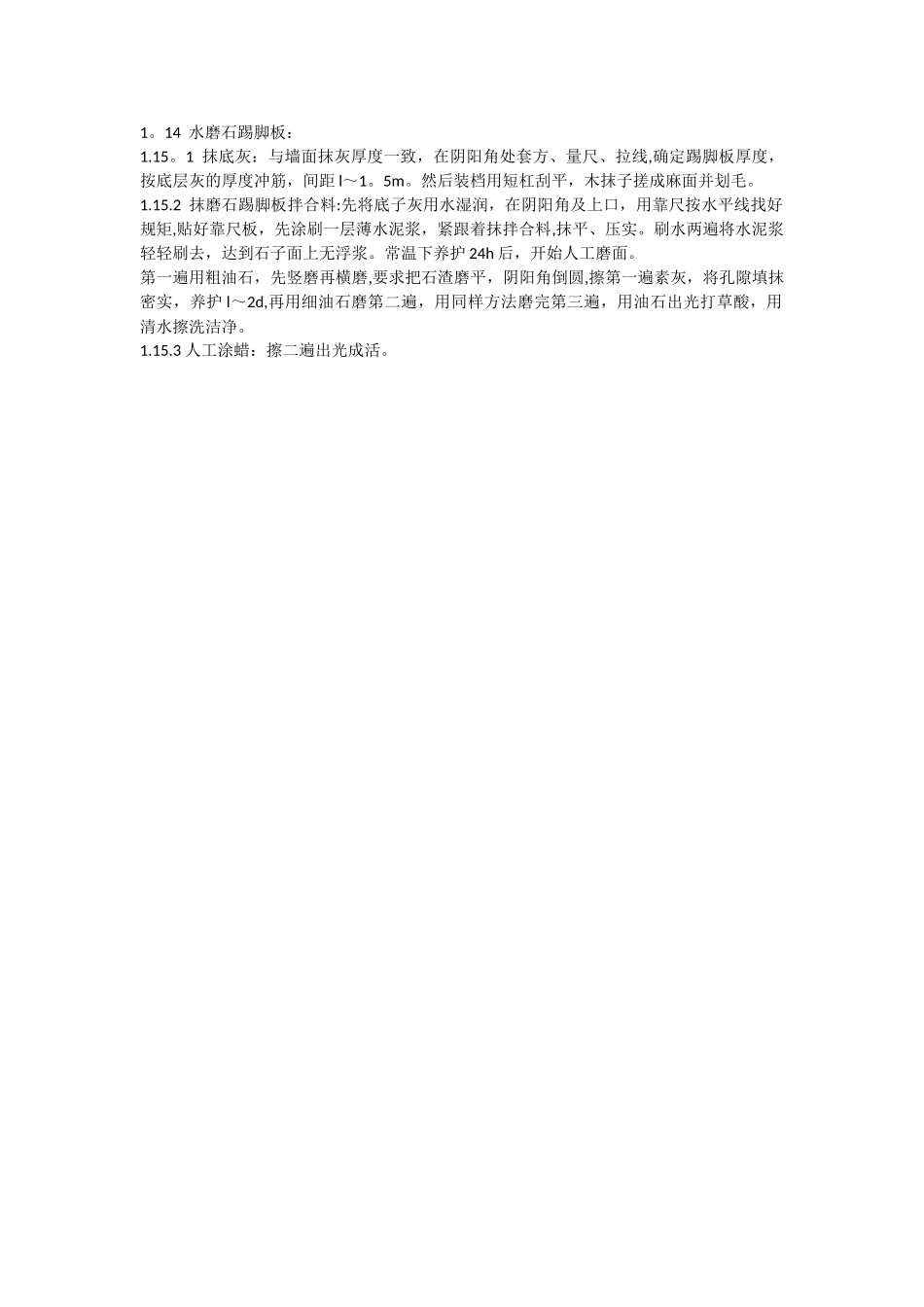

7 试磨:一
