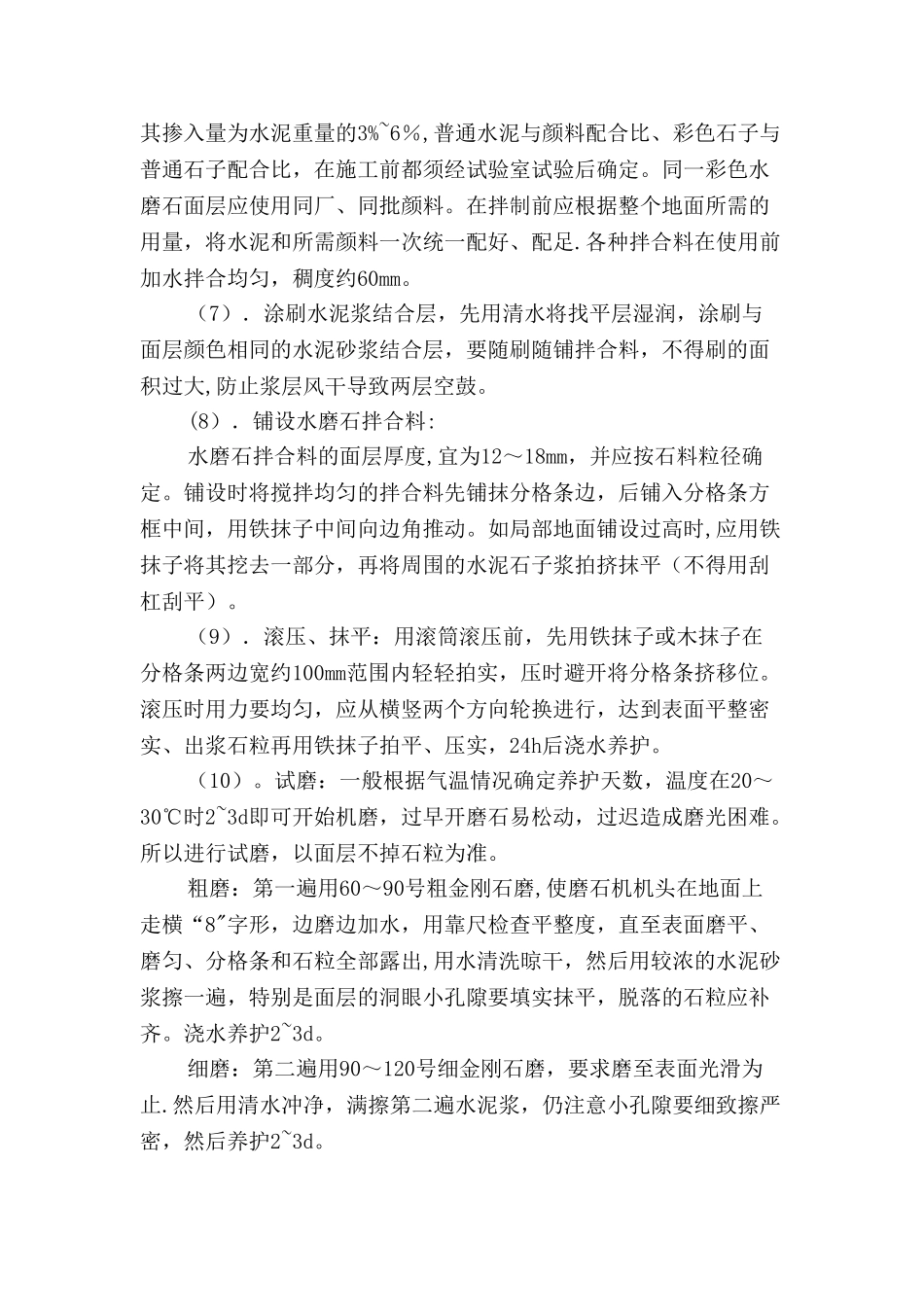

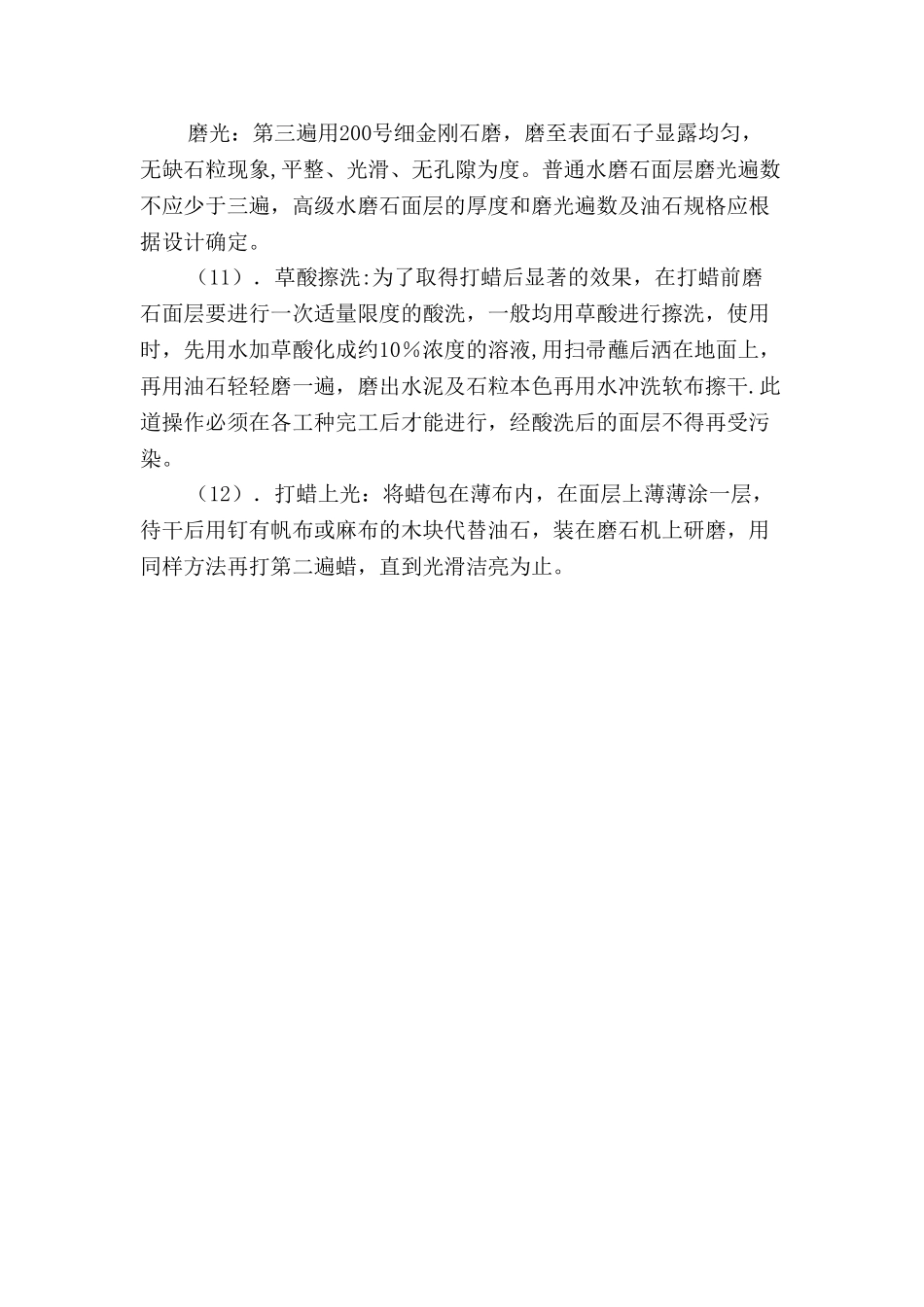

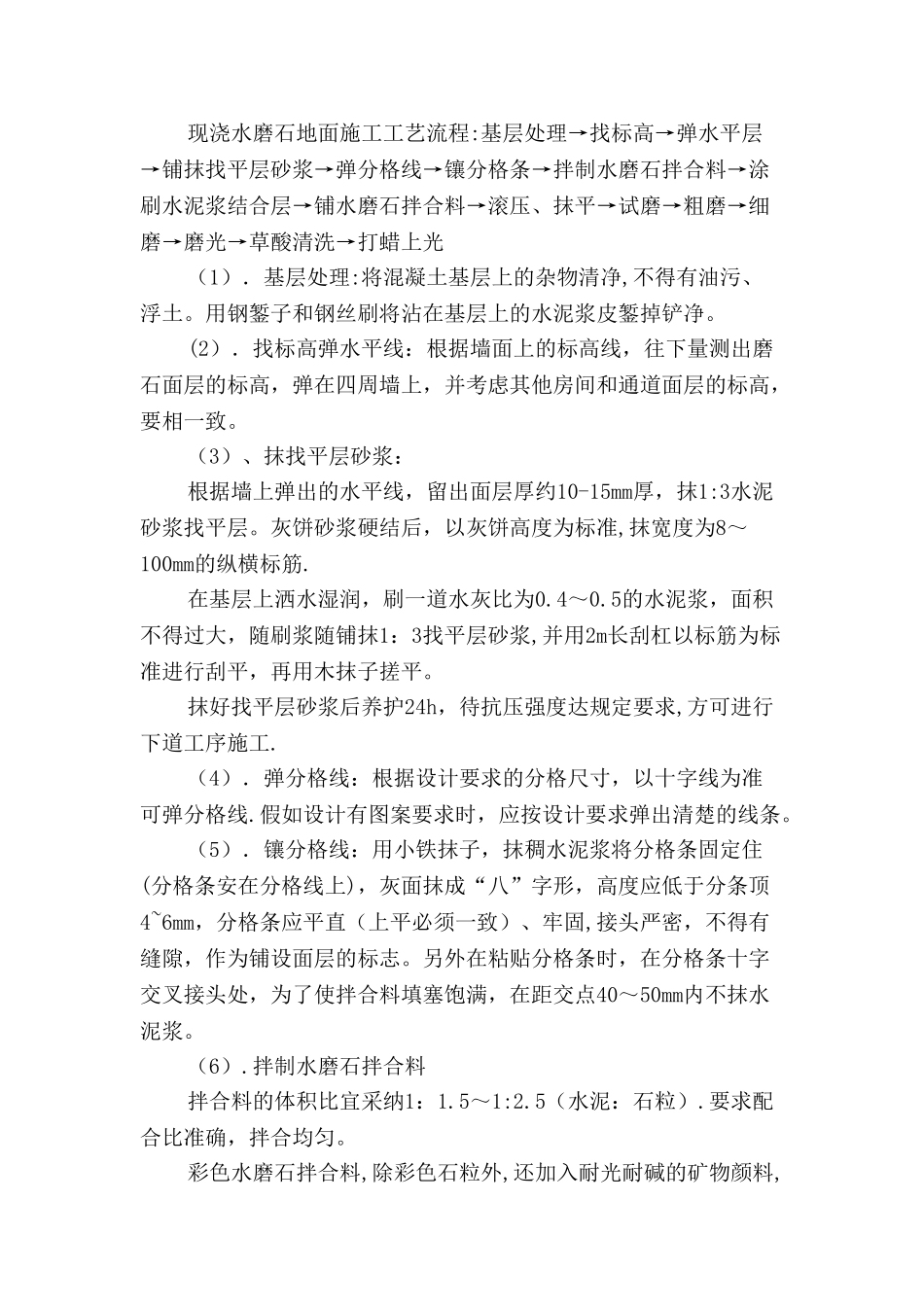

现浇水磨石地面施工工艺流程:基层处理→找标高→弹水平层→铺抹找平层砂浆→弹分格线→镶分格条→拌制水磨石拌合料→涂刷水泥浆结合层→铺水磨石拌合料→滚压、抹平→试磨→粗磨→细磨→磨光→草酸清洗→打蜡上光(1).基层处理:将混凝土基层上的杂物清净,不得有油污、浮土。用钢錾子和钢丝刷将沾在基层上的水泥浆皮錾掉铲净。(2).找标高弹水平线:根据墙面上的标高线,往下量测出磨石面层的标高,弹在四周墙上,并考虑其他房间和通道面层的标高,要相一致。(3)、抹找平层砂浆:根据墙上弹出的水平线,留出面层厚约10-15mm厚,抹1:3水泥砂浆找平层。灰饼砂浆硬结后,以灰饼高度为标准,抹宽度为8~100mm的纵横标筋.在基层上洒水湿润,刷一道水灰比为0.4~0.5的水泥浆,面积不得过大,随刷浆随铺抹1:3找平层砂浆,并用2m长刮杠以标筋为标准进行刮平,再用木抹子搓平。抹好找平层砂浆后养护24h,待抗压强度达规定要求,方可进行下道工序施工.(4).弹分格线:根据设计要求的分格尺寸,以十字线为准可弹分格线.假如设计有图案要求时,应按设计要求弹出清楚的线条。(5).镶分格线:用小铁抹子,抹稠水泥浆将分格条固定住(分格条安在分格线上),灰面抹成“八”字形,高度应低于分条顶4~6mm,分格条应平直(上平必须一致)、牢固,接头严密,不得有缝隙,作为铺设面层的标志。另外在粘贴分格条时,在分格条十字交叉接头处,为了使拌合料填塞饱满,在距交点40~50mm内不抹水泥浆。(6).拌制水磨石拌合料拌合料的体积比宜采纳1:1.5~1:2.5(水泥:石粒).要求配合比准确,拌合均匀。彩色水磨石拌合料,除彩色石粒外,还加入耐光耐碱的矿物颜料,其掺入量为水泥重量的3%~6%,普通水泥与颜料配合比、彩色石子与普通石子配合比,在施工前都须经试验室试验后确定。同一彩色水磨石面层应使用同厂、同批颜料。在拌制前应根据整个地面所需的用量,将水泥和所需颜料一次统一配好、配足.各种拌合料在使用前加水拌合均匀,稠度约60mm。(7).涂刷水泥浆结合层,先用清水将找平层湿润,涂刷与面层颜色相同的水泥砂浆结合层,要随刷随铺拌合料,不得刷的面积过大,防止浆层风干导致两层空鼓。(8).铺设水磨石拌合料:水磨石拌合料的面层厚度,宜为12~18mm,并应按石料粒径确定。铺设时将搅拌均匀的拌合料先铺抹分格条边,后铺入分格条方框中间,用铁抹子中间向边角推动。如局部地面铺设过高时,应用铁抹子将其挖去一部分,再将周围的水泥石子浆拍挤抹平(不得用刮杠...
