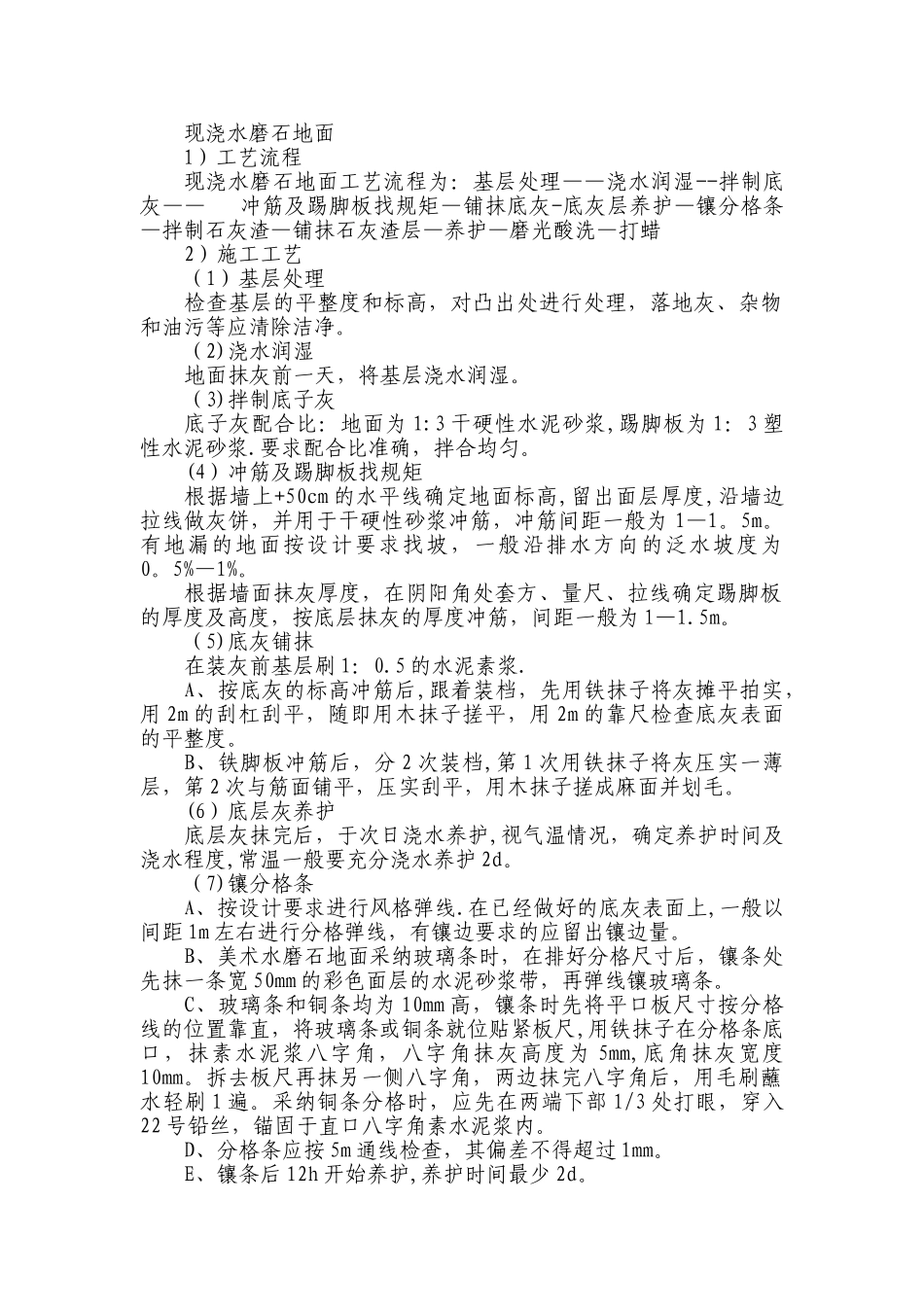

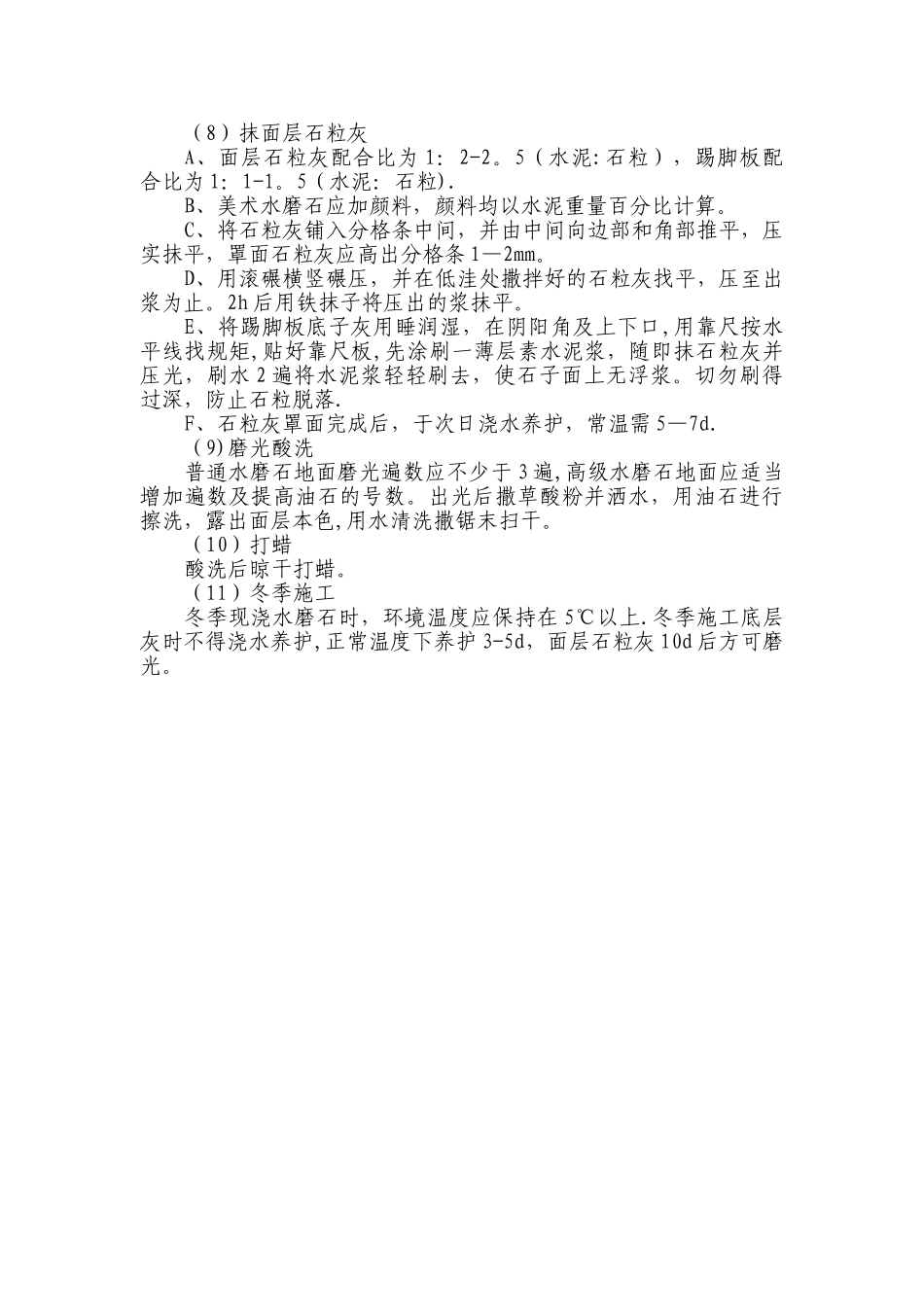

现浇水磨石地面1)工艺流程现浇水磨石地面工艺流程为:基层处理——浇水润湿--拌制底灰—— 冲筋及踢脚板找规矩—铺抹底灰-底灰层养护—镶分格条—拌制石灰渣—铺抹石灰渣层—养护—磨光酸洗—打蜡2)施工工艺(1)基层处理检查基层的平整度和标高,对凸出处进行处理,落地灰、杂物和油污等应清除洁净
(2)浇水润湿地面抹灰前一天,将基层浇水润湿
(3)拌制底子灰底子灰配合比:地面为 1:3 干硬性水泥砂浆,踢脚板为 1:3 塑性水泥砂浆
要求配合比准确,拌合均匀
(4)冲筋及踢脚板找规矩根据墙上+50cm 的水平线确定地面标高,留出面层厚度,沿墙边拉线做灰饼,并用于干硬性砂浆冲筋,冲筋间距一般为 1—1
有地漏的地面按设计要求找坡,一般沿排水方向的泛水坡度为0
根据墙面抹灰厚度,在阴阳角处套方、量尺、拉线确定踢脚板的厚度及高度,按底层抹灰的厚度冲筋,间距一般为 1—1
(5)底灰铺抹在装灰前基层刷 1:0
5 的水泥素浆
A、按底灰的标高冲筋后,跟着装档,先用铁抹子将灰摊平拍实,用 2m 的刮杠刮平,随即用木抹子搓平,用 2m 的靠尺检查底灰表面的平整度
B、铁脚板冲筋后,分 2 次装档,第 1 次用铁抹子将灰压实一薄层,第 2 次与筋面铺平,压实刮平,用木抹子搓成麻面并划毛
(6)底层灰养护底层灰抹完后,于次日浇水养护,视气温情况,确定养护时间及浇水程度,常温一般要充分浇水养护 2d
(7)镶分格条A、按设计要求进行风格弹线
在已经做好的底灰表面上,一般以间距 1m 左右进行分格弹线,有镶边要求的应留出镶边量
B、美术水磨石地面采纳玻璃条时,在排好分格尺寸后,镶条处先抹一条宽 50mm 的彩色面层的水泥砂浆带,再弹线镶玻璃条
C、玻璃条和铜条均为 10mm 高,镶条时先将平口板尺寸按分格线的位置靠直,将玻璃条或铜条就位贴紧板尺,用铁抹子在分格条底口,抹素水泥浆八
